由于施工项目成本控制是一次性行为,它随着项目建设的完成而结束其历史使命。为了确保该项目不亏损,成本控制不仅必要,而且是必须要做好的。2)全面性原则项目成本控制的全面性原则按照所涉及的影响因素不同,可分为全过程成本控制、全员成本控制、全方位成本控制。全过程控制要求从项目的施工准备、工程施工到竣工验收移交的各个阶段,根据成本的习性进行成本控制。这也是造成项目实际消耗与计划成本之间差异的主要原因。......
2023-08-24
长期以来,国内的施工企业编制施工进度计划是为安排施工进度和组织流水作业服务的,很少与成本控制结合。 实质上,成本控制与施工计划管理、成本与进度之间必然有着同步关系。因为成本是伴随着施工的进行而发生的,施工到什么阶段应该有什么样的费用,应用成本与进度同步跟踪的方法控制部分项目工程成本。 如果成本与进度不对应,则必然会出现虚盈或虚亏的不正常现象,那么就要对此进行分析,找出原因,并加以纠正。
挣值法是一种分析目标实施与目标期望之间差异的方法。 挣值法是通过测量和计算已完工作量的计划成本与已完工作量的实际成本和计划工作量的计划成本,得到有关计划实施进度和成本偏差情况,从而达到分析工程项目计划成本和进度计划执行情况的目的。
挣值法是因为这种分析方法应用了一个关键数值“挣得值”而命名的。 所谓挣得值就是已完成工作量的计划成本,是指项目实施某阶段实际完成工程量按计划价格计算出来的费用。
1)挣值法的3 个基本参数
(1)计划工作的计划成本(BCWS)
BCWS 是指项目实施过程中某阶段计划要求完成的工作量所需的计划工时(或成本)。 计算公式为:
BCWS 主要是反映进度计划应当完成的工作量,而不是反映应消耗的工时或费用。
(2)已完成工作量的实际成本(ACWP)
ACWP 是指项目实施过程中某阶段实际完成的工作量所消耗的工时(或成本),它主要反映项目执行的实际消耗指标。
(3)已完工作量的计划成本(BCWP)
BCWP 是指项目实施过程中某阶段实际完成工作量及按定额计算出来的工时(或成本),即挣得值(Earned Value)。 BCWP 的计算公式为:
2)挣值法的4 个评价指标
(1)成本偏差CV(Cost Variance)

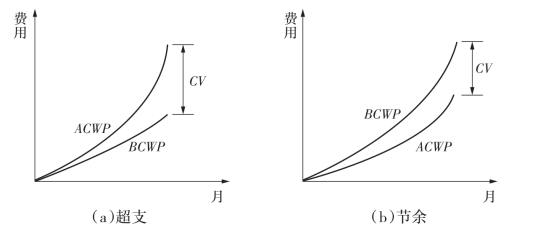

CV 是指检查期间BCWP 与ACWP 之间的差异,计算公式为:
当CV 为负值时,表示执行效果不佳,实际消耗人工(或成本)超过计划值,即超支,如图5.2(a)所示。
当CV 为正值时,表示实际消耗人工(或成本)低于计划值,即有节余或效率高,如图5.2(b)所示。
当CV 等于零时,表示实际消耗人工(或成本)等于计划值。
图5.2 成本偏差示意图
(2)进度偏差SV(Schedule Variance)

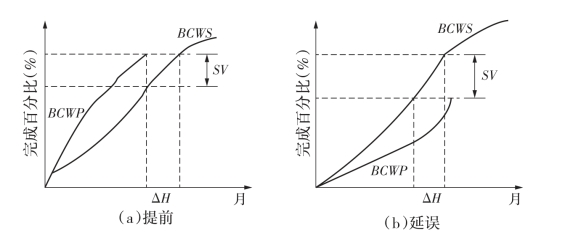

SV 是指检查日期BCWP 与BCWS 之间的差异。 其计算公式为:
当SV 为正值时,表示进度提前,如图5.3(a)所示。
当SV 为负值时,表示进度延误,如图5.3(b)所示。
当SV 为零时,表示实际进度与计划进度一致。
(3)费用执行指标CPI(Cost Performed Index)
CPI 是指计划成本与实际成本值之比(或工时值之比)。 计算公式为:
当CPI﹥1 时,表示实际成本低于计划成本,即低于计划。
当CPI﹤1 时,表示实际成本高于计划成本,即超出计划。
当CPI=1 时,表示实际成本与计划成本吻合。
图5.3 进度偏差示意图
(4)进度执行指标SPI(Schedul Performed Index)
SPI 是指项目挣得值与计划之比,即:
当SPI﹥1 时,表示实际进度比计划进度快,即进度提前。
当SPI﹤1 时,表示实际进度比计划进度慢,即进度延误。
当SPI=1 时,表示实际进度等于计划进度。
3)挣值法评价曲线
挣值法评价曲线如图5.4 所示。 图的横坐标表示时间,纵坐标则表示费用(以实物工程量、工时或金额表示)。 图中BCWS 按S 形曲线路径不断增加,直至项目结束达到最大值,可见BCWS 是一种S 形曲线。 ACWP 同样是进度的时间参数,随项目推进而不断增加,也是S 形曲线。 利用挣值法评价曲线可进行费用进度评价。 当CV﹤0,SV﹤0 时,表示项目执行效果不佳,即费用超支,进度延误,应采取相应的补救措施。

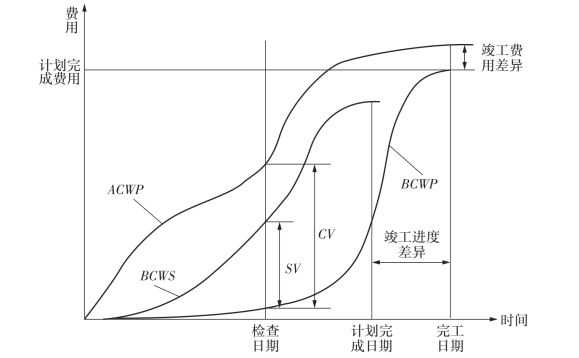

图5.4 挣值法评价曲线
在实际执行过程中,最理想的状态是ACWP、BCWS、BCWP 3 条曲线靠得很近,平稳上升,表示项目按预定计划目标前进。 如果3 条曲线离散度不断增加,则预示可能发生关系项目成败的重大问题。 如果经过对比分析,发现某一方面已经出现成本超支,或预计最终将会出现成本超支,则应将它提出,作进一步的原因分析。 原因分析是成本责任分析和提出成本控制措施的基础。
有关道路桥梁工程概预算(第2版)的文章
由于施工项目成本控制是一次性行为,它随着项目建设的完成而结束其历史使命。为了确保该项目不亏损,成本控制不仅必要,而且是必须要做好的。2)全面性原则项目成本控制的全面性原则按照所涉及的影响因素不同,可分为全过程成本控制、全员成本控制、全方位成本控制。全过程控制要求从项目的施工准备、工程施工到竣工验收移交的各个阶段,根据成本的习性进行成本控制。这也是造成项目实际消耗与计划成本之间差异的主要原因。......
2023-08-24
所以,在成本预测确定成本控制目标时必须同时考虑项目工期、项目质量的要求。弹性要求项目成本预测是在现有资料、预测模型、经验判断的基础上得出的结论。因此,在成本预测工作中要考虑意外因素对成本的影响,保持预测成本在一定意外因素下的适应能力。考察分析历史上类似项目,特别是近期类似项目,对项目进行成本预测具有可行性。......
2023-08-24
编制成本计划的程序,因项目的规模大小、管理要求不同而不同。④施工项目的标后预算。⑥施工项目使用的机械设备生产能力及其利用情况。⑨以往同类项目成本计划的实际执行情况及有关技术经济指标完成情况的分析资料。经反复讨论多次综合平衡,最后确定的成本计划指标,即可作为编制成本计划的依据,项目经理部将编制的成本计划上报企业有关部门审定后即可正式下达至各职能部门执行。......
2023-08-24
在编制成本计划时,应严格遵守成本开支范围。同时成本计划还要与成本核算的核算对象、成本项目、费用细目,以及生产费用计入和分配到产品或项目成本的方法保持一致,以便两者在同一基础上进行比较,从而可以正确考核和分析成本计划的完成情况。坚持弹性原则在编制成本计划时应留有余地,使计划具有一定的弹性。......
2023-08-24
1)直接成本:直接用来完成工程任务的费用。3)赶工成本:在增加了人力、物力等资源后,使工期得以缩短而需要的费用。3)在选择压缩某工作的工时时,既要满足工期费用关系的要求,又要考虑网络中与该工作并列的其他工作的限制。试进行时间成本优化。......
2023-07-15
期望值准则法是利用决策益损表,计算各种方案在各种自然状态下的期望益损值,按照最大期望收益值标准和最小期望损失值标准,对期望益损值进行比较、分析,最后选出最优方案。2)计算期望损失值,并选择最小期望损失值对应的方案为最优方案。表10-7 益损值表 故应选择期望损失值最小的组建大型车队的方案。......
2023-07-15
图4.20 波带板激光准直法测水平位移值4.5.3 真空管激光准直法真空管激光准直系统分为激光准直系统和真空管道系统两部分,其原理如图4.21所示,其结构如图4.22所示。......
2023-08-20
假设评价某个方案有n条指标,第j条指标相应的权重为ωj,巨有A1、A2、A3、A4、…、An个备选方案,巨第i个方案的第j个指标的得分为aij。那么将aij用矩阵来表示,得到表9-4。表9-4 系统评价矩阵1.加法法则如果采用加法法则计算综合方案的效用,则方案i的总的效用值σi可采用如下公式计算式中ωj为权系数,满足如下关系式加法规则中各项指标的得分可以线性地互相补偿。它不容许哪一项指标处于最低水平上。......
2023-07-15
相关推荐
