施工参数选择及水利工程地质问题研究成果

【摘要】:填铺第二次爆破试验料0.8m层厚的试验区的各项指标较为合理,同时因为第二次爆破试验料0.8m层厚的试验区实际虚铺厚度为10cm左右,可视为0.9m虚铺层厚试验区,因此选用0.9m层厚作为虚铺层厚。碾压遍数为8遍;洒水量为10%;行车速度为2.4km/h;虚铺厚度为0.9m/层。

大坝堆筑通过大量的开挖、爆破、试验工作,进行分析对比,选取各项爆破、堆筑和碾压参数,施工中严格参照试验选取参数进行施工作业(见表12-8)。

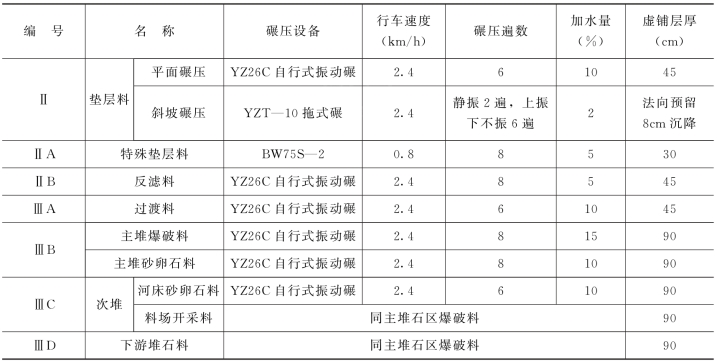

表12-8 各区填筑料碾压试验参数成果表

爆破:主、次堆石料的爆破参数为:

孔径:D=110mm 装药结构:不偶合连续装药

孔距:a=4.0m 炮孔堵塞长度:L=3.5m

排距:b=3.5m 超深:0~0.7m

梯段高度:H=15m 单耗:q=0.4kg/m3

钻孔倾角:α=0° 孔网布置形式:梅花形

抵抗线:W=3.0~3.3 延迟爆破顺序和形式:Ⅴ

过渡料的爆破参数为:

孔径:D=76mm 装药结构:不偶合连续装药

孔距:a=2.5m 炮孔堵塞长度:L=2.0~2.5m

排距:b=2.0m 超深:0.5~0.8m

梯段高度:H=15m 单耗:q=0.45kg/m3

钻孔倾角:α=75°~90° 孔网布置形式:梅花形

延迟爆破顺序和形式:Ⅴ

垫层料、特别垫层料及反滤料从尖尖山料场开采新鲜岩石,经轧石系统加工后,生产成半成品统料,然后根据各种料的级配要求再掺入不同比例的砂子,经装载机拌和均匀并抽样检验合格后分别堆存在各成品料堆待用。

根据试验结果最终确定主堆石区填筑最终碾压参数如下:

虚铺层厚首先根据大坝各填筑料分区层厚的模数比例关系及压实层厚要求,优先考虑0.9m的虚铺层厚。填铺第二次爆破试验料0.8m层厚的试验区的各项指标较为合理,同时因为第二次爆破试验料0.8m层厚的试验区实际虚铺厚度为10cm左右,可视为0.9m虚铺层厚试验区,因此选用0.9m层厚作为虚铺层厚。

碾压遍数为8遍;洒水量为10%;行车速度为2.4km/h;虚铺厚度为0.9m/层。
