1.一般规定
(1)本节适用于单层钢结构的主体结构、地下钢结构、檩条及墙架等次要构件、钢平台、钢梯、防护栏杆等安装工程的质量验收。
(2)单层钢结构安装工程可按变形缝或空间刚度单元等划分成一个或若干个检验批。地下钢结构可按不同地下层划分检验批。
(3)钢结构安装检验批应在进场验收和焊接连接、紧固件连接、制作等分项工程验收合格的基础上进行验收。
(4)安装的测量校正、高强度螺栓安装、负温度下施工及焊接工艺等,应在安装前进行工艺试验或评定,并应在此基础上制定相应的施工工艺或方案。
(5)安装偏差的检测,应在结构形成空间刚度单元并连接固定后进行。
(6)安装时,必须控制屋面、楼面、平台等的施工荷载,施工荷载和冰雪荷载等严禁超过梁、桁架、楼面板、屋面板、平台铺板等的承载能力。
(7)在形成空间刚度单元后,应及时对柱底板和基础顶面的空隙进行细石混凝土、灌浆料等二次浇灌。
(8)吊车梁或直接承受动力荷载的梁其受拉翼缘、吊车桁架或直接承受动力荷载的桁架其受拉弦杆上不得焊接悬挂物和卡具等。
2.主控项目检验

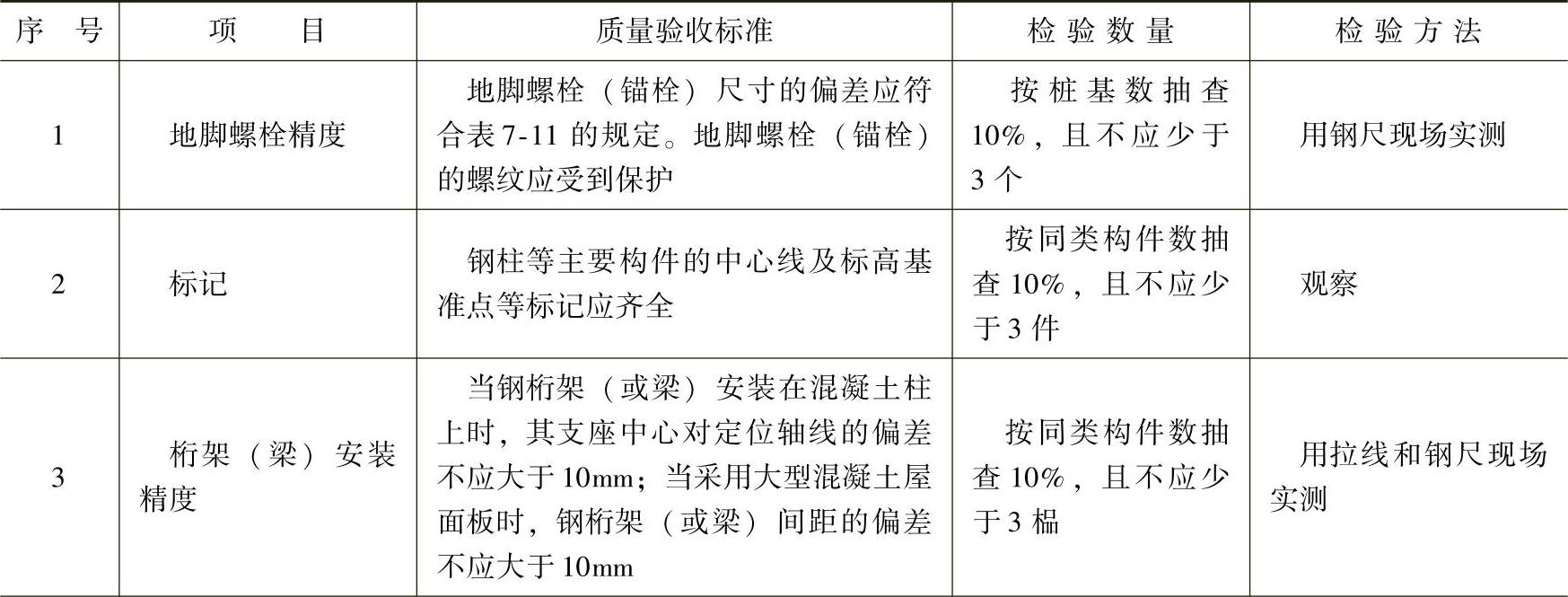

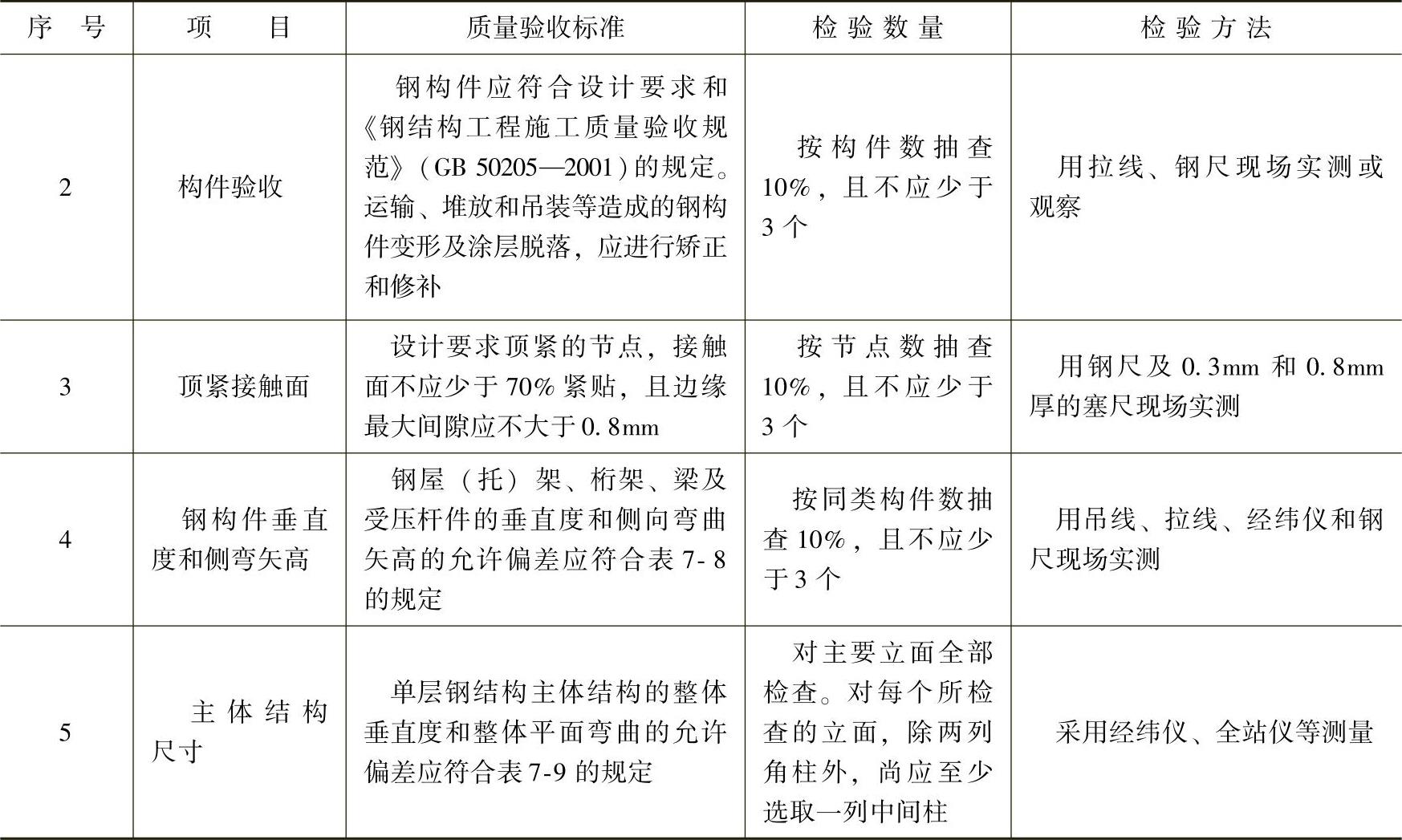

单层钢结构安装工程的主控项目检验标准应符合表7-5的规定。
表7-5 主控项目检验标准
(续)
表7-6 坐浆垫板的允许偏差 (单位:mm)
表7-7 杯口尺寸的允许偏差 (单位:mm)

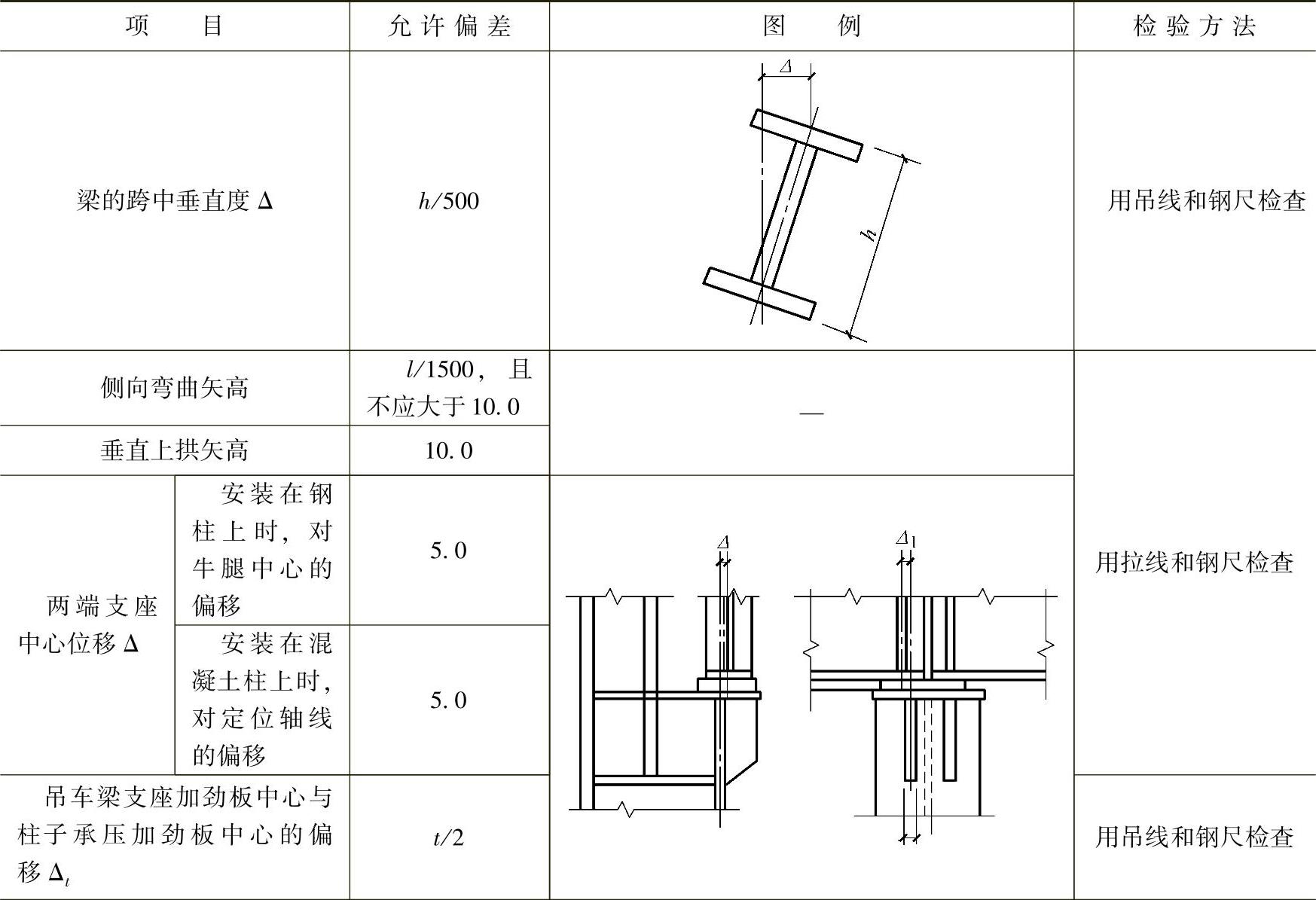

表7-8 钢屋(托)架、桁架、梁及受压件垂直度和侧向弯曲矢高的允许偏差 (单位:mm)
(续)
注:f——侧向弯曲矢高;L——构件跨度;h——构件高度。
表7-9 整体垂直度和整体平面弯曲的允许偏差 (单位:mm)
3.一般项目检验

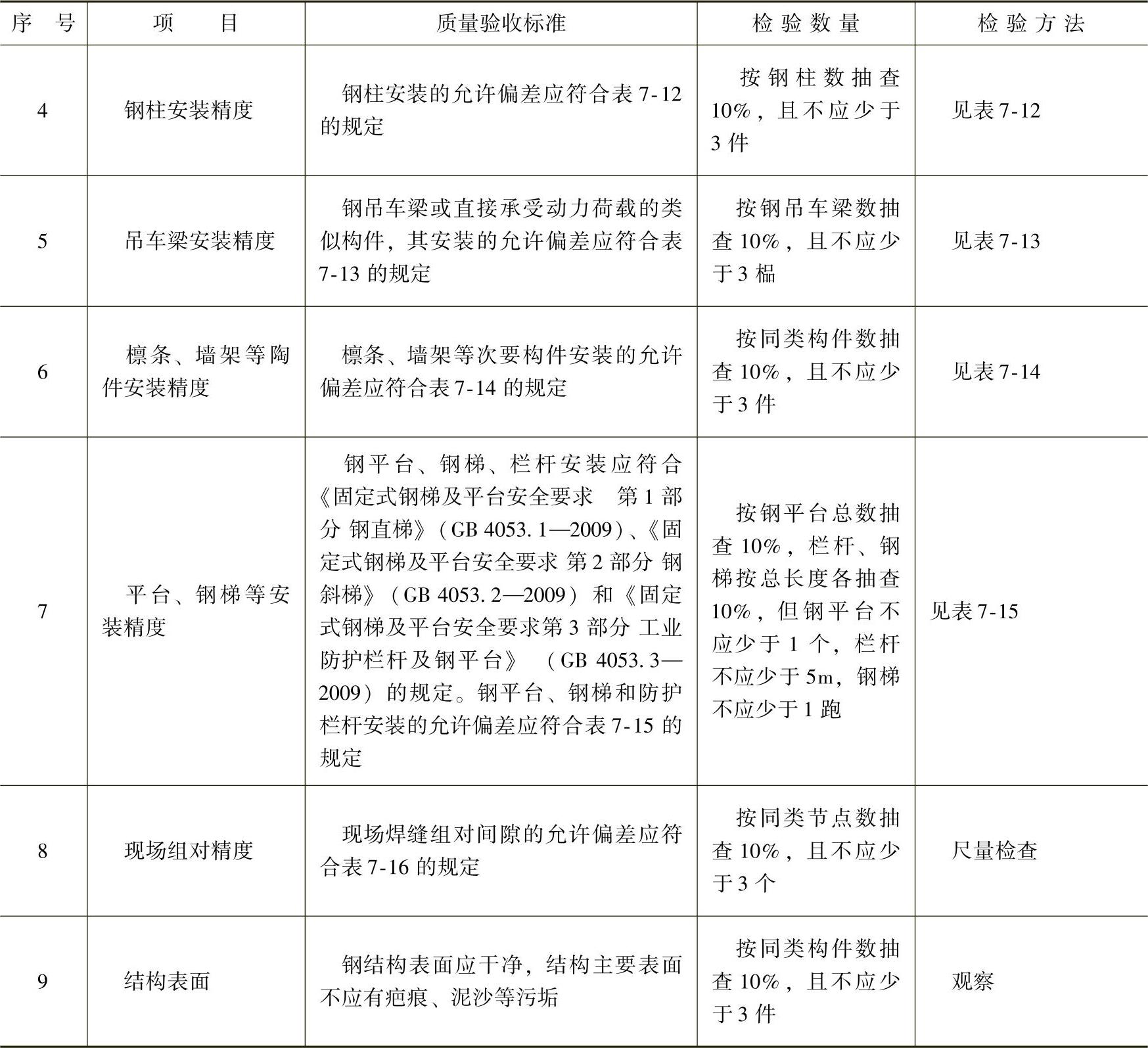

单层钢结构安装工程的一般项目检验标准应符合表7-10的规定。
表7-10 一般项目检验标准
(续)

表7-11 地脚螺栓(锚栓)尺寸的允许偏差 (单位:mm)
表7-12 单层钢结构钢柱安装的允许偏差 (单位:mm)
(续)

表7-13 钢吊车梁安装的允许偏差 (单位:mm)
(续)
表7-14 墙架、檩条等次要构件安装的允许偏差 (单位:mm)
(续)
注:H——墙架立柱的高度;h——抗风桁架的高度;L——檩条或墙梁的长度。

表7-15 钢平台、钢梯和防护栏杆安装的允许偏差 (单位:mm)
表7-16 现场焊缝组对间隙的允许偏差 (单位:mm)
有关钢结构工程识图与施工技巧的文章
考虑不同的钢结构工程验收批其焊缝数量有较大差异,为了便于检验,钢结构焊接工程可按相应的钢结构制作或安装工程检验批的划分为一个或若干个检验批。表3-36二、三级焊缝外观质量标准注:表内t为连接处较薄的板厚。表3-38 部分焊透组合焊缝和角焊缝外形尺寸允许偏差注:1.hf>8.0mm的角焊缝其局部焊脚尺寸允许低于设计要求值1.0mm,但总长度不得超过焊缝长度的10%。......
2023-08-22
为保证质量,对紧固高强度螺栓的电动扳手要定期检查,对终拧用电动扳手紧固的高强度螺栓,以螺栓尾部是否拧掉作为验收标准。对用测力扳手紧固的高强度螺栓,用测力扳手检查其是否紧固到规定的终拧扭矩值。抽查率为每节点处高强度螺栓数量的10%,但不少于一枚,如有问题应及时返工处理。图7-38 高层钢结构柱、主梁安装顺序1、2、3…......
2023-08-22
构件采用汽车式起重机垂直起吊就位安装校正后,构件间采用螺栓固定;墙梁、檩条间及上弦水平支撑的拉杆应适当预张紧,在屋架与檩条安装完后拉紧,以增加墙面和屋面刚度。屋盖系统构件安装完成后,再由上而下铺设屋面、墙面压型板,压型板吊装应采用扁担式吊具成捆送到屋面檐口铺设,要求紧密、不透风。图7-25 整体安装柱子及屋盖布置1—已组装柱 2—整体组装的屋盖 3—已组装的半榀屋盖 4—汽车式起重机吊装多用液压汽车式起重机。......
2023-08-22
A.施工程序B.施工方法C.试验要求D.试验工序2.工业安装工程施工质量验收可按()设置检验批。A.监理工程师B.建设单位项目负责人C.总监理工程师D.建设单位负责人考点3:工业安装工程施工质量合格的规定一、单选题1.经过返修加固处理的分项工程,外形尺寸增大仍能满足安全使用要求的可以()。检验项目应根据项目的特点确定检验抽样方案,可设置检验批。......
2023-08-31
放样是整个钢结构制作工艺中的第一道工序,只有放样尺寸精确,才能避免以后各道加工工序的累积误差,才能保证整个工程的质量。钢结构制作、安装、验收及土建施工用的量具,必须用同一标准进行鉴定,应有相同的精度等级。......
2023-08-22
一般是先安装墙面彩钢板,后安装屋面彩钢板,以便于檐口部位的连接。彩钢板安装有隐藏式连接和自攻螺栓连接两种。铺设保温板与安彩钢板依次交替进行,从房屋的一端施工向另一端。同时,当天铺设的保温棉上应立即安装好彩钢板,以防止雨水淋湿。轻钢结构安装完工后,需要进行节点补漆和最后一遍涂装,涂装所用材料同基层上的涂层材料。由于轻钢结构构件比较单薄,安装时构件稳定性差,需采用必要的措施,防止安装变形。......
2023-09-28
相关推荐
