单层钢结构安装工程可按变形缝或空间刚度单元等划分成一个或若干个检验批。钢结构安装检验批应在进场验收和焊接连接、紧固件连接、制作等分项工程验收合格的基础上进行验收。表7-9 整体垂直度和整体平面弯曲的允许偏差 3.一般项目检验单层钢结构安装工程的一般项目检验标准应符合表7-10的规定。......
2023-08-22
1.主体结构吊装
(1)综合吊装作业
综合吊装是按照一节间一节间从下到上,一件一件地进行安装。安装顺序是:柱→柱间墙梁→拉结条→屋架(或组合屋面梁)→屋架间水平支撑→檩条、拉结条→压型屋面板→压型墙板。
构件采用汽车式起重机垂直起吊就位安装校正后,构件间采用螺栓固定;墙梁、檩条间及上弦水平支撑的拉杆应适当预张紧,在屋架与檩条安装完后拉紧,以增加墙面和屋面刚度。屋盖系统构件安装完成后,再由上而下铺设屋面、墙面压型板,压型板吊装应采用扁担式吊具成捆送到屋面檐口铺设,要求紧密、不透风。
(2)组合吊装作业
组合吊装是每两根柱和每两榀屋架一组进行预组装,将墙梁、檩条、拉条、屋面板安装上,采取一节间隔一节间整体吊装就位。
吊装前,在跨内地面错开一个节间预组装屋盖,在跨外两侧地面组装柱和墙梁,平面布置,如图7-25所示。对1—2、3—4、5—6、7—8节间屋盖,采取在跨内整体组装;对2—3、4—5、6—7…节间屋盖在跨外半跨组装,1—2、3—4、5—6、7—8每两柱间为一组,均将螺栓拧紧。
图7-25 整体安装柱子及屋盖布置
1—已组装柱 2—整体组装的屋盖 3—已组装的半榀屋盖 4—汽车式起重机
吊装多用液压汽车式起重机。先将1—2线、A、B列柱墙分别立起就位,在柱头上挂专用钢吊篮,以作高空校正屋面梁(屋架),安装紧固螺栓之用。柱立起后用测量仪器校正,垫平柱脚,并将基础螺栓拧紧固定。
屋盖采用四点绑扎起吊,屋盖一端设牵引绳,吊起就位后随即对正、拧紧螺栓,即可卸钩、落杆,起重机开行至第二节间。同法吊第三节间柱排和屋盖,以此顺序前进直至全部完成,每两组钢柱立起后应在其间用倒链立即安上2或3根墙梁,以保持排架纵向稳定。跨内吊完,起重机再转入跨外两侧,采用专用吊架吊装2、4、6节间的半榀屋盖,如图7-26所示。当操作允许时,亦可在跨内吊装整榀屋架的同时,先吊装其中一侧半跨屋面。该方法可以减少高空作业,发挥起重机效率,减轻劳动强度,加快进度,保证安全。

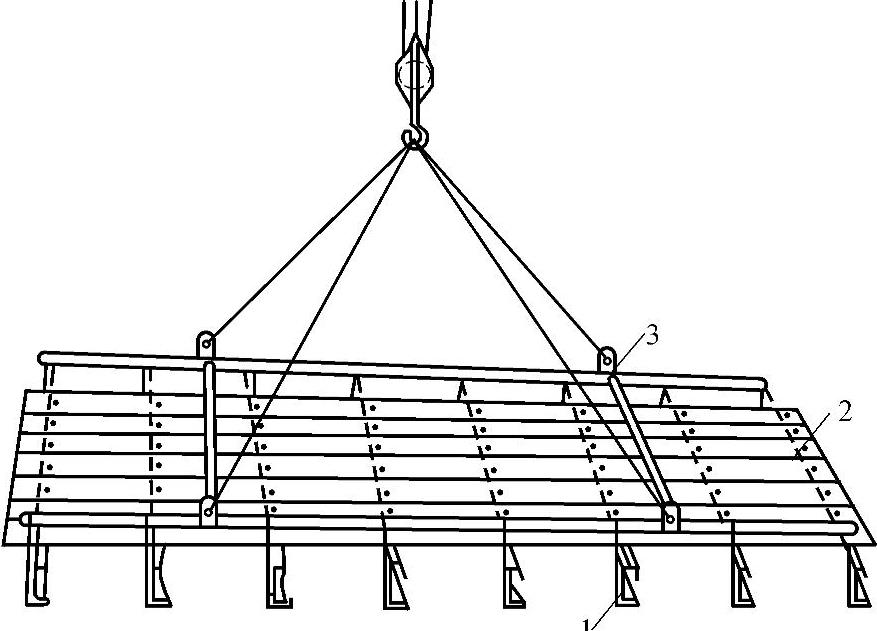

图7-26 半榀屋盖整体吊装
1—轻钢檩条 2—压型板 3—专用吊架
2.围护墙板安装技巧
墙体结构多为异型钢墙梁上挂V—125镀锌压型钢板,板与墙梁之间采用抽芯铝铆钉(挂铆钉)铆接连接。墙梁与板的安装通常在可行走的多层作业架上进行,如图7-27所示。每层作业平台上站两人操作,墙梁安装是在柱头挂滑车将梁吊起就位、固定;墙板用滑车从地面吊起就位后,一人在前用手电钻钻孔,一人在后用铆枪铆钉,采取各层同时作业的方法。

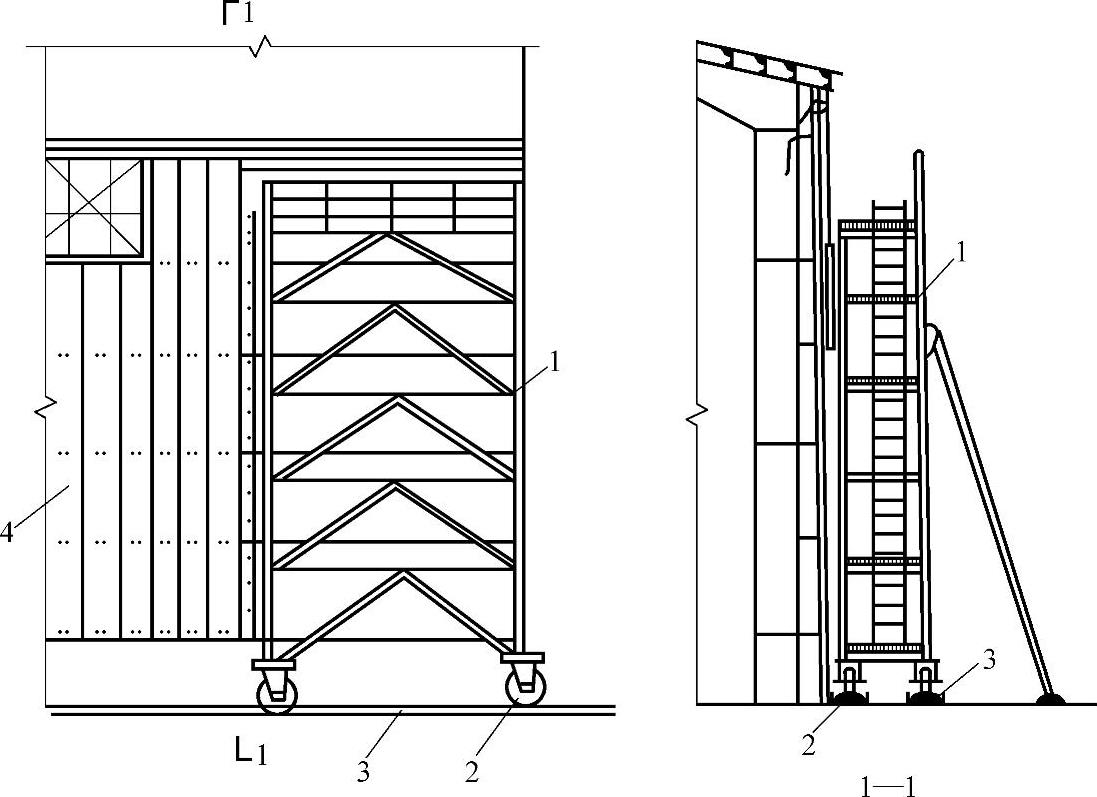

图7-27 用移动式安装架安装压型墙板
有关钢结构工程识图与施工技巧的文章
单层钢结构安装工程可按变形缝或空间刚度单元等划分成一个或若干个检验批。钢结构安装检验批应在进场验收和焊接连接、紧固件连接、制作等分项工程验收合格的基础上进行验收。表7-9 整体垂直度和整体平面弯曲的允许偏差 3.一般项目检验单层钢结构安装工程的一般项目检验标准应符合表7-10的规定。......
2023-08-22
一般是先安装墙面彩钢板,后安装屋面彩钢板,以便于檐口部位的连接。彩钢板安装有隐藏式连接和自攻螺栓连接两种。铺设保温板与安彩钢板依次交替进行,从房屋的一端施工向另一端。同时,当天铺设的保温棉上应立即安装好彩钢板,以防止雨水淋湿。轻钢结构安装完工后,需要进行节点补漆和最后一遍涂装,涂装所用材料同基层上的涂层材料。由于轻钢结构构件比较单薄,安装时构件稳定性差,需采用必要的措施,防止安装变形。......
2023-09-28
水平笼箍垂直间距应不大于1500mm。护笼顶部在平台或梯子顶部进、出平面上的高度应不小于《固定式钢梯及平台安全要求 第3部分:工业防护栏杆及钢平台》中规定的栏杆高度,并有进、出平台的措施或进出口。未能固定到梯梁上的平台以上或进、出口以上的护笼部件应固定到护栏上或直接固定到结构、建筑物或设备上。......
2023-08-22
待焊接的表面及距焊缝位置50mm范围内不得有影响正常焊接和焊缝质量的氧化皮、锈蚀、油脂、水等杂质。焊接前,应采用钢丝刷、砂轮等工具彻底清除待焊处表面的氧化皮、铁锈、油污等杂物,焊接坡口应按现行国家标准《钢结构焊接规范》进行检查。......
2023-08-22
可先用起重机吊空、特殊工具抬空、油压千斤顶顶空,然后在梁底填设垫块。水平方向移动校正常用撬棒、钢楔、花篮螺栓、链条葫芦和油压千斤顶进行。通常重型行车梁用油压千斤顶和链条葫芦解决水平方向移动较为方便。重量较大的吊车梁,亦可一边安装一边校正。......
2023-08-22
如水平支撑的制作尺寸及屋架的安装位置都能保证准确时,也可将连接板按位置先焊在屋架上,安装时可直接将水平支撑与屋架孔板连接。2)如十字水平支撑长度较长、型钢截面较小、刚性较差,安装前应用圆木杆等材料进行加固。......
