基础标高调整技巧及施工方法

【摘要】:基础混凝土浇筑到较设计标高低40~60mm的位置,然后用细石混凝土找平至设计安装标高。图7-1 基础施工及标高处理方法a)第一种方法 b)第二种方法1—调整钢柱用的垫铁 2—钢柱安装后浇灌的细石混凝土 3—预先埋置的支座配件 4—钢柱安装后浇灌的水泥砂浆预先按设计标高埋置好柱脚支座配件,在钢柱安装后,再浇筑水泥砂浆,如图7-1b所示。

1.基础标高的确定

安装单位对基础上表面标高尺寸,应结合各成品钢柱的实有长度或牛腿承面的标高尺寸进行处理,使安装后各钢柱的标高尺寸达到一致。这样可避免只顾基础上表面的标高,忽略了钢柱本身的偏差,导致各钢柱安装后的总标高或相对标高不统一。

在确定基础标高时,应按以下方法进行处理:

(1)首先确定各钢柱与所在各基础的位置,进行对应配套编号。

(2)根据各钢柱的实有长度尺寸(或牛腿承点位置)确定对应的基础标高尺寸。

(3)当基础标高的尺寸与钢柱实际总长度或牛腿承点的尺寸不符时,应采用降低或增高基础上平面的标高尺寸的办法来调整确定安装标高的准确尺寸。

2.基础标高的调整

钢柱基础标高的调整应根据安装构件及基础标高等条件来进行,常用的处理方法有如下几种:

(1)当成品钢柱的总长、垂直度、水平度,完全符合设计规定的质量要求时,可将基础的支承面一次浇筑到设计标高,安装时不作任何调整处理即可直接就位安装。

(2)基础混凝土浇筑到较设计标高低40~60mm的位置,然后用细石混凝土找平至设计安装标高。找平层应保证细石面层与基础混凝土严密结合,不许有夹层;如原混凝土面光滑,应用钢凿凿成麻面,并经清理,再进行浇筑,使新旧混凝土紧密结合,从而达到基础的强度。

(3)按设计标高安置好柱脚底座钢板,并在钢板下面浇筑水泥砂浆

(4)先将基础浇筑到较设计标高低40~60mm,在钢柱安装到钢板上后,再浇筑细石混凝土,如图7-1a所示。

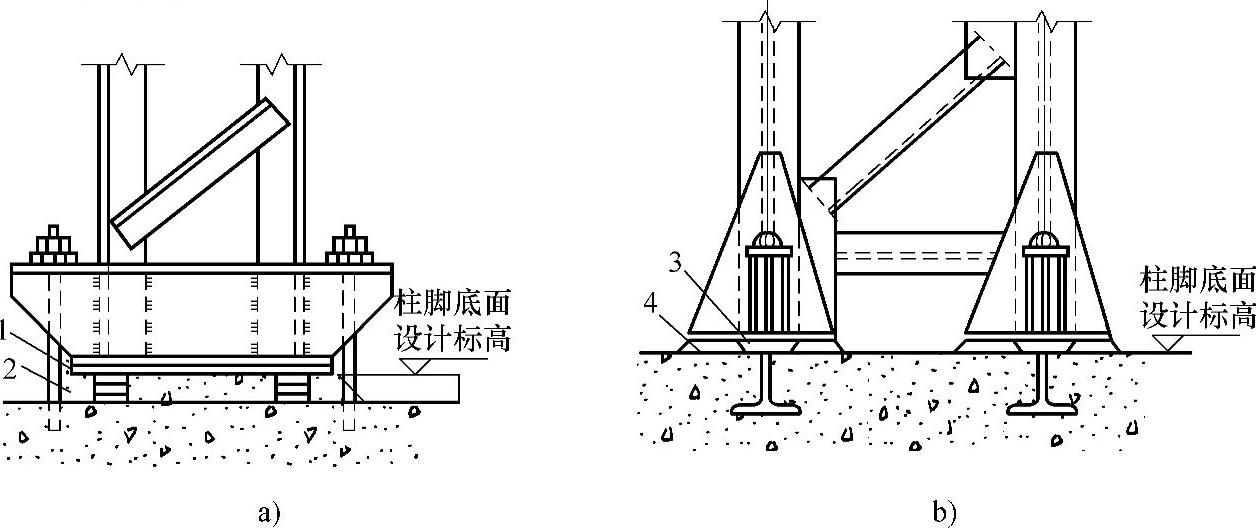

图7-1 基础施工及标高处理方法

a)第一种方法 b)第二种方法

1—调整钢柱用的垫铁 2—钢柱安装后浇灌的细石混凝土 3—预先埋置的支座配件 4—钢柱安装后浇灌的水泥砂浆

(5)预先按设计标高埋置好柱脚支座配件(型钢梁、预制钢筋混凝土梁、钢轨及其他),在钢柱安装后,再浇筑水泥砂浆,如图7-1b所示。
