【摘要】:土方平衡调配工作是土方施工中一项重要内容,它的目的是在土方运输量和土方运输成本最低的条件下,确定填挖区的调配方向和数量,从而达到缩短工期和提高经济效益的目的。经过全面研究、确定业主平衡调配原则后,才可着手进行土方平衡调配工作,例如划分土方调配区、计算土方的平均运距、单位土方的运价、确定最佳的土方调配方案等。

施工必备知识点

土方工程中,一方面挖方的土需要运往某个地点,要么被用于某处,要么被堆弃一旁;另一方面,填方所需要的土应该从某处获得;这两方面的问题都与土方运输量或土方运输成本是否最优有关,要解决这个问题,则需要对上述两方面问题进行综合协调处理。以便确定挖方区、填方区土方的调配方向和数量,从而缩短工期,提高经济效益。

土方平衡调配主要是对土方工程中挖方的土需运至何处及填方所需的土应取自何方进行综合协调处理,其最优方法影响着工程的工期长短以及经济效益的好坏,所以依据一定的原则(图4-1)进行施工是必要的。

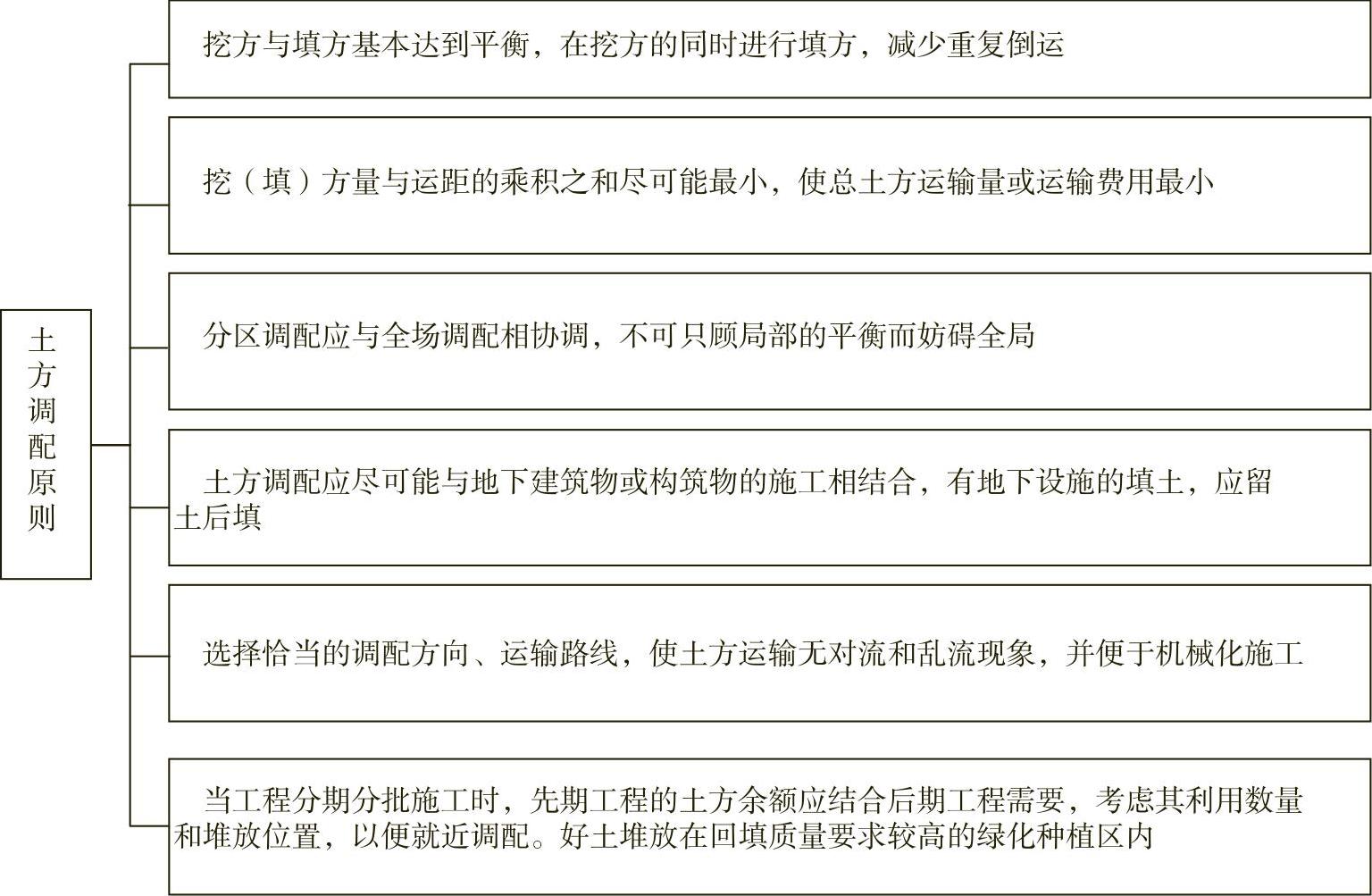

图4-1 土方调配原则

园林辞典

对流:这是物理学上的一个词,是指流体内部的分子运动,是热传与质传的主要模式之一。热对流是三种主要热传方式中的其中一种,通常发生在流体内或流体和容器之间有温度差时,因为温度的差异会使得流体之间密度不同。

乱流:是指运动物体在其运动轨迹附近会让紧跟在后的物体被气流干扰,影响空气原来的运动状态的现象。

实践技能知识点

1.土方平衡

地形设计的一个基本要求,是使设计的挖方工程量和填方工程量基本平衡。土方平衡就是将已经求出的挖方总量和填方总量相互比较,若二者数值接近,则可认为达到了土方平衡的基本要求;若二者数值差距太大,则土方不平衡,应调整设计地形,将地面再垫高些或再挖深些,一直达到土方平衡要求为止。

施工小经验

土方平衡的要求是相对的,没有必要做到绝对平衡。因为计算所依据的地形图本身就不可避免地存在一定误差,而且用等高面法计算的结果也不能保证十分精确,因此在计算土方量时能够达到土方相对平衡即可。最重要的考虑则应落在如何既保证完全体现设计意图,又尽可能减少土方施工量和不必要的搬运量。

2.土方调配

在做土方施工组织设计或施工计划安排时,还要确定土方量的相互调配关系。地形设计所定的填方区,其需要的土方从什么地点取土、取多少土,挖湖挖出的土方、运到哪里、运多少到各个填方点等,这些问题都要在施工开始前切实解决,所以必须做好土方调配计划。

施工小经验

土方调配的原则是:就近挖方就近填方,使土方的转运距离最小。因此,在实际进行土方调配时,从一个地点挖出的土,优先调动到与其距离最近的填方区;近处填满后,余下的土方再往稍远的填方区转运。为清楚表明土方调配情况,可以根据地形设计图绘制一张土方调配图,在施工中指导土方的堆填工作。从土方调配图可以看出挖、填方区区域,土方的调配方向、调配数量和转运距离。

3.调配方案

根据土方的施工标高、挖填区面积、挖填区土方量,并考虑各种变更因素(如土的松散率、压缩率、沉降量等)进行调整后,对土方进行综合平衡调配。土方平衡调配工作是土方施工中一项重要内容,它的目的是在土方运输量和土方运输成本最低的条件下,确定填挖区的调配方向和数量,从而达到缩短工期和提高经济效益的目的。经过全面研究、确定业主平衡调配原则后,才可着手进行土方平衡调配工作,例如划分土方调配区、计算土方的平均运距、单位土方的运价、确定最佳的土方调配方案等。
