砌体结构工程施工:3.3.1前期准备

【摘要】:3)放线的技术要点及放线的意义,皮数杆的设立,500控制线的绘制方法及作用。砌筑实训学时计划安排,详见表3.3.1。

3.3.1.1 原材料与砌筑工机具

1.原材料

原材料选用MU10普通烧结实心砖,强度等级为12.5或22.5的砌筑水泥,天然中砂,或砌筑干粉砂浆。拌制砂浆用自来水,经核实处于可供应状态。

2.操作工具

操作工具中常用的砌筑工具,有瓦刀或大铲、刨锛、准线、皮数杆、线坠、托线板、墨斗等;质量检测工具,有托线板(2m)、钢卷尺、木直角三角尺、塞尺、百格网、准线等;辅助工具,有灰桶、灰槽、灰把、铁锹、手推车、红蓝铅笔等;常用机具,有砂浆搅拌机和砂浆流动性测定仪等;测量器具,有水准仪、水准尺、水平尺、木折尺、钢卷尺等;特殊工具,有引尺架、引尺坡度靠尺、手锤、方尺等。

学生实训中,并非用到上述全部工机具,但有必要了解其功能,并大致掌握其操作或使用方法。

3.3.1.2 人员安排、现场布置及学时计划

1.人员安排

以班级为单位,每班划分若干实训小组,每小组6名学生。其中,2人主要负责砌筑施工操作;2人负责质量检查与验收;其余2人可不安排特定角色功能,以便自主地选择工作内容,协助其他4人做好砌筑或验收各阶段的具体工作。

2.现场布置

砌筑操作工作现场,安排在校内实训基地,每小组活动范围为一个操作单元,该单元平面为3.0m×4.2m,其周边外围通过撒石灰线予以区分,以减低相互影响。每单元内做好有关准备工作,如提前布置好砖、砂浆等材料及各种主要工机具。详见以下特别提示。

特别提示

主要建筑材料量单,由指导教师计算完成,依据后续的施工详图、建筑材料定额、校内实训基地规模及每次实训安排学生数量等进行灵活确定。有关人员将所有必要的材料、工具、设施设备运输至现场指定位置,并做好以下事宜:

(1)砖提前1~2天浇水润湿,提前运送至每个操作单元内。

(2)提前准备砂浆的原材料,并不早于使用前半小时于现场完成拌制,并运送至每个操作单元的灰槽内以等待使用。

3.知识准备与学时安排

(1)组砌方式、砌筑方法及操作过程。砖墙组砌方式有一顺一丁、三顺一丁、梅花丁、全顺或全丁等。主要操作方法有“三一”法、铺浆挤砌法及坐浆砌砖法三种,常用方法为“三一”法,即指一铲灰、一块砖、一揉挤这三个“一”来砌筑砖墙的一种普遍的操作方法。砌筑操作过程是:找平及放线→摆干砖→立皮数杆→盘角及挂线→墙体砌筑。这里采用“三一”法砌筑组砌方式为一顺一丁的24砖墙。实训知识准备主要包括以下内容:

1)砖墙砌筑的准备工作,砂浆拌制方法,砖的准备等;认识主要砌筑操作及质量检查工机具,熟悉各自的作用或功能。

2)摆砖、盘角的操作要求,砌筑高度的控制,垂直平整度的控制方法等。

3)放线的技术要点及放线的意义,皮数杆的设立,500控制线的绘制方法及作用。

4)盘角、接槎、摆砖、砌口及勾缝等操作技术要点;砌砖的质量标准和要求。

5)克服施工中通缝、搭槎不严、游丁走缝等质量通病的方法。

(2)工程质量检查与质量验收。根据《砌体结构工程施工质量验收规范》(GB50203—2011),砌筑实训砌筑工程质量验收项目内容主要包括轴线位移、垂直度、组砌方法、水平与竖向灰缝厚度、墙体表面平整度、水平灰缝平直度、砂浆饱满度、清水墙游丁走缝等。

(3)砌筑实训学时计划安排。砌筑实训学时计划安排,详见表3.3.1。

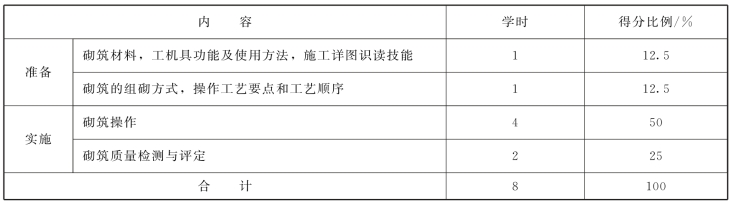

表3.3.1 砌筑实训学时计划表
