我国地域辽阔,地处北温带地区的华北、西北、东北地区,每年都有较长的低温季节,施工中应考虑冬期施工的特点;华东和南方地区,雨期降雨频繁,应首先考虑雨期施工的特点;而沿海一带受海洋暖湿气流的影响,常出现台风、暴雨和潮汐,甚至海啸,则应多考虑台风、暴雨对建筑施工的影响。气候的变化无常会给建筑施工带来一定的困难和不便,在特殊季节里,常规方法已不能适应要求。为了保证作业的连续性,应从具体条件出发,选择合理方法,制定具体技术措施,确保施工过程连续进行,从而提高工程质量和降低工程建设费用。
2.1.6.1 砌筑工程冬期施工
1.砌筑工程冬期施工的基本知识
(1)砌筑工程冬期施工的规范认定条件。国家相关规范规定,根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃时即进入冬期施工,当室外日平均气温连续5d高于5℃时即为解除冬期施工。除上述冬期施工期限以外,还应根据施工当日具体温度来确定。如当日最低气温低于0℃,也应按冬期施工有关规定进行。
(2)砌筑工程冬期施工的关键问题。冬期施工的核心是处理好水的状态,防止水由液态变成固态,从而对建筑结构产生不利影响,关键是要做好防冻处理。
1)防冻的范围:砌筑工程所有含水的材料和用水的作业,其本身以及材料的准备、运输、施工、养护环境等。
2)防冻工作的内容:涉及设施、材料、技术、能源及费用等方面。
3)防冻工作的准备:
①制定和完善施工组织措施和技术措施。
②加强临时应急补救措施,确保防冻工作的可靠度。
③落实冬期施工方案。
④向具体操作人员进行技术交底,实行专人负责、明确责任、落实到位的制度。
(3)砌筑工程冬期施工的特点。砌体工程冬期施工的特点表现为:
1)事故多发性。在冬期施工中,长时间持续低温、大温差、强风、降雪和反复冻融,对砌筑工程施工质量有很大影响,极易造成事故。因此,冬期施工是事故的多发期。
2)质量事故的滞后性。冬期施工发生的事故往往不易被察觉,当冬期结束及解冻后,工程中隐含的一系列质量问题才逐步暴露,因而冬期施工的质量事故具有滞后性,质量事故的后期处理往往有很大的困难。
3)施工的计划性和准备工作的时间性强。由于冬期气候的变化没有规律,因此,施工中要充分考虑施工期天气可能的变化,做好冬期施工的计划安排。避免仓促施工可能带来的质量事故。
(4)砌筑工程冬期施工的原则。为了保证砌筑工程冬期施工的质量,选定的施工方法、采取的技术措施,必须符合相关规程和规范的要求,做到技术可靠、经济合理,措施增加费用较少。所需的热源及材料应有可靠的来源,能达到节能、环保的效果。同时,合理编制施工方案与具体措施,确保工期、质量满足规定的要求。
2.砌筑工程冬期施工的准备工作
砌筑工程冬期施工要根据具体情况采取切实可行的防冻保温措施,确保拟建或在建工程安全越冬,避免由于冻害造成损失。冬期施工也要为开春解冻后继续施工创造条件,避免出现停工、窝工状况。为了保证冬期施工的顺利进行,应提前做好以下几方面的准备工作:
(1)做好冬期施工的施工组织设计编制工作和施工方案选取工作。有针对性地做好施工组织设计的编制工作,合理地选取并制订冬期施工方案,组织项目部相关人员学习冬期施工相关措施,是搞好冬期施工的前提与保证。在施工程序上,要掌握“先阴后晴、先上后下、先外后内”的原则,按照施工项目进行技术交底,做到人人心中有数。对那些不适宜在冬期进行施工的分部分项工程,应尽可能地安排在冬期前或冬期后完成施工,以保证冬期施工方案的科学性、实用性和可行性。
(2)做好当地相关气象资料的搜集整理工作。入冬前,在本单元“2.1.2.2”中相关资料已收集的前提下,安排专人进一步分析工程所在地整个冬期施工阶段及冻融、解冻阶段的气象资料,实测室外最低温度,掌握当地冬期气候变化情况,以利于施工项目冬期施工技术方案的选择、编制和采取相应的防护措施。
(3)做好施工图的复核工作。凡需进行冬期施工的工程项目,都必须根据《建筑工程冬期施工规程》(JGJ/T104—2011)总则第1.0.4条要求,编制冬期施工专项方案;如果发现有不能适应冬期施工要求的问题,应及时与设计单位研究解决。
(4)做好冬期施工所需材料及工具的准备工作。冬期施工所需的设备、工具、材料及劳动防护用品等,应根据施工的具体进度,提前做好准备工作。如果砌筑工程量较大,北方寒冻地区则尽可能采用锅炉供汽或烧热水来拌制砂浆或用蒸汽来加热砂子;也可提前砌好临时炉灶、火坑,备好火炉、烟囱等,供加热砂料、烧热水或进行室内加温用。南方地区可采取外加剂、添加剂等方式进行施工。做到工作有计划、实施有准备,确保冬期施工有序进行。
(5)做好岗位培训工作。冬期施工前,应对配制外掺剂、测温保温等专业性较强的所有岗位人员进行专项培训,使他们掌握相关技能和基本要求,经考核合格后方准上岗,严格执行持证上岗制度。
3.砌筑工程冬期施工的施工要求
(1)砌筑工程冬期施工对材料的要求。国家相关规范或规程对砌体工程冬期施工所用材料做了下列规定:
1)普通砖、空心砖、灰砂砖、混凝土小型空心砌块、加气混凝土砌块和石材在砌筑前,应清除表面污物、冰雪等,不得使用遭水浸和受冻后的砖或砌块。
2)砂浆宜优先采用普通硅酸盐水泥拌制。冬期砌筑不得使用无水泥拌制的砂浆。
3)石灰膏、黏土膏或电石膏等应保温防冻,当遭冻结时应经融化后方可使用。
4)拌制砂浆所用的砂不得含有直径大于1cm的冻结块或冰块。
5)拌和砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃,砂浆稠度宜较常温适当增大。
(2)砌筑工程冬期施工方法。冬期施工的砖砌体应按“三一”砌砖法施工,灰缝不应大于10mm,重点是解决砌筑砂浆冻结问题。如果砂浆冻结,砌体强度会受到严重破坏。为了保证砌筑工程的冬期施工质量和施工的顺利进行,一般采用外加剂法、冻结法、暖棚法、蓄热法、电气加热法、蒸汽加热法、快硬砂浆法等多种方法。常以外加剂法和冻结法两种方法为主。
1)外加剂法。
①概念。外加剂法也称掺盐砂浆法,即在砌筑砂浆中掺入一定数量的盐类作为抗冻化学剂,来降低砂浆中水的冰点,以保证砂浆中的液态水在一定负温状态下不冻结,水泥的水化反可连续进行,而砂浆强度则能够持续、缓慢地增长。
②主要组成成分与计量标准。采用外加剂法配置砂浆时,可采用氯盐或亚硝酸盐等外加剂。氯盐应以氯化钠为主,当气温低于-15℃时,可与氯化钙复合使用。氯盐掺量可按表2.1.7选用。

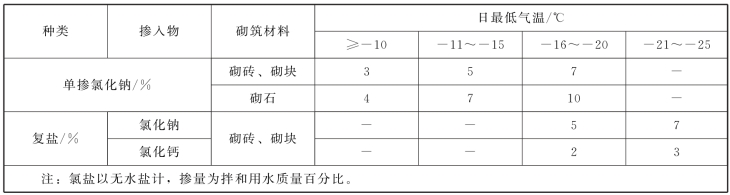

表2.1.7 氯盐外加剂掺量
③作用原理。砌筑砂浆中掺入的盐分降低了砂浆中水的冰点,使水保持液态,从而使水化反应能在一定负温下继续进行,砂浆强度则继续缓慢增长,直至硬化。砌块表面不会因立即结冰形成冰膜,可保证砂浆与砌体之间能较好地粘结形成一个整体,提高了整个砌体的强度。这种方法工艺上简便、费用低、技术可靠,而且盐类外加剂易于获得,是砌筑工程在冬期施工中常采用的方法。
由于氯盐砂浆吸湿性较大,砌体表面会产生盐析现象。掺盐法拌制的砌筑砂浆,其掺盐量应视当天或当时气温而定。不同的负温条件,其掺盐量应有不同的要求。如果砂浆中氯盐掺量过少,则起不到抗冻效果或防冻效果不佳,多余的水分会冻结,即砂浆内可能会出现大量冻结水晶体,造成砂浆中水泥的水化反应极其缓慢,降低砂浆的早期强度,从而影响砌体质量。如果氯盐掺量过多,如大于用水量的10%,会引起砌筑砂浆的后期强度显著降低。同时,氯盐含量大而导致的严重盐析现象,增大了砌体的吸湿性,降低了砌体的保温性能。在配筋砌体或设有预埋铁件的砌体中,氯盐对铁件易产生腐蚀。因此,对砌体中配置的钢筋及预埋铁件应进行防腐处理。
④适用范围。规范规定,在实际运用中,下列情况不得采用掺氯盐的砂浆:
a.对可能影响装饰效果的建筑物。
b.使用湿度大于80%的建筑物。
c.热工要求高的工程。
d.配筋、铁埋件无可靠的防腐处理措施的砌体。
e.接近高压电线的建筑物。
f.经常处于地下水位变化范围内,而又无防水措施的砌体。
g.经常受40℃以上高温影响的建筑物。
⑤注意事项。砌筑时砂浆温度不应低于5℃。当设计无要求且最低气温等于或低于-15℃时,砌筑承重砌体砂浆强度等级应按常温施工提高1级;采用氯盐砂浆时,砌体中配置的钢筋及预埋铁件应预先做好防腐处理。砌体采用氯盐砂浆施工时,每日砌筑高度不宜超过1.2m,墙体留置的洞口距离交接墙处不应小于50cm。
2)冻结法。
①概念。冻结法是指采用不掺加任何抗冻外加剂的普通水泥砂浆或混合砂浆进行施工砌筑的一种冬期施工方法。
②作用原理。冻结法施工的砖石砌体,砂浆冻结后仍留有较大的冻结强度,且能随气温的降低而逐步提高。当气温升高而使砌体解冻时,砂浆强度仍等于冻结前的强度,因而可保证砌体在解冻期间的稳定和安全;当气温由负温转入正温后,水泥水化作用又重新进行,砂浆的强度随着气温的升高而开始增长。冻结法施工时,可根据气温情况,适当提高砂浆强度等级1~2级。
当设计无要求且日最低气温高于-25℃时,砌筑承重砌体砂浆强度等级应较常温施工提高1级;当日最低气温等于或低于-25℃时,应提高2级。砂浆强度等级不得低于M2.5,对于重要结构,其等级不得低于M5。采用冻结法施工的砌体,在解冻期内应制定观测加固措施,并应保证强度、稳定性和均匀沉降量等满足相关要求。在验算解冻期的砌体强度和稳定性时,可按砂浆强度为零进行计算。
③适用范围。采用冻结法施工的砂浆砌体砌筑,一般要经过冻结、融化及硬化三个阶段,这就会不可避免地造成砌筑砂浆的强度、砂浆与砌体之间的粘结力不同程度的损失。特别是在砌体的融化阶段,砂浆强度接近于零,重力作用下,砌体结构的变形幅度和沉降量会增大,与常温状态下相比增大幅度为10%~20%。某些砌体由于自身的结构特点或受力状态等原因,采用冻结法施工时,稳定性更差,如果采用加固措施,也比较复杂,且难以保证安全可靠。因此,规范规定,以下砌体工程不允许采用冻结法施工:
a.空斗墙。
b.毛石砌体。
c.砖薄壳、双曲砖拱、筒式拱及承受侧压力的砌体。
d.在解冻期间可能受到振动或其他动力荷载的砌体。
e.在解冻时,砌体不允许产生沉降的结构。
④冻结法的施工工艺。采用冻结法施工时,应严格遵循“三一”砌筑方法。组砌方式一般采用“一顺一丁”。每面墙在其长度内应同时连续施工,不得间断。对外墙转角处和内外墙交接处,更应精心砌筑,注意砌体水平灰缝的厚度和砂浆的饱满度。
冻结法宜采用水平分段施工,一般墙体在一个施工段范围内,每砌筑至一个施工层的高度时,施工不得间断。对不设沉降缝的砌体,分段处两边的高度差不得大于4m。每天的砌筑高度和临时间断处的高度差不得大于1.2m,砌体的水平灰缝宜控制在10mm以内,但也不得小于8mm。
砌体解冻时,砌筑砂浆的强度接近于零。此时砌体结构增大变形幅度和沉降量,在施工中应经常检查砌体的垂直度和平整度,如发现偏差应及时纠正。凡5皮砖以上的砌体发生倾斜时,不得采取敲、砸等方法来矫正,而必须拆除重砌。同时,在构造上应采取如下措施:
a.在楼板水平面上,墙体的拐角处、交接处和交叉处应配置拉结钢筋,并按墙厚计算,每120mm宽设一根φ6钢筋,其伸入相邻墙内的长度不得小于1m,拉结钢筋的末端应设弯钩。
b.每一楼层砌体砌筑完毕后,应及时吊装或浇制梁、板、柱混凝土,并应适当采取锚固措施。
c.采用冻结法砌筑的墙体,与已经沉降的墙体的交接处,应留置沉降缝。
在解冻期间,应注重对所砌筑的砌体进行观测。特别是注意多层房屋下层的柱和窗间墙,梁端支承处,墙交接处和过梁横板支承处等地方。此外,还必须观测砌体沉降的大小、方向和均匀性,砌体灰缝内砂浆的硬化情况等。观测一般需15d左右,并做好记录。
3)暖棚法。暖棚法适用于地下工程、基础工程以及工期紧迫的砌体结构,当采用暖棚法施工时,块体和砂浆在砌筑时的温度不应低于5℃,距离所砌结构底面0.5m处的棚内温度也不应低于5℃,并应符合表2.1.8的规定。
表2.1.8 暖棚法施工时的砌体养护时间
2.1.6.2 砌筑工程雨期施工
1.砌筑工程雨期施工的主要问题及特点
砌筑工程雨期施工主要是要解决防雨淋、防台风等方面的问题,雨期施工具有以下特点:
(1)雨期施工的开始具有突然性。由于暴雨、台风、海啸、山洪等恶劣气候往往不期而至,需要及早进行雨期施工的准备和采取防范措施。
(2)雨期施工带有突击性。由于雨水对建筑结构和地基基础的冲刷或浸泡有严重的破坏性,必须迅速、及时地防护,避免造成损失。
(3)雨期往往持续时间长,阻碍了施工顺利进行,拖延了工期。如土方工程、基础工程、屋面防水工程等受影响明显,应事先有充分估计并做好合理安排。
因此,施工现场必须既要做好有效措施阻止场外水流入,又要具有临时排水系统规划,一旦有外水流入,要及时排出、排净。
2.砌筑工程雨期施工的准备工作
(1)现场排水。施工现场的道路、设施必须做到排水通畅,尽量做到雨停水干。要防止地面水排入地下室、基础、地沟内。要做好边坡的处理,防止滑坡和塌方。
(2)原材料、成品、半成品的防雨。水泥应按“先收先发、后收后发”的原则,避免久存受潮硬化而影响水泥的活性。木制品(门、窗、模板等)和易受潮变形的成品、半成品等,应在防雨、防潮好的室内堆放。其他材料也应注意防雨及材料四周的防水。
(3)现场房屋、设备应根据施工总体布置,在雨期前做好排水防雨措施。
(4)预先备足施工现场排水需用的水泵及有关器材,准备适量的塑料布、油毡等现场必备的防雨材料,以备急用。
3.砌筑工程雨期施工的施工要求
(1)一般要求。
1)在编制施工组织设计时,应根据项目所在地的季节性变化特点,编制好雨期施工要点,将不宜在雨期施工的分项工程提前或拖后安排。对工期紧而必须在雨期施工的工程,应制定具有针对性、有效的措施,进行突击施工。
2)合理进行施工安排,做到晴天抓紧室外工作,雨天安排室内工作,尽量缩小雨天室外作业时间和减小室外工作面。
3)密切注意当地的气象预报,做好防雨、防台风、防汛等方面的准备工作,并在必要时对在建工程及时采取加固措施。
4)做好现场施工机具及建筑材料(如水泥、木材、模板等)的防雨、防潮工作。
(2)雨期施工中的注意事项。
1)雨期用砖不宜再洒水湿润,砌筑时湿度较大的砌块不可上墙,以免因砖过湿引起砂浆浇淌和砖块滑移造成墙体倒塌。每日砌筑高度不宜超过1.2m。
2)砌体施工如遇大雨必须停工,并在砖墙顶面及时铺设一层干砖,以防雨水冲走灰缝中的砂浆。雨后砌筑受雨冲刷的墙体时,应翻砌最上面的2皮砖。
3)稳定性较差的窗间墙、山尖墙、砖柱等部位,当砌筑到一定高度时,应在砌体顶部及时浇筑圈梁或加设临时支撑,以便防风、防雨,增强墙体的整体性、稳定性。
4)砌体施工时,纵墙、横墙最好同时砌筑,雨后要及时检查墙体的质量。
5)雨水浸泡会引起回填土方的下沉,进而影响到脚手架底座的倾斜或下陷,因此,停工期间和复工后均应经常检查,发现问题及时处理,采取有效的加固措施,防止事故发生。
1)施工现场所使用的机械均应设棚保护,保护棚搭设要牢固,防止倒塌、漏雨。机电设备要有相应必要的防雨、防淹措施和接地安全保护装置。机动电闸的漏电保护装置要可靠、实用。
有关砌体结构工程施工(第2版)的文章
施工物资的准备是指施工工作手段和工作对象的准备。整个准备工作要与有关各方保持接触,建立并及时更新物资准备资料信息库,提高准备工作效率,为下一步工程开工打下坚实基础。......
2023-08-21
为确保砌体房屋具有良好的整体性和刚度以抵抗地震灾害,根据抗震设防烈度等因素在房屋每层的楼板板底处设置圈梁。当地震设防要求不高时,一般仅在基础及房屋顶层檐口处各设一道圈梁;在房屋的转角处、纵横墙相交处、楼梯间四角等部位还应设置构造柱。砌体房屋阳台多采用现浇钢筋混凝土结构,一般和钢筋混凝土的楼板或屋面、圈梁、构造柱整体浇筑。......
2023-08-21
图1.4.23毛石基础图1.4.24灰土基础4.素混凝土基础素混凝土基础经过支模板浇筑混凝土制成,断面有多种形式,如台阶形或锥形等,如图1.4.25所示。图1.4.25素混凝土基础特别提示刚性基础或称无筋扩展基础,必须满足表1.4.3中的宽高比要求,该允许值是一个理论最大限值,不是固定值,相应的刚性角也为最大值。......
2023-08-21
在设计要求的三个层次中,满足构造要求是最基本也是最重要的。以下从砌体房屋一般构造要求和多层砌体房屋抗震构造措施两方面展开论述。10)房屋顶层端部墙体内应适当增设构造柱。......
2023-08-21
对砌体的一般要求是,具有良好的整体性、稳定性和受力性能。图1.3.3圆形水池砌体轴心受拉破坏图1.3.4轴心受拉破坏图1.3.5挡土墙弯曲受拉破坏砌体在拉力作用下破坏时,受拉截面单位面积上所承受的拉力称为砌体的抗拉强度。......
2023-08-21
相关推荐
