砌体结构工程施工要求及方法

【摘要】:图1.4.18小砌块砌体斜槎和阴阳槎斜槎;阴阳槎常温条件下,普通混凝土和轻集料混凝土小型空心砌块每天砌筑高度,分别不应超过1.8m和2.4m。表1.4.1混凝土小型空心砌块砌体工程检验批质量验收记录表续表1.4.2.2混凝土中型空心砌块的组砌形式与施工方法1.组砌形式组砌形式应满足墙体整体性的要求,并进行砌块排列。图1.4.19砌块排列图2.施工方法砌块砌筑前提前1d浇水,并清理干净砌块。台灵架示意如图1.4.20所示。图1.4.20台灵架校正。

1.4.2.1 混凝土小型空心砌块的组砌形式与施工方法

1.组砌形式

(1)砌筑形式应满足墙体整体性的要求,并进行砌块排列。根据设计施工图、砌块尺寸及垂直缝宽度、水平缝厚度计算砌块的皮数和排数,重点处理好墙体交接点,绘制砌块组砌排列图;由于砌块不易砍凿,尽量采用主规格。

(2)砌块排列应对孔错缝搭砌,每皮顺砌。竖向灰缝上、下皮错开195mm,当无法对孔时,搭砌长度不应小于90mm(普通混凝土小型砌块)及120mm(轻集料混凝土小型砌块)。无法满足时应压砌φb4钢筋网片,如图1.4.16所示,或设2φ6拉筋,长度不小于600mm。

(3)外墙转角及纵横墙交接处应分皮咬砌,交错搭砌。砌体垂直缝应与门窗洞口的侧边线相互错开大于150mm,不得用砖镶砌。砌体水平灰缝厚度和竖向灰缝宽度一般为10mm,不应小于8mm,也不应大于12mm。

2.施工方法

普通混凝土小砌块不宜浇水,以避免砌筑时灰浆流失,使砌体产生滑移,同时也可避免砌块上墙后干缩,造成墙体开裂。当天气干燥炎热时,可稍微喷水润湿;轻骨料小砌块可适当浇水,但也不宜过量。砌筑时宜采用“一二三四铺灰器砌筑法”,即一件铺灰器、两种步伐(丁字步、并列步)、三种弯腰、四种铺灰手法。

(1)墙体砌筑应从房屋外墙转角定位处开始,内、外墙同时砌起,纵、横墙交错搭接。墙体L形转角处应使小砌块隔皮露端面,T字交接处使横墙小砌块隔皮露端面,如图1.4.17所示。纵墙在交接处改砌两辅助规格小砌块,其尺寸为290mm×190mm×190mm。纵横墙砌筑皮数、灰缝厚度、标高应与皮数杆相一致。皮数杆应竖立在墙体的转角和交接处,间距宜小于15m;砌筑厚度大于240mm时,宜在墙体内外侧同时挂线。

图1.4.16 灰缝中拉结筋

图1.4.17 小砌块墙转角及T字交接处砌筑

(a)转角处;(b)T字交接处

混凝土小型空心砌块砌筑方法与本书“2.3.2墙体砌筑工程”中墙体砌筑工程过程形成中的“摆干砖→立皮数杆→盘角及挂线”相似,可提前参阅相关知识。

(2)砌块逐块铺砌,灰缝横平竖直,砂浆饱满,厚薄均匀。水平灰缝和竖直灰缝宜分别采用满铺、满挤法,砂浆饱满度分别不得低于90%和80%;砌筑时严禁用水冲浆灌缝,不得采用石子、木楔等垫塞灰缝。做到“上跟线下跟楞,左右相邻要对平”。

(3)小砌块砌体不应留设施工缝,且尽量同时砌起,以保证砌体的整体性。临时间断处应砌斜槎,其水平投影长度不应小于其高度的2/3;留斜槎有困难时,应砌成阴阳槎,并沿墙高不大于三皮设2φ6拉筋压入墙体长度不小于600mm,如图1.4.18所示。

图1.4.18 小砌块砌体斜槎和阴阳槎

(a)斜槎;(b)阴阳槎

(4)常温条件下,普通混凝土和轻集料混凝土小型空心砌块每天砌筑高度,分别不应超过1.8m和2.4m。相邻工作段的高度差不得大于一个楼层高度或4m。墙体施工段的分段位置宜设置在伸缩缝、沉降缝、防震缝、构造柱或门窗洞口处。

3.质量检查要点

(1)砂浆铺设过程中,避免时间过长及不饱满,应随铺随砌,且保持竖缝砂浆饱满、密实,砌块表面应清理干净。

(2)砌体错缝应严格执行设计及规范的有关规定,按照事先绘制的排列图开展施工。

(3)基底做好标高抄平,砌筑时保持水平灰缝厚度一致;认真设立皮数杆,准确控制每皮砌块的砌筑高度和墙体总高度。

(4)按照设计及规范的有关规定,设置好拉结筋或钢筋网片,保证芯柱钢筋构造间距、尺寸准确。

混凝土小型空心砌块的施工未尽事宜详见《混凝土小型空心砌块建筑技术规程》(JGJ/T14—2011)。

4.施工质量验收

混凝土小型空心砌块施工质量验收按照“一般规定”“主控项目”及“一般项目”展开,执行《砌体结构工程施工质量验收规范》(GB50203—2011)中的相关规定。施工人员在监理工程师(建设单位项目技术负责人)组织下,完成质量验收工作,填写混凝土小型空心砌块砌体工程检验批质量验收记录表,见表1.4.1,表中条款编号来自规范原文。

小砌块砌体工程施工中,应对下列主控项目及一般项目进行检查,并应形成检查记录:

(1)主控项目包括:①小砌块强度等级;②砂浆强度等级;③芯柱混凝土强度等级;④砂浆水平灰缝和竖向灰缝的饱满度;⑤转角、交接处砌筑;⑥芯柱质量检查;⑦斜搓留置。

(2)一般项目包括:①轴线位移;②每层及全高的墙面垂直度;③水平灰缝厚度;④竖向灰缝宽度;⑤基础、墙、柱顶面标高;⑥表面平整度;⑦后塞口的门窗洞口尺寸;⑧窗口偏移;⑨水平灰缝平直度;⑩清水墙游丁走缝。

表1.4.1 混凝土小型空心砌块砌体工程检验批质量验收记录表

续表

1.4.2.2 混凝土中型空心砌块的组砌形式与施工方法

1.组砌形式

组砌形式应满足墙体整体性的要求,并进行砌块排列。中型砌块体积、重量较大,实施轻型设备吊装砌筑。根据设计施工图、砌块尺寸,绘制比小型砌块墙更为详细的各墙体的砌块排列图,比例为1∶30或1∶50,如图1.4.19所示。由于砌块不易砍凿,尽量采用一种主规格,辅以2~3种其他规格和普通砖镶嵌或采用现浇混凝土对小空隙进行填塞。

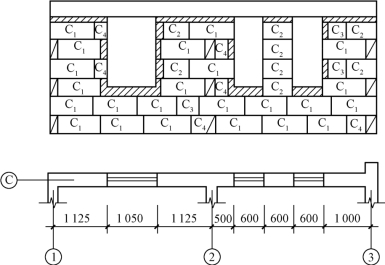

图1.4.19 砌块排列图

2.施工方法

砌块砌筑前提前1d浇水,并清理干净砌块。混凝土中型空心砌块施工的主要工序是:铺灰、砌块吊装就位、校正、灌缝和镶砖。

(1)铺灰。应采用和易性较好的砂浆,每次平铺长度不应超过5m,炎热夏季和严寒冬季应适当缩短。稠度宜控制在50~70mm。

(2)砌块吊装就位。用台灵架进行砌块吊装,吊装时以单块式摩擦夹具夹紧砌块,夹持点在砌块重心垂直点上方,对准墙身中心线,将砌块缓缓下落于铺好的砂浆层面上。台灵架示意如图1.4.20所示。如果工程量较大,水平运输可使用砌块专用车。

图1.4.20 台灵架

(3)校正。吊装就位后,用托线板或垂球检查砌块的垂直度,用拉线检查墙面平整度和砌块的水平度。吊装偏差的调整,可用人力轻推或撬棍缓撬等方式进行。

(4)灌缝。沿砌块竖缝在墙体内、外两侧用夹板夹紧,然后进行灌浆,用竹片或铁棍插捣密实。灌缝后一般不能再进行校正操作。

(5)镶砖。当砌块间出现较大的竖缝以及过梁等构件按标高找平时,通过镶嵌普通砖解决。镶砖在砌块就位后随即进行,砖与砌块间水平及竖向灰缝间距控制在15~30mm。

3.质量检查要点

(1)砌体粘结不牢:原因是砌块浇水、清理不符合规定,砌块砌筑时一次铺砂浆的面积过大,校正不及时。砌块在砌筑使用的前一天,应充分浇水湿润,一边吊运一边将砌块表面清理干净;砌块就位后应及时校正,紧跟着用砂浆(或细石混凝土)灌竖缝。

(2)第一皮砌块底铺砂浆厚度不均匀:原因是基底未事先用细石混凝土找平标高,必然造成砌筑时灰缝厚度不一,应注意砌筑基底找平。

(3)拉结钢筋或压砌钢筋网片不符合设计要求:应按设计和规范的规定,设置拉结带和拉结钢筋及压砌钢筋网片。

(4)砌体错缝不符合设计和规范的规定:原因是未按砌块排列组砌图施工,因此应注意砌块的规格并正确地组砌。

(5)砌体偏差超规定:原因是控制每皮砌块高度不准确,因此应严格按标志杆高度控制,掌握铺灰厚度。

混凝土中型空心砌块的施工未尽事宜,参考执行《混凝土中型空心砌块砌筑施工工艺标准》。

4.施工质量验收

混凝土中型空心砌块施工质量验收,参考执行《混凝土中型砌块砌筑施工工艺标准》。施工人员在监理工程师(建设单位项目技术负责人)组织下,完成质量验收工作。
