砌体结构工程施工(第2版):砖砌体施工技巧与多孔砖砌墙方式

【摘要】:有关灰缝厚度的内容,在1.3.2.1“砌体抗压强度”的“影响因素”中已有详细论述。图1.4.6M型多孔砖砖墙组砌方式图1.4.7P型多孔砖砖墙组砌方式一顺一丁;梅花丁空斗墙组砌形式。

砖以砂浆砌筑而形成砖墙。粘结砖与砖之间的砂浆自然形成了一道道横平竖直的灰缝,从砖砌入砖墙的形态来看,砖有卧砖、斗砖和立砖的差异,如图1.4.1所示。砌筑砖墙尽量使用整砖,以减少打砍砖的数量,既节约材料又提高了工作效率。但仍有较少数量的砖需经打砍后砌入砖墙,它们有半砖、七分头、二寸头和二寸条等,如图1.4.2所示。这些非整砖在砖墙构造中起着非常重要的作用,正是由于它们的存在,才使得墙体内的一块块砖形成了上下错缝、内外搭砌等,从而保证了墙体的整体性和稳定性。

图1.4.1 卧砖、斗砖、立砖示意

图1.4.2 常用尺寸的非整砖

1.4.1.1 组砌要求

砌筑砖砌体,应该从基本构造及砌筑施工方法两方面确保砌体的整体性,并控制好灰缝尤其是水平灰缝的厚度。

1.基本构造必须具备整体性

砌体砖墙,包括砖柱及墙垛,必须避免出现连续的竖向垂直通缝,以保证砌体的整体强度。砌筑时做到上下错缝、内外搭砌,且砖块上、下两皮竖缝应错缝最少1/4砖长,并不小于60mm。在每面墙体两端,也就是两面墙的交接处,应正确采用“七分头”“二寸条”等,来调整错缝,有效形成内外搭砌。

2.砖墙施工接槎连接以确保整体性

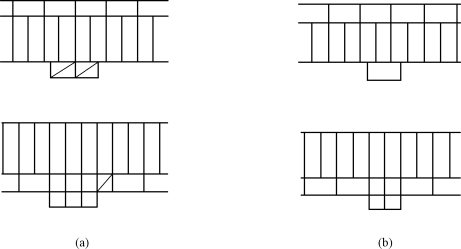

在房屋的转角和各个墙体连接处,其两侧的墙体,在施工中都要尽量同时砌筑。如果确实由于技术或组织的原因不能同时砌筑,则必须先在墙上留出接槎(俗称留槎),后砌的墙要镶入接槎内(俗称咬槎)。接槎的方式是否合理及后砌方法是否符合规范要求,都将直接影响整栋房屋的整体性和稳定性。正确的接槎采用两种形式:一种是斜槎,俗称“踏步槎”,是在墙体连接处将待接砌墙的槎口砌成台阶式,其高度一般不大于1.2m,长度不小于高度的2/3,如图1.4.3(a)所示;另一种是直槎,俗称“马牙槎”,每隔一皮砌砖出墙外1/4,沿着竖向高度每隔500mm加2φ6拉结筋水平间隔120mm,每边埋入墙内不宜小于500mm,在抗震6、7度设防地区,该埋入长度不宜小于1000mm,如图1.4.3(b)所示。

3.控制水平灰缝的厚度

砖墙水平灰缝厚度,规定控制在8~12mm,一般为10mm。控制好水平灰缝的厚度十分重要。有关灰缝厚度的内容,在1.3.2.1“砌体抗压强度”的“影响因素”中已有详细论述。

1.4.1.2 组砌方式

当普通砖长度方向与所砌筑砖墙墙体走向相一致时,称为顺砖;当普通砖长度方向与这个方向相垂直时,称为丁砖。

图1.4.3 墙体连接处砌筑施工

(a)斜槎;(b)直槎

1.单面砖墙的组砌方式

单面砖砌体的砌筑,是通过使砖沿着“丁”和“顺”两个相互垂直的方向有规律地变化,从而组合出多种方式。常见的组砌方式有一顺一丁、三顺一丁、梅花丁、两平一侧、全顺及全丁等。

(1)一顺一丁(满条满丁)。一顺一丁是一种常见的排砖方式。第一皮全部排丁砖,第二皮全部排顺砖,上、下皮相互错开1/4砖长,如图1.4.4(a)所示。如果每层顺砖上下竖缝对齐则称为“十字缝”式;如果相互错开半砖则称为“骑马缝”式。

这种方式,错缝搭接牢靠,整体性较好,操作方便,不易出错,施工效率高且质量易控制,适用于砌筑一砖、一砖半及二砖墙。

(2)三顺一丁。三顺一丁是一面墙连续三皮全部排顺砖与一皮全部排丁砖间隔砌筑的方式。上、下皮顺砖竖缝相互错开1/2砖长,上、下皮顺砖与丁砖间竖缝相互错开1/4砖长,如图1.4.4(b)所示。

该方式由于采用顺砖较多,转角、接头、洞口处“七分头”打砍较少,所以,砌筑速度快,但墙面平整度相对难以控制。同时由于丁砖拉结较少,墙体整体性相对较差,在实际工程中应用较少,适合于砌筑一砖墙和一砖半墙(此时与其垂直交接的另一面墙为一顺三丁)。

(3)梅花丁。梅花丁是一面墙的每一皮砖都由丁砖和顺砖间隔砌成,上皮丁砖坐于下皮顺砖中间,上、下皮竖缝相错1/4砖长,如图1.4.4(c)所示。

该方式灰缝整齐,外形美观,结构的整体性最好,但丁顺砖交替使用,会影响操作速度,故砌筑效率较低,适合于砌筑一砖或一砖半墙,尤其适用于清水砖墙。

(4)两平一侧。两平一侧是指一面墙的连续两皮由平砖和旁边一块侧砌相互间隔砌成。当墙厚为3/4砖时,平砌砖均为顺砖,上、下皮平砌顺砖的竖缝错开1/2砖长,上、下皮平砌顺砖与侧砌顺砖的竖缝相错1/2砖长,如图1.4.5(a)所示。

该方式操作费工且较为麻烦,但节约用砖,仅适用于砌筑3/4砖和砖墙。

(5)全顺(条砌)。全顺砌法是指一面墙的各皮砖均为顺砖,上、下皮竖缝错开1/2砖长,仅适用于砌筑半砖墙,如图1.4.5(b)所示。

(6)全丁。全丁砌法是指一面墙的各皮砖均为丁砖,上、下皮竖缝错开1/4砖长。适于砌筑一砖、一砖半、二砖的圆弧形墙,比如烟筒、水塔和筒仓等,如图1.4.5(c)所示。

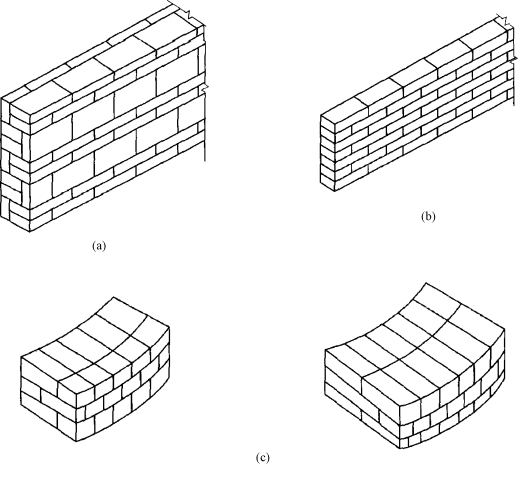

图1.4.4 实心砖墙组砌方式

(a)一顺一丁;(b)三顺一丁;(c)梅花丁

图1.4.5 实心砖墙组砌方式

(a)两平一侧;(b)全顺;(c)全丁

(7)多孔砖组砌形式。多孔砖根据外形及所含孔排列和数目的不同,有M型和P型两种,无论是尺寸还是外形都与普通砖差异较大。前者单砖呈正方形,组砌形式是全顺式,如图1.4.6所示;而后者单砖呈长方形,组砌方式有一顺一丁和梅花丁,如图1.4.7所示。

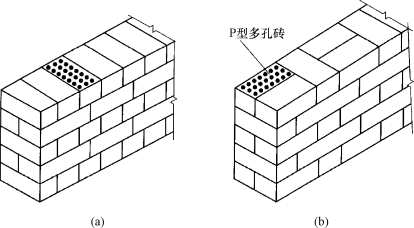

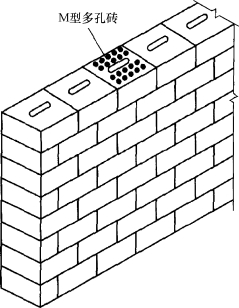

图1.4.6 M型多孔砖砖墙组砌方式

图1.4.7 P型多孔砖砖墙组砌方式

(a)一顺一丁;(b)梅花丁

(8)空斗墙组砌形式。空斗墙是由普通砖平砌和侧砌上、下间隔而砌成,墙体内部具有较大空间。空斗墙砌筑难度大,整体性差,虽节约材料但抗震性能较差,较少采用。抗震设防区则严格限制使用。

2.砖墙L形转角、T字形及十字形交接处的组砌方式

当两面墙体相交呈L形转角、T字形及十字形时,对于一顺一丁或三顺一丁的砌筑,当同一皮砖其中一面墙选择“丁”砌时,另一面则相应选择“顺”砌,会出现一面墙是三顺一丁,相应另一面是三丁一顺的情况。梅花丁砌筑时两面的变化则更显得复杂一些。以下选择了三组图形,说明了一砖(24)墙和一砖半(37)墙,分别按照一顺一丁、三顺一丁及梅花丁砌筑的相邻两皮砖的摆放方式。

(1)L形转角,如图1.4.8所示。

(2)T形交接处,如图1.4.9所示。

(3)十字形交接处,如图1.4.10所示。

这里特别提醒关注,交接处每一块非整砖(如七分头),其摆放位置、走向及块数,对于确保满足基本组砌构造要求,起着画龙点睛的作用。

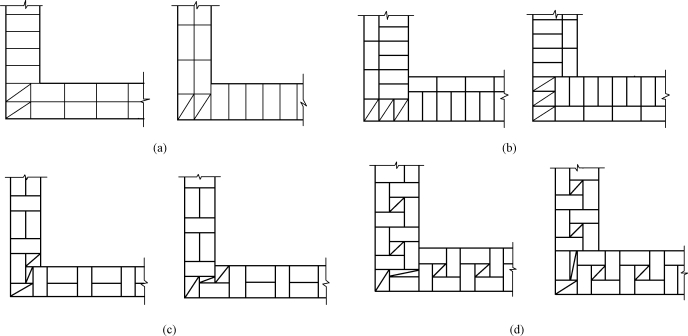

图1.4.8 砖墙L形转角组砌方式

(a)一砖墙(一顺一丁);(b)一砖半墙(一顺一丁);(c)一砖墙(梅花丁);(d)一砖半墙(梅花丁)

图1.4.9 砖墙T形交接处组砌方式

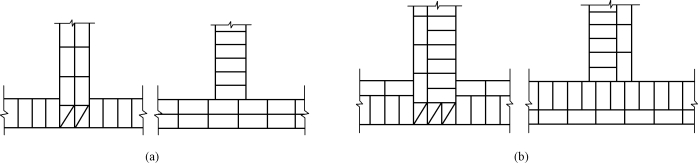

(a)一砖墙(一顺一丁);(b)一砖半墙(一顺一丁)

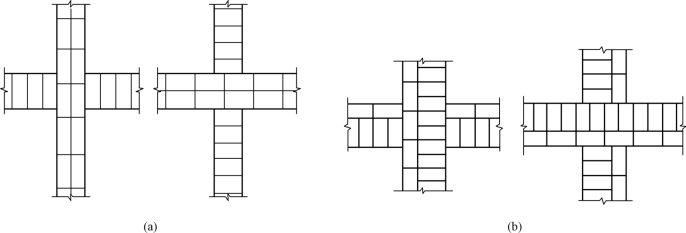

图1.4.10 砖墙十字形交接处组砌方式

(a)一砖墙(一顺一丁);(b)一砖半墙(一顺一丁)

3.砖柱组砌方式

普通砖柱在结构设计中不常用,原因是其构造的整体性较差,承载力较低,因而抗震性能不理想,在砌体结构中多被钢筋混凝土柱所替代。普通砖柱截面尺寸不应小于240mm×365mm。

砖柱分皮砌筑时,整砖与配砖呈现规律组合,其常见方式如图1.4.11所示。在365mm×365mm截面组砌方式中,不可避免地产生两道130mm宽竖向垂直通缝;在365mm×490mm截面组砌方式中,则有两道260mm宽竖向垂直通缝。类似情况,不同程度地存在于各种截面砖柱中,并对构件的整体性形成一定程度的削弱。解决这个问题,通常采用每隔数皮砖,便将钢筋网片设置入水平灰缝中,以加强砖柱的整体刚度及承载力。

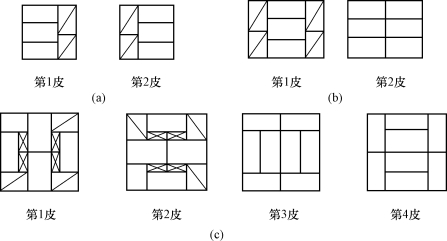

图1.4.11 砖柱分皮砌筑方式

(a)365mm×365mm;(b)365mm×490mm;(c)490mm×490mm

4.砖垛组砌方式

墙体平面上凸出的砖垛,又称扶壁柱,一般是出于构造考虑,或是该段墙体经验算承载力不足或稳定性不够,为满足设计要求而设置的。

砖垛分皮组砌方式,常见几种类型如图1.4.12所示。砖垛的施工除了遵守内外搭砌、上下错缝等基本规定,还应确保垛与墙体同时砌起。

图1.4.12 砖垛分皮砌筑方式

(a)125mm×365mm;(b)125mm×240mm

图1.4.12 砖垛分皮砌筑方式(续)

(c)125mm×490mm;(d)240mm×240mm;(e)240mm×490mm;(f)240mm×365mm

1.4.1.3 砖砌筑操作方法

1.操作基本功

组成砖砌体的主要材料是砖和砂浆,操作对象是每一块砖和每一铲砂浆(简称灰)。砌砖操作的基本功主要包括铲灰、铺灰、取砖和摆砖四个动作。

2.操作方法

主要操作方法有“三一”法、铺浆挤砌法及坐浆砌砖法三种。无论采用哪种方法,都需工人身体上、下协调工作,对具体手法和步法有着具体的要求,这里仅做粗略介绍,学生从施工组织管理者的角度有所了解即可。

(1)“三一”法是指用“一铲灰、一块砖、一揉挤”这三个“一”来砌筑砖墙的一种普遍的操作方法。

“三一”法由三个基本动作组成,分别是铲灰、取砖、铺灰和揉挤,其中“铲灰”“取砖”,要求一次转腰弯身便完成;铺灰,有正铲甩灰和反铲扣灰,远甩近扣,分别用手腕和臂力完成;揉挤,则是用非主用手(如左手)拿砖并平放于离已经砌好的砖30~40mm的位置,然后揉挤,顺手用大铲把挤出墙面的灰剐起来刷进灰缝里。三个动作强调一气呵成,而且手法与步法配合一致。

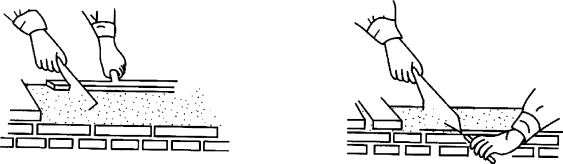

图1.4.13是“三一”法砌筑砖墙若干手法之一示意。

图1.4.13 “三一”法砌砖

(a)甩浆;(b)挤浆;(c)刮浆

(2)铺浆挤砌法采用铺灰工具先在操作面上平铺砂浆,然后将砖紧压砂浆层,再水平推挤于墙体上。铺浆挤砌法有单手挤浆法和双手挤浆法两种,如图1.4.14所示。

图1.4.14 铺浆挤砌法砌砖

(a)单手挤浆法;(b)双手挤浆法

单手挤浆法:砌筑顺砖时,一手拿砖距墙上原砖50~60mm放下,稍蹭灰面水平向前推挤,灰浆推起形成10mm竖向缝(挤头缝),另一手持瓦刀刮清余浆甩进竖缝;砌丁砖时,挤浆砖口略倾斜。

双手挤浆法:砌筑顺砖时,手拿砖与墙上原砖相距130mm,砖口略倾斜,平推前进;砌筑丁砖时,手拿砖与墙上原砖相距50~60mm,注意手掌不要下压,而是向前平挤。

采取该方法时,要求一次铺浆长度不得超过750mm,炎热天气气温高于30℃时,不得超过500mm。

(3)坐浆砌砖法又称摊尺砌砖法,采用大铲或瓦刀取砂浆,先在水平墙操作面上均匀平铺,不超过1000mm长,然后用摊尺找平,再在其上砌砖的一种方法,如图1.4.15所示。

图1.4.15 坐浆法砌砖

采用坐浆砌砖法在铺好的砂浆层上砌砖时,一手拿砖,另一手用瓦刀在砖的头缝处打上砂浆,随即就位压实,完成一段后紧接着进入下一段操作。一砖墙可由一人完成;墙体较厚时,可组成两人小组,一人负责铺灰,另一人从事砌砖,密切协作,可提高工作效率。

砌筑砖墙操作方法,这里限于粗略了解。工人实际操作要复杂得多,要分解成若干动作,强调身体上下协调,手法、步法相互一致,铲、铺、甩、扣、打灰浆与取、摆、压、挤、揉砖一气呵成。砌筑操作只要方法得当且熟练,就能确保质量并提高效率。
