如何有效缩短工程进度

【摘要】:在现有的资源允许的条件下,应尽量缩短工程进度。工作K由3日缩短到1日,也压缩了2天。

在现有的资源允许的条件下,应尽量缩短工程进度。主要途径有:

1.采取技术措施

压缩关键工作的工作时间。例如采取改进工艺方案、合理划分工序组成、改进工艺装备等措施,来压缩工作时间。

2.采取组织措施

在工艺流程允许的条件下,对关键线路上的各关键工作组织平行作业或交叉作业,合理调配工程技术人员或生产工人,尽量缩短各道关键工作的工作时间,达到缩短工期的目的。

3.利用时差

从非关键工作上抽调部分人力、物力,集中用于关键工作,从而缩短关键工作的时间,达到缩短工期的目的。

对某一项目的计划完工期,有时要根据客观情况进行时间调整,必须在指定的期限内完工。如图8-13所示的网络图,按计划完工时间为19日(即总工期为19日),现根据客观情况要求必须在15日内完成,整个工期要压缩4日。对原项目有关工作的工时进行调整,重新计算时间参数,检查关键线路的有关变化。具体计算步骤如下:

(1)确定有关线路应缩短的时间

1)根据要求整个工期要压缩4天,则可认为各事项的最迟结束时间均提前4天,即应把图8-14所示的各事项最迟结束时间分别减去4天,从而得出满足指定在第15天完工要求的前提下,各事项的最迟结束时间,如图8-13所示。

图8-13 需要缩短工期的网络图

2)利用公式Δtij)=tLj)-tEi)-ti,j)

计算各工作的总时差。如果出现负值,则说明为了不影响指定的15天完工期,该工作应提前完工的天数,各工作总时差的计算结果,如图8-14所示圆括号中的数值。

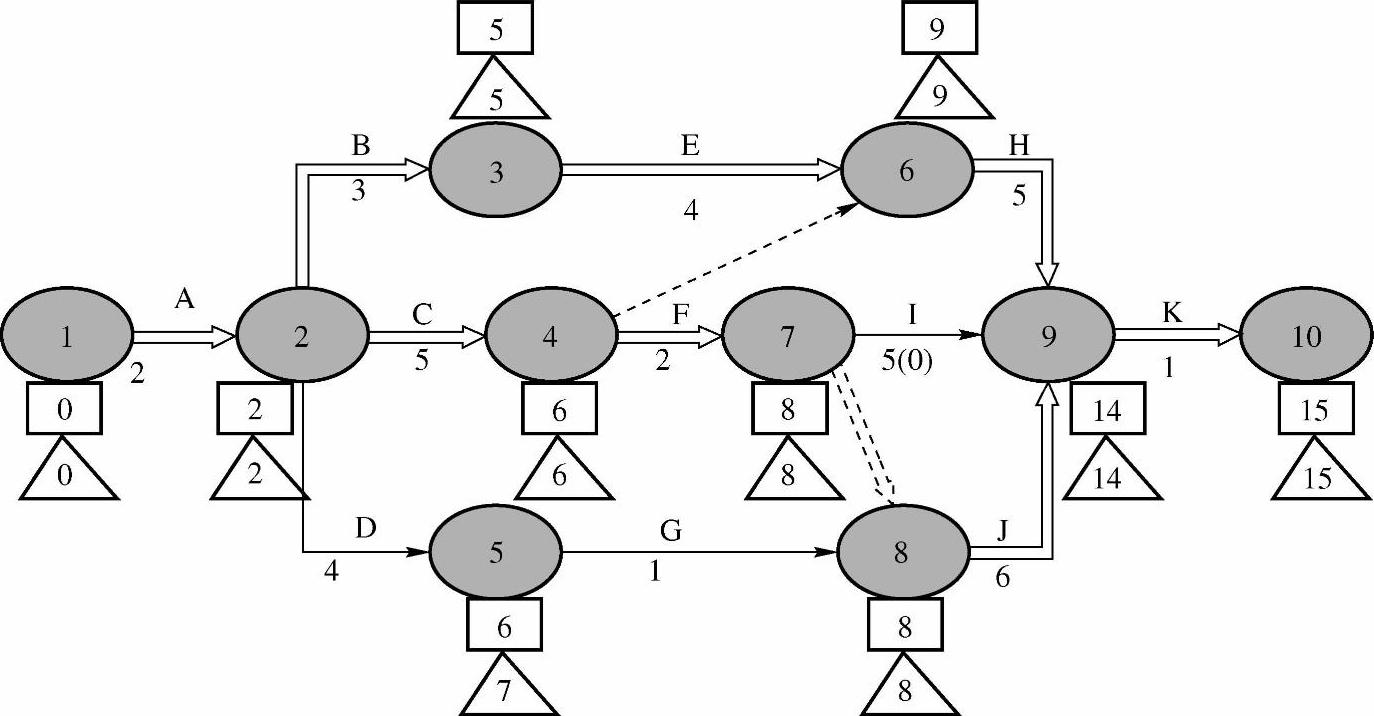

图8-14 调整中的网络图(1)

各工作总时差计算结束后,应按线路分段整理,根据总时差的概念,在某段内的总时差是有关工作总时差的最大值,而不是相加之和。对于原关键线路的各工作:A→B→E→H→K,总共要求压缩4天。对于线路C→F→J,总共要求压缩3天;对于线路D→G,总共要求压缩1天;对于工作I,要求压缩2天。

(2)分析磋商调整有关工作的工时 在应该压缩时间的一些线路或工作中,具体对那个工作的工时进行调整,一般可按下面原则进行:

1)选负时差最多的线路。如本例中的关键线路要求提前的天数最多。因为关键线路的时间决定着整个项目的完工期,要缩短总工期,必须由关键线路上的各关键工作入手。如果压缩非关键线路上的工作工时、总时差负值的绝对值较小者,达不到压缩总工期的目的。

2)在负时差最大线路的各工作中,应首先压缩赶工费率最小者。赶工费率即某工作缩短一天所需增加的费用

比如工作E的计划时间是6日完工,总费用为1000元,现准备压缩到4日完工,总费用为1400元,则工作E的赶工费率为

根据又快又省的原则,经过分析磋商,对有关工作的工时进行调整。假设工作E由6日压缩到4日,压缩了2天。工作K由3日缩短到1日,也压缩了2天。各工作压缩时间的总和,应等于该线路A→B→E→H→K要求提前的时间,即负时差的数值4日。因此当E和K分别压缩2日后,对这条线路来说,就可以满足指定工期15天完工的要求。

3)利用新工时,重新进行有关计算,直到各工作均不存在负的总时差为止。

①工时调整后,就要按新的工时:E为4天,K为1天。重新计算时间参数:包括各事项的最早开始时间、各事项的最迟结束时间。注意的是,终点的最迟结束时间,是按要求完工的时间(15天),而不是等于终点的最早开始时间。结果如图8-15所示。

②利用事项时间参数,计算各工作的总时差,计算方法如前。计算结果表明,工作A、C、F、J、K各存在1天负时差,即说明该线路为不影响15天的完工期,应压缩1天工期。

③如还存在负时差,则需循环重复第2、3步的计算。最后计算结果如图8-16所示。

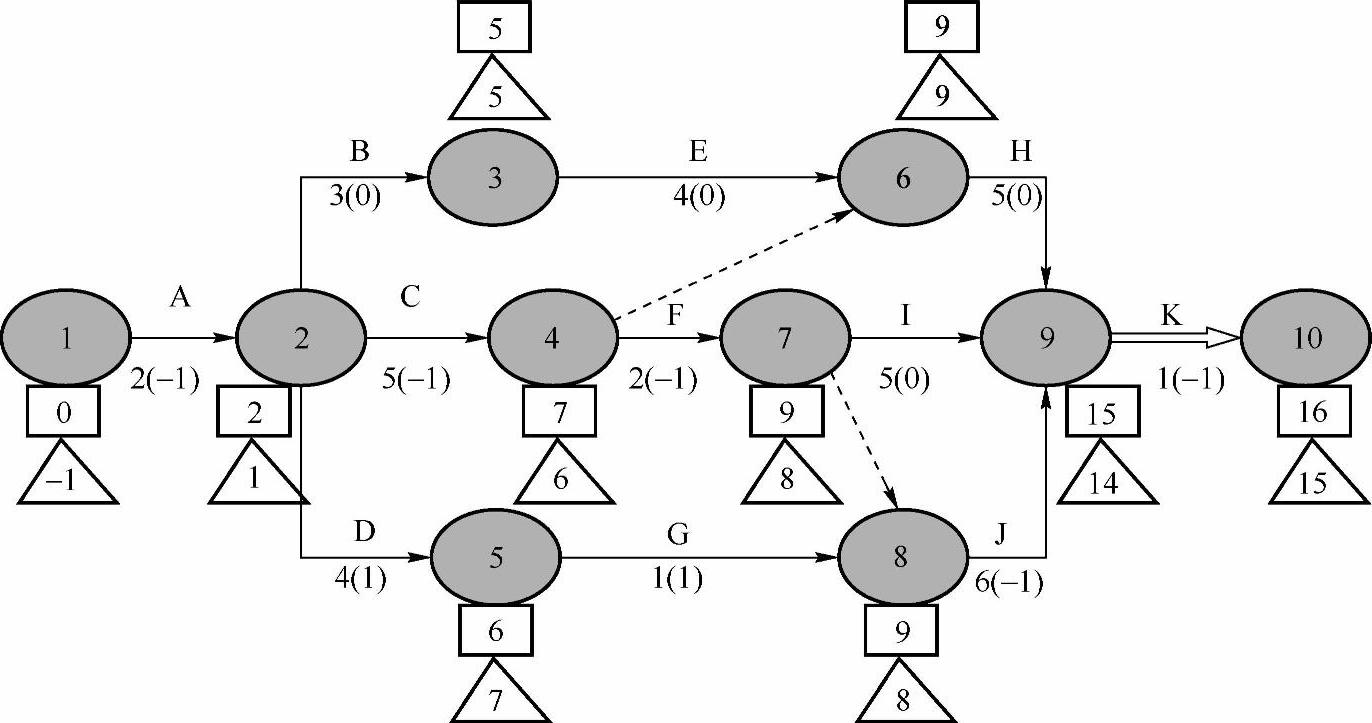

图8-15 调整中的网络图(2)

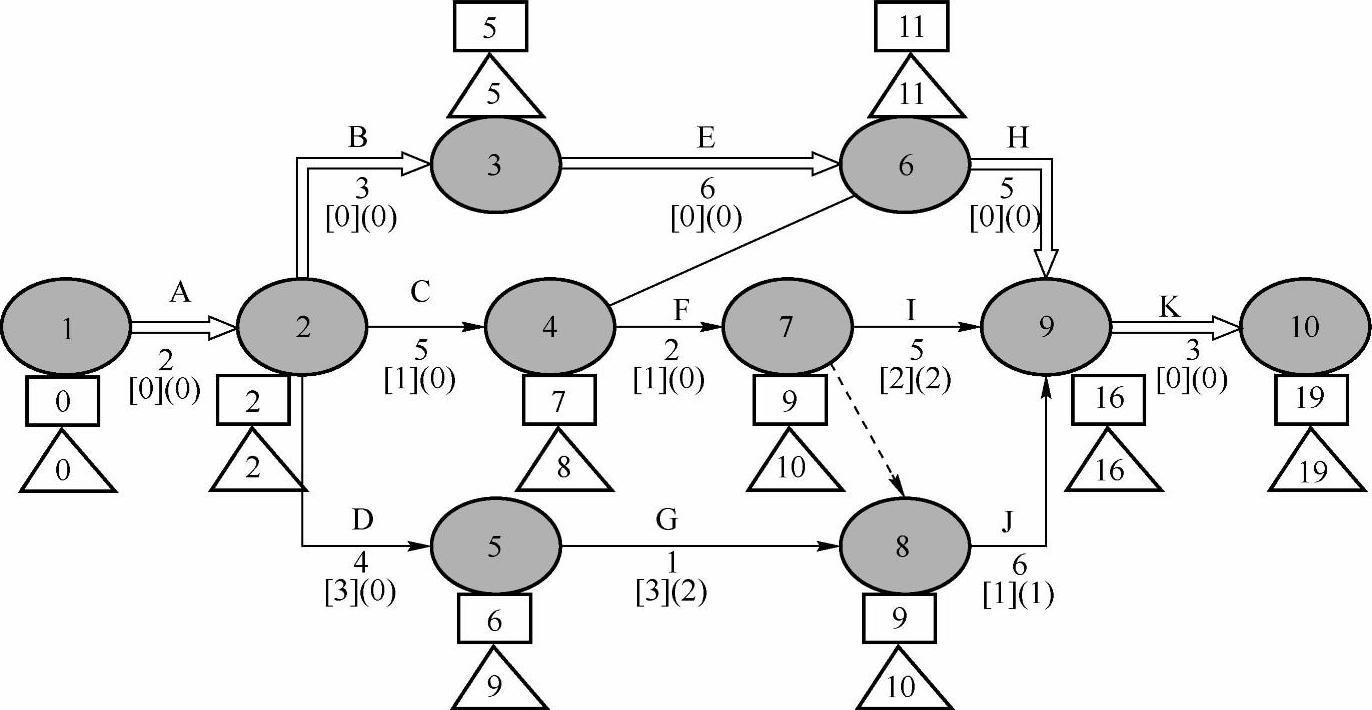

图8-16 网络图(最后给果)
