首页 理论教育焊接质量管理的重要性

焊接质量管理的重要性

【摘要】:图16-25 铺设海底管线托管架系统采用“部件单独预制、现场组装”的施工方案。A字架、托管架的建造重点是控制管节点的焊接质量以及整体的精度。表16-9 管节点的结构形式表16-10 管节点形式分类表16-11 管节点的放样方法计算机模拟放样的精度是控制托管架、A字架整体尺寸、焊接质量的关键。

胜利902铺管工程船的船级为CCS(中国船级社),船级符号为:CCS★CSA、PipeLayer、FloatingCrane、IceClassB、HelicopterFacilities和FTP,现场建造由中国船级社青岛分社海洋工程处的验船师全程检验,船东还聘请4名经验丰富的专业检验工程师进行现场每个工序的施工监督和验收。

为有效控制施工队的质量,每个施工队都设有专职质检人员,船舶建造施工过程中,执行三级报验制度和三色检验标志,即施工队自检为白色、项目部专检为黄色、船检和船东验收为绿色。严格控制检验程序,施工队质检人员检验合格后才能报项目部检验,项目部检验合格后才能申请船检和船东进行验收,每一次检验发现的问题都要及时整改和处理,然后同样按程序进行复验,直到最终合格为止。

胜利902铺管工程船使用TribonM3三维设计软件深化生产设计,TribonM3系统是一套计算机辅助设计、生产及信息集成软件系统,可用多种方法建立三维船舶数字模型。应用统一的船舶数字模型,在船舶设计的各个阶段能够实现各专业之间的信息共享,从而可以通过网络实现并行设计,降低专业间的协调成本,减少设计和制造中的修改工作量,提高设计质量,缩短设计周期。

利用TribonM3系统确定分段方案及建造流程,同时考虑焊接收缩补偿量、净量与余量的选择、构件安装理论线、检验线等,并自动生成每个分片或分段的施工结构图、材料出库单、板材切割图、切割指令、型材小票图、构件明细栏等。将板材切割图和切割指令直接转到下料车间,所有厚度≤10mm的板材采用等离子数控切割机进行下料,厚度﹥10mm的板材采用火焰数控切割机进行下料。

船体和生活楼采用“分段预制、船台合龙”的建造方案。在生产设计过程中,根据成功经验,板材对接缝每条按1mm增加焊缝横向收缩量,构件安装角焊缝按1mm/m增加焊缝横向和纵向收缩量,先定位的分段采用净量,后合龙分段的边沿带有20mm的切割余量,从而可保证分片的组装尺寸和船舶主体完工后的整体尺寸。船舶主体共64个分段,预制工序主要有:型材预制、拼板焊接、分片构件组对、分片构件焊接、分段组对、分段焊接等,分段预制检验合格后再吊装至船坞进行合龙。合龙组装前先用激光经纬仪校核胎架的水平度,然后按从中心向四周辐射的方式进行合龙组对。

托管架系统位于右舷船艉,主要由托管架、A字架、箱梁结构(位于船体)等组成,根据作业水深选择第一、二节托管架以及角度,主要功能是将海底管线缓慢延伸至海底,海底管线呈“S”形弯,故称为S铺管法,如图16-25所示。

图16-25 铺设海底管线

托管架系统采用“部件单独预制、现场组装”的施工方案。托管架、A字架及侧拉杆单个整体预制,A字架箱梁结构由11个箱体组成。其中箱梁结构是工程船铺管作业的主要受力区域,该区域采用高强度厚钢板,并加强结构,使载荷合理地传到主体各区域。

A字架箱梁结构整体位于艉部右舷113的分段中,随分段的预制建造完成。预制过程中除了控制焊接质量,主要控制箱梁的焊接变形和箱体中心线与外底板的垂直度。

箱梁预制的焊接顺序:

1)箱梁壁板及内部构件整体组对完成后进行焊接。

2)焊接时先焊内部构件。

3)每间隔1m加设一道环形临时加强结构,最大程度控制焊接变形。

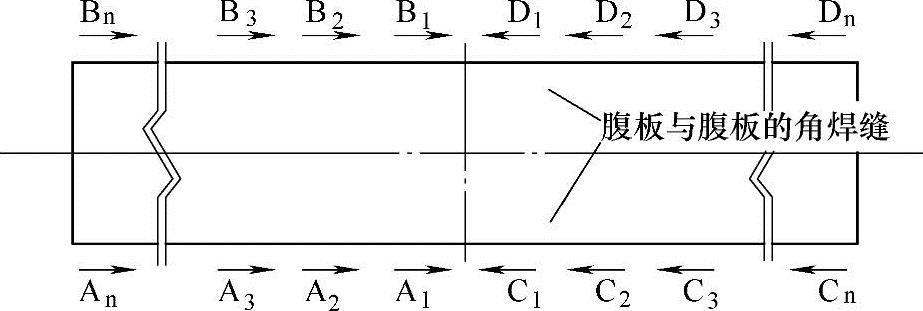

4)箱梁腹板焊接顺序如图16-26所示,焊缝1完成后翻转,进行焊接焊缝2、3,完成后再次翻转进行焊缝4的焊接。

5)由A、B、C、D四名焊工采用分段退焊法(每段焊缝长约400~500mm),从箱体中心向两端对称同步施焊,如图16-27所示。

图16-26 箱梁腹板焊接顺序

图16-27 箱梁的分段退焊

6)采用多层多道焊,每道焊缝的宽度≤12mm,每道焊缝的厚度≤5mm,每一道整体焊完后再进行下一道焊接,禁止出现一个部位多道焊接完成之后再换位。

分段预制完成后,在合龙过程中,要通过合理的焊接顺序控制船舶主体的焊接变形,采取的主要措施为:

1)整体进行刚性固定:分段合龙组对后,将分段的外底板与刚性胎架进行点焊固定,减小焊接变形量。

2)焊缝进行刚性固定:垂直于合龙缝加临时固定马板,间隔200~300mm,强结构的马板长度为1m左右,一般结构的马板长度为500~600mm,平板的马板长度为250~300mm,阻止焊缝横向收缩。

3)控制分段合龙缝的组对间隙:板材对接缝的组对间隙均为:8~10mm,构件的组对间隙均为:6~8mm,构件与板材角焊缝的组对间隙均为:0~1mm,既要保证焊接质量,又要使得焊接收缩一致,减小焊接变形。

4)选用焊接收缩量小的焊接方法:板材对接缝、构件对接缝均采用陶瓷衬垫加CO2气体保护焊的方式进行施焊,采用多层多道焊,尽量减小焊缝收缩量;构件与板材的角焊缝全部采用CO2气体保护焊,焊脚高度应均匀一致。

5)按结构,合龙缝的焊接顺序:先焊构件对接缝以及构件与板材的角焊缝,然后焊板材对接缝;按位置,合龙缝的焊接顺序:先焊纵向合龙缝,待并排分段合龙成形后再焊横向合龙缝。

6)纵向合龙缝的焊接顺序:由8名焊工,分别在主甲板、外底板从焊缝中间往两端焊接,对称横舱壁的合龙缝各由1名焊工从上向下同步退焊,每一段的焊接长度均为500mm;横向合龙缝的焊接顺序:由6名焊工分别在主甲板、外底板、舷侧板进行对称同步施焊,主甲板、外底板的合龙缝从船舯向两侧施焊,对称纵舱壁的合龙缝同样各由1名焊工从上至下同步退焊。

船体合龙焊接完成后进行了主尺度的测量,船体水平度为25mm,中纵扰度为±12mm,满足规范和设计要求。

A字架、托管架的建造重点是控制管节点的焊接质量以及整体的精度。

综合分析所有管节点的结构形式及尺寸,主要特点见表16-9。管节点形式分类见表16-10。管节点的放样方法见表16-11。

16-9 管节点的结构形式

16-10 管节点形式分类

16-11 管节点的放样方法

计算机模拟放样的精度是控制托管架、A字架整体尺寸、焊接质量的关键。另外,由于管节点的尺寸较大,稍有偏差都可能会引起较大的误差,为此仔细校核了计算机模拟放样的精度。经过校核发现,本公司原有大型打印设备出图精度较低,误差达10mm以上,不能满足施工要求,为此特购置了一套放样专用的高精度激光打印机,并能适用于较厚的放样纸张,经过校核并随机抽查,2m多长的放样图尺寸误差≤1mm,相对于半径的偏差≤0.15mm,提高了工作效率,保证了组对尺寸精度和坡口尺寸精度。

结合现有设备和技术特点,托管架采用反造法,先将上层两根主管及之间的斜撑组装成分片,焊接完成后,按中心线进行第三根主管的定位和组装,最后安装两端构件(见图16-28)。

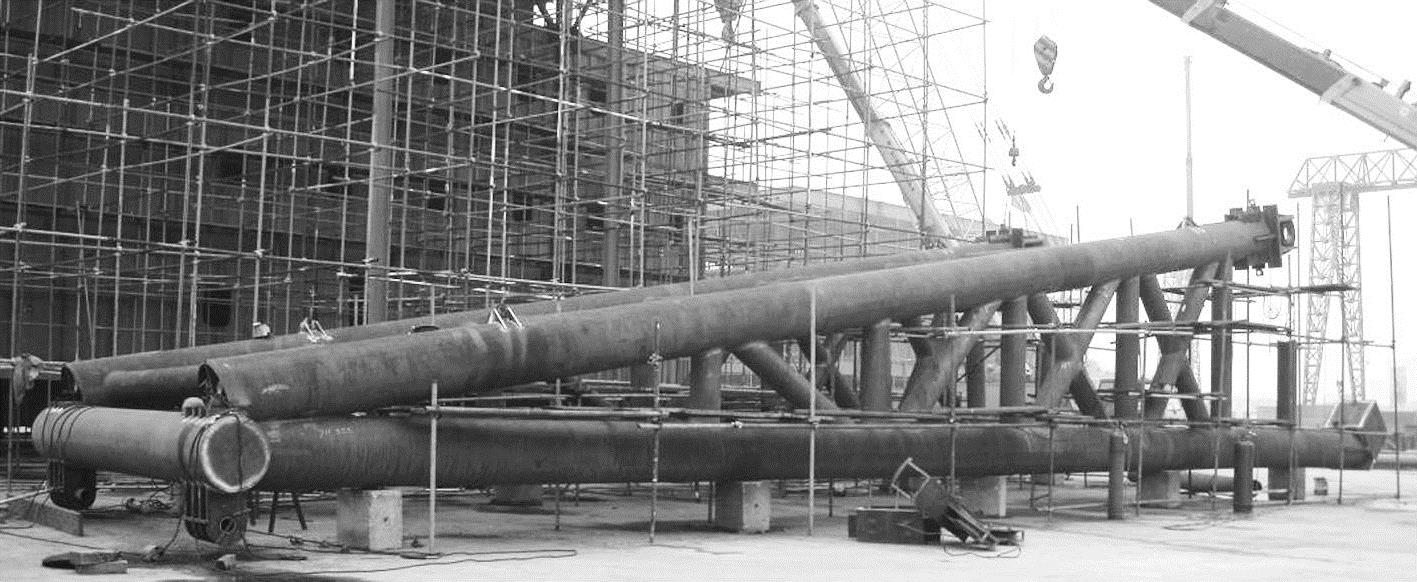

图16-28 托管架

A字架由四根主管Φ711×21和斜撑Φ377×12组成桁架结构,可分为上、下两层(见图16-29)。施工时按分片进行预制,先预制下片,后预制上片。总装时先将下片在胎架上定位找平,然后立垂直面的斜撑,最后吊装上片,进行整体组装,以便整体尺寸精度控制。托管架及A字架两端都有连接结构,且在船艉有相应的挂钩或基座,均由厚钢板制作,将力传递到船体结构。连接结构、挂钩和基座的尺寸精度控制是托管架建造的一个难点。

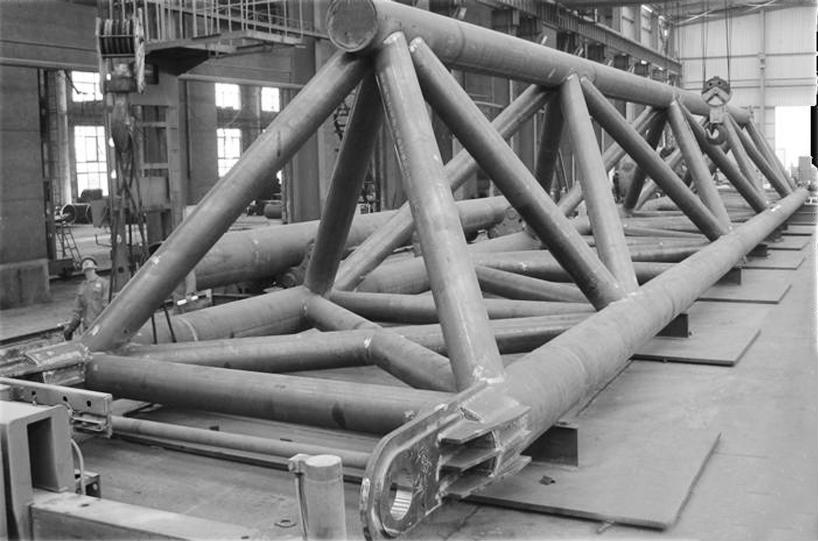

图16-29 A字架

锚泊系统同样采用“部件单独预制、整体组装”的施工方案,施工难点主要为绞车和转向轮底座预制、安装。为保证焊接质量,绞车底座在车间内预制、转向轮底座侧由厂家配套提供。绞车底座整体组装的尺寸精度要求非常的精确,主要是底座的平整度。根据以往施工经验,由于板材厚,焊接量大,焊接变形对尺寸精度的影响是非常严重的。由8名焊工,采用相同的焊接参数,同步对称退焊。焊接完成后,绞车底座采用经纬仪测量平整度,并且在绞车底座上面涂抹环氧树脂进一步确保各绞车底座的平整度。
