直沽桥叶片最初的设计方案是由钢叶片以及叶片骨架构成。考虑到钢叶片制作难度大、工期长等因素,最终设计方案以树脂叶片结构取而代之。在直沽桥整个结构体系中,叶片结构受力很小,但基于其形状的特殊性(三维曲面结构),在工厂内制作的过程中,既要考虑到叶片自身的曲率符合设计要求,又要考虑到其与拱肋节点的结合关系,因此加工叶片结构的难度极大。
全桥共有68 组叶片,每组叶片由2 个单叶片及中间骨架组成,单个叶片为三维曲面结构,共有34 种曲率,如图3-58 所示。

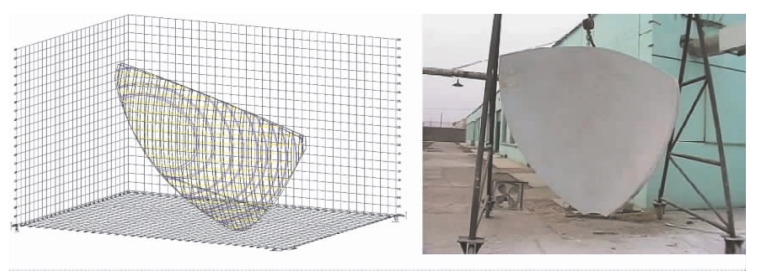

图3-58 直沽桥叶片构造
树脂叶片结构包括:树脂叶片、弧形梁、精轧螺纹钢体系等,弧形梁的制作是树脂叶片结构制作的关键环节。弧形梁位于每一组拱肋(三条拱)靠两侧的拱肋之间,起到横向传力的作用,因此保证其制作安装的精度非常重要。弧形梁为异型曲面结构,其顶、底板均为弧形面,腹板为圆柱斜曲面,其箱形截面尺寸较小。工厂内加工制造难度极大,弧形梁工厂内制作要点如下:
1)弧形梁的制作基准
以每个弧形梁的底板平面为制作基准,给出以底板为基准的坐标系,并给出其余三块板(顶板、腹板)的三维空间定位坐标,如图3-59 所示。

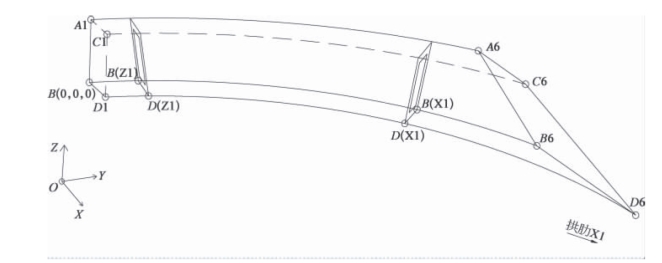

图3-59 弧形梁三维空间定位坐标
2)以弧形梁腹板为例说明弧形梁板材制作
弧形梁腹板为圆柱斜曲面,其加工顺序为:将腹板位于圆柱的位置尺寸及圆柱半径进行计算机三维放样,并通过计算机对其进行板料展开,采用数控切割机进行下料;利用四辊滚圆机按照圆柱半径进行滚圆;采用磁力切割机在成型圆柱上依据腹板的位置尺寸进行切割,将圆柱斜曲面腹板切割成型,圆柱内其余板料为损耗材料。
3)弧形梁工厂内制作焊接
依据施工图纸放出地样线;将弧形梁底板以地样线为基准固定在安装胎架上,如图3-60 所示;按照定位点坐标放出隔板的安装定位线,将隔板按定位线安装并点焊;安装弧形梁两侧腹板,并按照施工图理论坐标对其安装位置进行调整;对弧形梁进行焊接;安装焊接弧形梁顶板、点焊顶板嵌补。

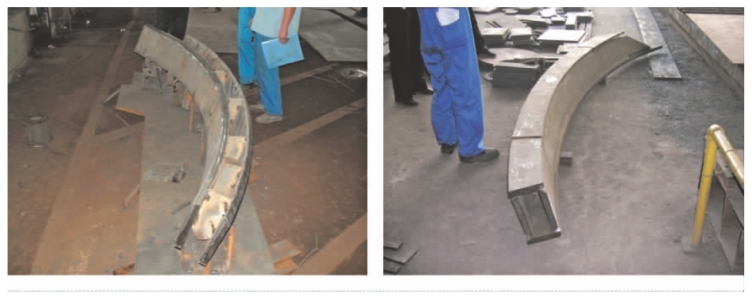

图3-60 弧形梁固定在安装胎架上
4)弧形梁焊接时线形、截面扭转的控制措施
(1)在组焊胎架上放置出弧形梁的理论线形,用以检测拱肋焊后线形。
(2)在弧形梁内部增加横向、竖向及十字形连接撑和工艺隔板,保证弧形梁焊接时对截面进行约束。
(3)焊接前对弧形梁进行预热,预热方法可采用电热板加热或火焰加热。
(4)采用CO2气体保护焊配以药芯焊丝施焊,并在对称位置同时焊接,以保证焊接变形趋势一致,严格控制焊接电流、电压、焊接速度及气流速度。
(5)控制层间温度不小于预热温度。
(6)焊接过程中采用两次消氢处理,防止应力集中产生焊接裂纹。
(7)焊接完成后再次测量校核,若局部位置出现偏差,则采用机械调整的方法加以整修,必要时辅以火工校正。
5)弧形梁制作技术及精度要求
(1)以箱形弧顶杆4 条最外边为定位线,两侧端口为控制点,中间每500 mm 增加一控制点。
(2)施工人员依据施工图对顶、底、腹板进行放样,并展开下料。以控制点坐标放置地样线,作为弧顶杆组装基准。
(3)弧顶杆底板、腹板坐标原点侧端口加工成型并开坡口,另一侧预留配切量,待拱肋组装成型后根据实际情况进行配切。
(4)为使弧顶杆与拱肋焊接方便,弧顶杆顶板在端口处预留嵌补段,以两侧端口处短边为基准,向内侧各400 mm 为嵌补段,顶板按全长理论尺寸下料,在相应位置截断,并将嵌补段点焊固定在相应的顶板上。
(5)由于弧形梁截面小、板件厚度大、焊接变形大,对总装胎架提出更高的要求,在进行每一步焊接之前都应对相应位置及时做好刚性固定,减小焊接变形造成的不良影响。
(6)焊接要求。弧顶杆所有焊缝均为Ⅰ级100%熔透焊。在焊接过程中,按阶段进行无损检测。
(7)弧顶杆组焊成型后,其外形几何尺寸应符合以下要求:拱度(腹板侧)+10 mm、-5 mm,旁弯(顶、底板侧)±5 mm,扭曲1 mm/m 且不大于10 mm,端口控制点坐标±5 mm,隔板位置±1 mm。
(8)测量。施工过程中随时测量地样线、各控制点坐标(端口控制点为主控项目)、隔板定位线,组焊成型后测量拱度、旁弯及扭曲。
(9)弧顶杆组焊完成后应做以下标识:在底板下侧做出隔板定位线(采用样冲点做标记),在腹板上按施工图所示做出方向标识及杆件号。
(10)由于弧顶杆腹板与顶、底板之间存在一定角度,在制作时应保证顶、底板外边与腹板平齐,因此顶、底板下料时在宽度方向应留余量,以便进行二次切割。
(11)弧顶杆结构主焊缝均要求100%全熔透焊。
