双曲面钢拱肋制作成型工艺技巧

【摘要】:无论从结构特点、数量、保证现场的安装精度等几个方面,钢拱肋的厂内加工制作都显得至关重要。拱肋立体单元在组装胎架上完成组装焊接,矫正修磨相邻单元端口。拱肋截面较小,扭曲变形较大,需作刚性较强的胎架,胎架主要由槽钢、角钢组成,如图3-52 所示。图3-52胎架拱肋放样三维坐标。图3-54拱肋立体单元预拼装工艺流程预拼顺序如下:建立预拼坐标系。图3-56拱肋吊装至胎架上确定测量监测点。

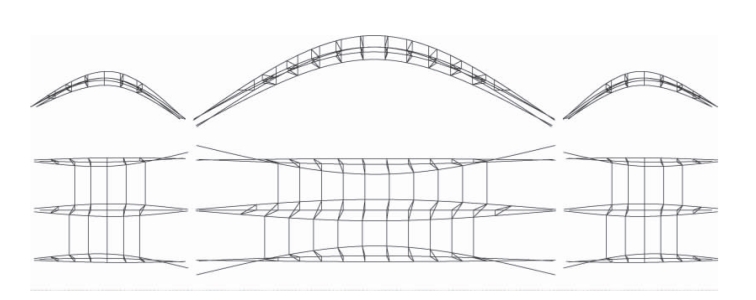

直沽桥上部拱肋结构(图3-49)由三跨连拱组成,主跨为138 m,副跨各为56 m,主、副跨拱脚间距为8 m。主跨拱最高为30 m,副跨拱最高为17 m。每跨拱由三道独立的拱组成,主跨和副跨的中间拱位于两侧车行道之间,侧拱位于车行道与景观步道、人行桥之间。每个独立的拱由三条箱形钢拱组成,箱形钢拱为三维曲线造型。无论从结构特点、数量、保证现场的安装精度等几个方面,钢拱肋的厂内加工制作都显得至关重要。由于每一道钢拱肋长度长、质量大,整体组装焊接基本无法实现,因此采用钢拱肋分节组装、焊接的施工方法。

图3-49 钢拱肋

钢拱肋的分节加工制造需考虑以下因素:吊车的吊装能力、拱节焊接的工作量、吊杆的吊耳布置、拱节板厚的变化、拱肋隔板的位置。经过三维放样并全方位综合考虑后,将主跨拱分为11 节、副跨拱分为7 节,主、副跨拱分节如图3-50、图3-51 所示。

图3-50 主跨拱分节

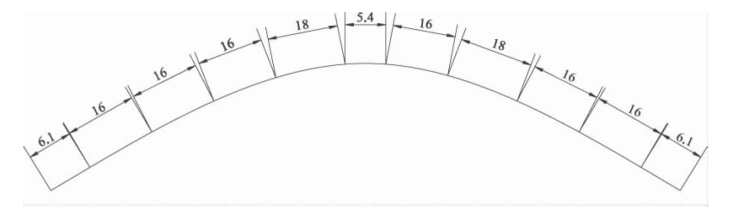

图3-51 副跨拱分节

拱肋立体单元采用在专用胎架上分段制造的工艺方法,每个组装胎架均按拱肋立体单元制造的需要设置。在拱形胎架底板标记块上,划制拱肋各个单元的定位基准线和拱肋外形尺寸检查线,胎架旁设置专用标杆,作为检查上肋板单元定位标高的基准。拱肋立体单元在组装胎架上完成组装焊接,矫正修磨相邻单元端口。拱肋立体单元组焊顺序及要求如下:

(1)胎架制造。拱肋截面较小,扭曲变形较大,需作刚性较强的胎架,胎架主要由槽钢角钢组成,如图3-52 所示。

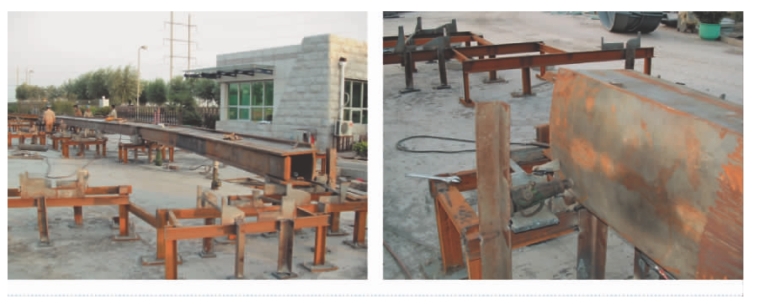

图3-52 胎架

(2)拱肋放样三维坐标。将拱肋在总体坐标轴上沿X 方向等距切断,截面与其各自放样线垂直。截面间距为2 m,每条拱的截面上取9 个放样点,如图3- 53 所示。

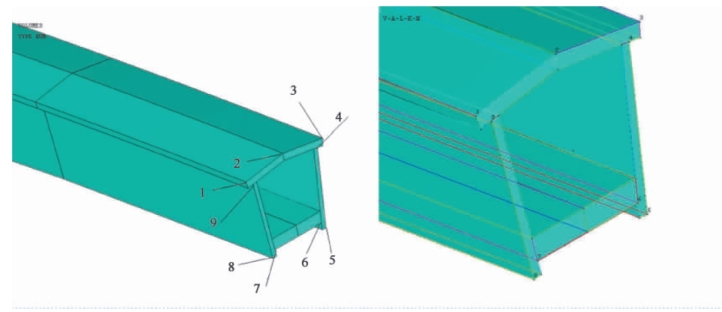

图3-53 拱截面放样点示意

注:1— 3 点为顶板最外侧及最高点;6、7 点为底板最外侧点;4、5、8、9 点为腹板最高或最低点

(3)顶板单元制造。顶板最大板厚为50 mm,呈三维曲面,截面为圆弧,纵向有拱度,侧向有旁弯。

(4)底板单元制造。底板最大板厚为80 mm,纵向有拱度,侧向有旁弯。采用激光经纬仪,在胎架上划制出拱肋立体单元纵、横方向基准线,根据基准线划制出拱肋各个单元件的定位线,并划制出长度、宽度检查线,在标记块上用样冲打上标记。

(5)腹板单元制造。通过数控下料对腹板外形进行制造,再利用压力机对其进行整形压弯。

(6)测量工作。对拱肋组装精度进行测量(与激光经纬仪配合),主要检查长度、宽度、高度尺寸以及端口尺寸、腹板四角标高。

为保证拱肋现场安装定位准确,缩短桥位安装工期,应在各节段加工焊接成型之后进行预拼装,通过预拼装施工精确定位每跨拱肋各节段之间相对位置、每组拱肋内部三段拱节之间相对位置以及吊耳位置,在正式吊装定位之前将拱肋的线形及各项定位数据调整到最佳状态,确保安装施工的顺利进行。拱肋立体单元预拼装工艺流程如图3 -54 所示。

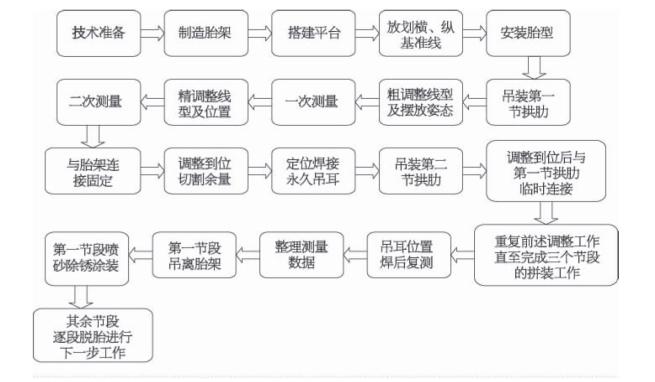

图3-54 拱肋立体单元预拼装工艺流程

预拼顺序如下:

(1)建立预拼坐标系。在地面上放置地样线,以拱肋轴线端点为坐标原点,拱肋纵向为X 轴,拱度方向为Y 轴,旁弯方向为Z 轴,建立预拼坐标系,如图3- 55 所示。

图3-55 拱肋预拼坐标系

(2)胎架定位。以地样线为基准,在拱肋支撑点处设置胎架,将拱肋吊装就位于支架之上,如图3 -56 所示。

图3-56 拱肋吊装至胎架上

(3)确定测量监测点。按照理论数据对每一节拱肋进行测量调整,对于测量结果误差较大的拱肋进行机械调整。

(4)检查。用全站仪对拱肋定位点进行校核,并对得出坐标进行记录,如图3-57 所示。

图3-57 利用全站仪校核拱肋定位点

(5)将上述坐标数值返至现场,由现场人员将其转换为拱肋的桥位定位坐标。
