南美洲调水工程:建成和在建的水利工程

【摘要】:南美洲大部分地区属热带雨林和热带草原气候[8]。根据现已收集到的资料,南美洲共有4个国家建设了8项调水工程[7,9,10]。表2-8南美洲已建和在建的调水工程[79,10]3.6.1巴西圣保罗地区水资源利用总计划[9]巴西为了改善圣保罗市的供水和航运问题,经过长期的研究和论证,1981年决定实施圣保罗地区水资源利用总计划。

南美洲大部分地区属热带雨林和热带草原气候[8]。气候特点是温暖湿润,以热带为主,大陆性不明显。全洲降水充沛,年降雨量在1000mm以上的地区约占全洲面积的70%以上。但是也有一些地区缺少水资源,有些南美国家不得不采用调水工程来解决缺水问题。

根据现已收集到的资料,南美洲共有4个国家建设了8项调水工程(见表2-8)[7,9,10]。在这几项调水工程中,现介绍巴西的圣保罗地区水资源利用总计划工程和秘鲁马赫斯跨流域调水工程。

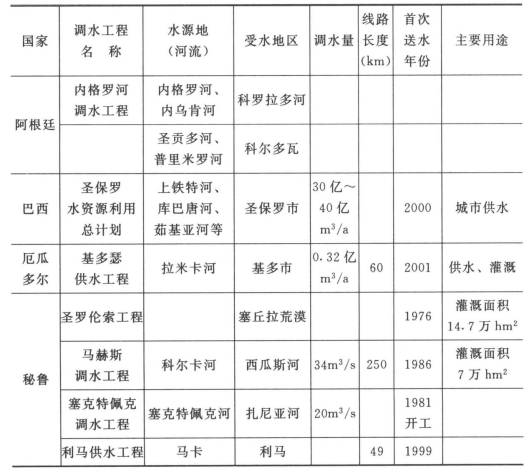

表2-8 南美洲已建和在建的调水工程[79,10]

3.6.1 巴西圣保罗地区水资源利用总计划[9]

巴西为了改善圣保罗市的供水和航运问题,经过长期的研究和论证,1981年决定实施圣保罗地区水资源利用总计划。该计划要求从上铁特河、库巴唐河、茹基亚河、里奥雅瓜里河和皮拉西卡巴河向圣保罗地区调水,计划调水30亿~40亿m3/a。20世纪80年代末,已实现了一期工程,即从上铁特河向库巴唐河调水,和从里奥雅瓜里河向皮拉西卡巴河调水。原计划二期工程于2000年完成,但至今未见到该工程竣工的报道。

3.6.2 秘鲁马赫斯跨流域调水工程[38~39](图2-6)

图2-6 秘鲁马赫斯-西瓜斯调水工程示意图

该工程分两期建设。一期工程是在科尔卡上建孔多罗马水库,然后在孔多罗马水库下游约70km处的图蒂建输水系统进水口,再修建全程约250km长的输水渠道和隧洞。一期工程于1971年开工,1985年全部完成。二期工程是在亚马孙河水系上游的阿布里克河上修建安戈斯图拉水库、水电站、隧洞等工程,通过17km长的隧洞和明渠将大西洋水系阿布里克河水调入太平洋水系的科尔卡河;建西瓜斯灌溉工程。二期工程于1999年开工,尚未见到工程竣工的报道。
