大洋洲调水工程建设现状分析

【摘要】:大洋洲除澳大利亚的内陆地区属大陆性气候外[8],其余地区均属海洋性气候。澳大利亚中部和西部沙漠地区年平均降雨量不足250mm,是大洋洲降雨量最少的地区。因此,大洋洲除澳大利亚建有调水工程外,其他国家如新西兰等所有岛国都没有建设调水工程的报道,也没有调水工程规划设计的资料。

大洋洲除澳大利亚的内陆地区属大陆性气候外[8],其余地区均属海洋性气候。澳大利亚中部和西部沙漠地区年平均降雨量不足250mm,是大洋洲降雨量最少的地区。其余地区雨量丰沛,年均降雨量多的高达12000mm,少的也在750mm以上。因此,大洋洲除澳大利亚建有调水工程外,其他国家如新西兰等所有岛国都没有建设调水工程的报道,也没有调水工程规划设计的资料。

澳大利亚雪山工程[31,34]是世界上比较著名的跨流域调水工程(图2-4),该工程于1949年开工建设,从1955年开始就有单项工程投入运行,1974年所有工程全部竣工运行,历时25年,总投资8.2亿澳元。工程包括16座水库,总库容约84.7亿m3,有效库容69.1亿m3;12条隧洞,总长约145km;7座水电站,总装机容量3756MW,其中2座地下式,1座抽水蓄能式和1座抽水泵站(抽水流量25.5m3/s,);以及80km的输水渠(管)。建成数百公里的主要是330kV的输电线路,将“雪山工程”的水电站与新南威尔士州、维多利亚州和首都地区的电力系统连接起来。

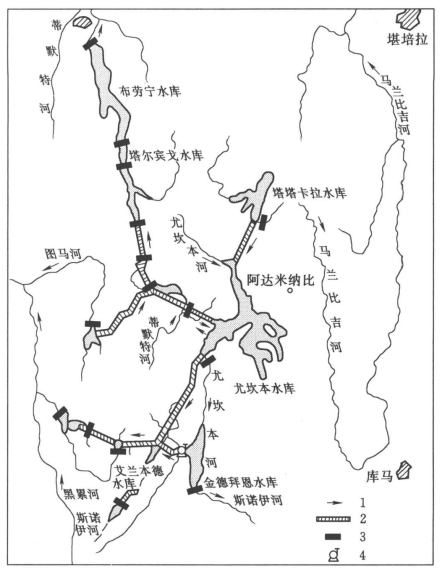

图2-4 澳大利亚跨流域调水工程——雪山工程建筑物布置平面图

1—调水线路走向;2—隧洞;3—大坝;4—水泵站

雪山工程是在雪山山脉的东西坡建库蓄水,并用两组隧洞分别将东坡斯诺伊河的水引向西坡的墨累河和马兰比吉河中。雪山调水系统是由一座多年调节的主水库——尤坎本水库和南北两条引水支流组成:北支为斯诺伊-蒂默特河跨流域双向引水工程,南支为斯诺伊-墨累河跨流域双向引水工程。

雪山工程涉及大大小小共6条河流:即墨累河、吉黑河、马兰比吉河、斯诺伊河、蒂默特河和图马河。位于南北两支上游段的9座水库以尤坎本水库为中心,用隧洞和泵站连成一个统一的水利体系,把分散在深山峡谷中的小股水流汇聚在一起,将拦、蓄、引、供集于一身,而且引水和供水是双向的,且总有效库容又大,达50.9亿m3,拦蓄了上游控制区域的75%~80%年均径流量。从而可根据各流域的丰、枯情况,实行统一管理,灵活调度,充分利用流域内河流、湖泊的天然水量。位于雪山东坡的尤坎本水库在雪山工程中起着关键性的作用,它既承接雪山西坡南北两支各小水库、小水电站的弃水,又给蒂默特河和墨累河各工程供水;更重要的是拦蓄雪山东坡控制区的所有径流,平衡各水库的蓄水量,年调节甚至是多年调节整个雪山工程的供水量。尤坎本水库大坝为土坝,坝高116.1m,坝顶长579.1m,1950年开工建设,1958年建成。水库总库容为47.98亿m3,有效库容43.67亿m3。澳大利亚除雪山工程外,尚未见到有其他调水工程的报道。
