现浇钢筋混凝土管的施工方法同前一节倒虹吸管现浇施工方法相似。此处专门介绍钢筋混凝土管的施工。
(一) 钢筋混凝土管涵预制
钢筋混凝土管涵应在工厂预制。预制钢筋混凝土圆管采用震动制管器法、悬辊法、离心法或立式挤压法挤压而成。
(二) 管节的运输与装卸
管节混凝土的强度应大于设计强度的70%,并经检查符合圆管成品质量标准的规定时,管节允许装运。
管节运输可根据工地车辆和道路情况选用汽车、拖拉机或马车等。
管节的装卸可根据工地条件使用各种起重机械或小型机械化工具,如滑车、链滑车等,亦可用人力装卸。
管节在装卸和动输过程中应小心谨慎,勿使管节碰撞破坏。严禁从汽车内直接将管节抛下,以免造成管节破裂。
(三) 管节安装
管节安装可根据地形及设备条件采用下列方法:

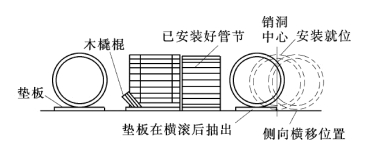

(1)滚动安装法。如图15-28 所示,管节在垫板上滚动至安装位置前,转动90°使其与涵管方向一致,略偏一侧。在管节后端用木撬棍拨动至设计位置,然后将管节向侧面推开,取出垫板再滚回原位。

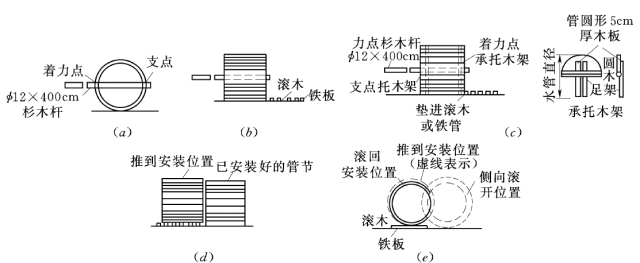

(2)滚木安装法。如图15-29 所示,先将管节沿基础滚至安装位置前1m 处,旋转90°,使之与涵管方向一致 [见图15-29(a)、(b)]。把薄铁板放在管节前的基础上,摆上圆滚木6 根,在管节两端放入半圆形承托木架,以杉木杆插入管内,用力将前端撬起,垫入圆滚木 [见图1529 (c)、(d)],再滚动管节至安装位置,将管节侧向推开,取出滚木及铁板,再滚回来并以撬棍仔细调整。
图15-28 涵洞管节滚动安装法
(3)压绳下管法,当涵洞基坑较深,需沿基坑边坡侧向将管滚入基坑时,可采用压绳下管法,见图15-30。

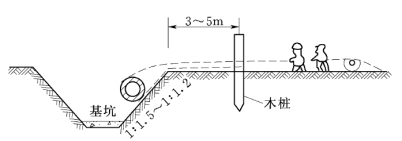

压绳下管法是侧向下管的方法之一,下管前,应在涵管基坑外3 ~5m 处埋设木桩,木桩桩径不小于25 cm,长2.5m,埋深最少1m。桩为缠绳用。在管两端各套一根长绳,绳一端紧固于桩上,另一端在桩上缠两圈后,绳端分别用一组人或两盘较车拉紧。下管时由专人指挥,两端徐徐松绳,管子渐渐滚入基坑内。再用滚动安装法或滚木安装法将管节安放于设计位置。
图15-29 涵管滚木安装法
图1-5 30 涵管压绳下管法示意
(4)吊车安装法,使用汽车或履带吊车安装管节非常方便,但一般零星工点,机械台班利用率不高,宜在工作量集中的工点使用。
(四) 钢筋混凝土管涵施工注意事项
(1)管座混凝土应与管身紧密相贴,使圆管受力均匀。圆管的基底应夯填密实。
(2)管节接头采用对头拼接,接缝应不大于1cm,并用沥青麻絮或其他具有弹性的不透水材料填塞。
(3)管节沉降缝必须与基础沉降缝一致。
(4)所有管节接缝和沉缝均应密实不透水。
(5)各管壁厚度不一致时,应在内壁取平。
有关施工员的文章
人工搅拌混凝土的平台应搭设稳固、可靠。人工浇筑混凝土遵守下列规定:1)浇筑混凝土或投放大石时,必须听从坑内捣固人员的指挥。机电设备使用前应进行全面检查,确认机电装置完整、绝缘良好、接地可靠。用手推车运送混凝土时,倒料平台口应设挡车措施:倒料时严禁撒把。基础养护人员不得在模板支撑上或在易塌落的坑边走动。使用过氯乙烯塑料薄膜养护基础时。应有防火、防毒措施。采用暖棚养护,应采取防止废气窒息、中毒措施。......
2023-06-29
钢筋混凝土工程执行施工组织设计中已获批准的混凝土工程施工方案,详见以下的监理提示。表2.3.40预检记录表2.3.41班组自检记录表2.3.42工序交接检查记录2.3.3.2构造柱混凝土浇筑构造柱的施工有钢筋安装、支模及浇筑混凝土三部分,分别在三个不同的环节完成。......
2023-08-21
图5-22~图5-24是某座桥梁的桥位平面图、桥位地质断面图、桥梁总体布置图。图5-23 桥位地质断面图3.桥梁总体布置图桥梁总体布置图主要表明桥梁的形式、跨径、孔数、总体尺寸,各主要构件的相互位置关系,桥梁各部位的标高、使用的材料及总的技术说明等。......
2023-08-20
现浇倒虹吸管施工程序一般为:放样、清基和地基处理;管座施工;管模板的制作与安装;管钢筋的制作与安装;管道接头止水施工;混凝土浇筑;混凝土养护与拆模。这一问题在施工过程中应注意解决。......
2023-06-29
3)架立钢筋:一般用于钢筋混凝土梁中,用于固定箍筋的位置,并与主筋等连成钢筋骨架。4)分布钢筋:一般用于钢筋混凝土板或高梁结构中,用于固定受力钢筋的位置,并使荷载更好地分布给受力钢筋和防止混凝土收缩及温度变化出现的裂缝。......
2023-08-27
化学灌浆机理与水泥灌浆机理不同,化学浆液渗入地基十分缓慢,每段灌浆时间常长达十几小时,甚至几十小时。单液法灌浆施工简便,采用较多。帷幕化学灌浆多采用电动式比例泵或其他化学浆泵进行灌注,其主要优点是能保持连续供浆。为了防止灌浆时间过长,有的工程还规定了当灌浆时间达到若干小时后也可结束灌浆。这是保证灌浆质量的一个重要因素,应根据地质条件、被灌介质、灌浆目的、注入率、施工工艺等情况而定。......
2023-06-29
常采用的干砌块石的施工方法有两种,即花缝砌筑法和平缝砌筑法。图7-7干砌石封边4.干砌石的砌筑要点造成干砌石工程缺陷的原因主要是由于砌筑技术不良、工作马虎、施工管理不善以及测量放样错漏等。干砌石施工必须注意以下几个方面:干砌石工程在施工前,应进行基础清理工作。一般,规定干砌石砌体空隙率应不超过30%~35%。干砌石护坡的每块石面一般不应低于设计位置5cm,不高出设计位置15cm。......
2023-06-29
相关推荐
