深层搅拌桩施工工艺与机械优化

【摘要】:(二) 施工工艺1.湿法施工湿法施工主要的施工机械为深层搅拌机。施工机械主要是钻机、粉体发送器、空气压缩机、搅拌钻头等。目前,深层搅拌桩的桩径大多为500~700mm。如深层搅拌水泥土桩只用做防渗帷幕,水泥土桩宜布置成壁式或格栅式形式,且水泥土桩不宜少于两排。为增大被动土压力、减少水泥挡墙的变位,可在坑内以多种形式的水泥土桩加固。水泥土桩应尽量做成拱形,也可与刚性挡土墙组成连拱形式以节约造价。

(一) 浆液制备

水泥系深层搅拌桩的浆液,一般情况下最好采用强度等级为32.5 的普通硅酸盐水泥,水泥必须新鲜且未受潮硬结。水泥浆液的配制要严格控制水灰比,一般为0.45 ~0.50。使用砂浆搅拌机制浆时,每次搅拌不宜少于3min。

为改善水泥的和易性,以提高水泥土的强度和耐久性,在制作水泥浆液时,可掺入适量的外加剂。如用石膏做外加剂时,一般为水泥质量1%~2%。三乙醇胺是一种早强剂,可增加搅拌桩的早期强度。木质素磺酸钙主要起减水作用,能增加水泥浆的稠度,有利于泵送,一般的掺入量为水泥用量的0.2%。

制备好的水泥浆不得停置时间过长,超过2h应降低等级使用。

(二) 施工工艺

1.湿法施工湿法施工主要的施工机械为深层搅拌机。深层搅拌法的施工可分为:①定位;②预搅下沉;③喷浆搅拌上升;④重复搅拌下沉;⑤完毕等几个步骤,见图13-22。

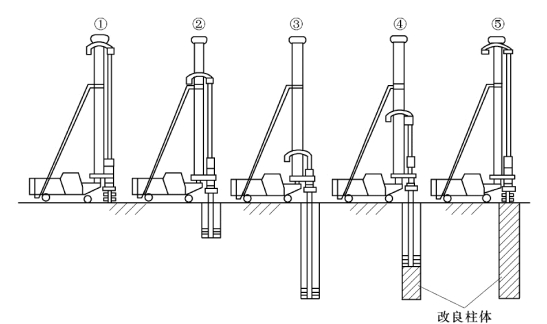

图13-22 深层搅拌法施工工艺流程

2.干法施工

干法施工是采用水泥粉料,由空气输送,通过搅拌叶片旋转产生的空隙部位喷出,并随着搅拌叶片的旋转均匀地分布在整个空隙轨道面内,进而和原位地基土搅拌并混合在一起。施工机械主要是钻机、粉体发送器、空气压缩机、搅拌钻头等。

干法施工工序主要为:①柱体对位;②下钻;③钻进结束;④提升喷粉;⑤提升结束桩形成体等几个步骤,见图13-23。

(三) 技术要点和措施

1.当搅拌柱用于加固地基

(1)搅拌桩按照其强度和刚度是介于刚性桩(如钢筋混凝土预制桩,就地制作的钢筋混凝土灌注桩)和柔性桩(散粒材料桩,如砂桩、碎石桩等)之间的一种桩形,但其承载性能又和刚性桩相近,因此在设计搅拌桩的加固范围时,可只在上部结构的基础范围内布置,不必像柔性桩那样在基础之外设置围护桩。

(2)布桩时摩擦桩必须考虑群桩效应,桩距不宜过小。目前,深层搅拌桩的桩径大多为500~700mm。由于基础宽度的限制,常常会给布桩造成困难,多数工程桩距较小。复合地基中,搅拌桩的桩距不宜小于2d (d 为桩直径)。

(3)端承短桩宜采用大直径的双轴搅拌桩,或做成壁状、格栅状甚至块状,具体采用什么形式应根据工程要求及地质条件确定。

图13-23 粉体喷射搅拌桩法施工顺序

(4)桩顶标高的确定宜选在承载力较高的土层上,以充分发挥桩间土的承载力,并且要兼顾基础的稳定性,宜低于原地面以下1m左右。

(5)考虑具体情况,可长、短桩混用。

(6)注意基础角柱及长高比大于3 的建筑物中部桩的加强。

(7)根据桩的受力情况,不同深度的喷灰量可以变化,因桩体最大应力一般发生在桩顶以下3~5 倍桩直径的范围内,因此,可根据需要在桩顶以下2~3m 以上增加喷灰量,并采用复喷复搅的施工工艺。

(8)停灰面应高于设计桩顶500mm,即保护桩长最少为500mm,在做褥垫层之前,将这段保护桩长去掉。

(9)复合地基承载力标准值不宜大于200kPa,一般情况下采用120~180kPa,单桩承载力(对直径为500mm)不宜大于150kN。

(10)固化料的掺入比一般为10%~15%,即对直径为500mm 的搅拌桩来说,每延米的喷灰量常采用50~60kg/m (不复喷)。

2.当搅拌桩用于防渗和挡土

(1)宜采用双轴或多轴浆液搅拌,并采用大直径桩。

(2)固化材料掺入比不宜小于15%,以增强抗剪强度和防渗能力。

(3)如深层搅拌水泥土桩只用做防渗帷幕,水泥土桩宜布置成壁式或格栅式形式,且水泥土桩不宜少于两排。

(4)水泥土挡墙厚度为开挖深度的0.6~0.8 倍,可做成格栅式或块式实体,做成格栅式时,置换比不宜小于0.7。

(5)搅拌桩之间的搭接不宜小于100mm。

(6)水泥土桩墙按受力条件的不同,横截面上可以深墙浅墙并用。

(7)为增大被动土压力、减少水泥挡墙的变位,可在坑内以多种形式(如格栅式)的水泥土桩加固。

(8)水泥土桩应尽量做成拱形,也可与刚性挡土墙组成连拱形式以节约造价。

(9)水泥土挡墙的挡土高度不宜大于6m。
