常采用的干砌块石的施工方法有两种,即花缝砌筑法和平缝砌筑法。图7-7干砌石封边4.干砌石的砌筑要点造成干砌石工程缺陷的原因主要是由于砌筑技术不良、工作马虎、施工管理不善以及测量放样错漏等。干砌石施工必须注意以下几个方面:干砌石工程在施工前,应进行基础清理工作。一般,规定干砌石砌体空隙率应不超过30%~35%。干砌石护坡的每块石面一般不应低于设计位置5cm,不高出设计位置15cm。......
2023-06-29
高喷灌浆工程是用于防渗加固为目的的地下隐蔽工程,其质量的好坏,一般不易直接观察,而必须采取必要的方法和手段进行检查。
(一) 质量检查的项目
质量检查主要包括以下几个项目。
1.力学特性
力学特性包括密度、相对密度、抗压、抗折和抗剪强度、弹性模量、溶蚀性等。
2.抗渗性
测定其渗透系数、渗透比降等。
3.整体连续性
凝结体的连接情况、均匀程度。
4.形状与尺寸
地层中的空间分布、厚度等。
作为防渗工程主要是检查凝结体的抗渗性、抗折强度和弹性模量及检查整体的连贯密闭性。有针对性地确定其项目,并结合施工前后地层地下水位的变化,施工期间的自检和施工后的效果进行观测分析,对工程质量做出全面评价。
(二) 质量检查方法
目前国内检查的方法有室内试验、钻孔检查、围井检查、电探及载荷试验等。
1.室内试验
一是施工前进行浆液配比试验;二是在现场用各种方法取样,在室内进行物理力学性能测定。
2.开挖检查
现场喷射施工完成,当凝结体具一定强度后,选取典型部位开挖暴露凝结体,可直接描绘及用回弹仪、测波仪等进行测试,并开挖取样,深度一般为2~3m,取样,可检查其整体连续性、形状及尺寸等。
3.钻孔检查
当喷射凝结体具有相当强度后,利用钻机在其上钻孔,可做以下三种检查(多用于旋喷桩):
(1)取出样品观察分析和加工,然后送入室内进行物理力学性能试验,检查施工质量是否达到设计要求。
(2)在钻好的凝结体内进行压水、注水试验,测定其渗透系数。
(3)对凝结体通过钻孔进行标准贯入度试验,测其坚硬密实程度。
除此之外,还可在防渗墙体上、下游钻孔进行水位或抽水观测,通过喷射灌浆前后的水位变化分析其防渗效果,通过置于防渗板墙两侧钻孔中的超声波发生接收器,也可检测防渗板墙的整体连贯性。
4.围井检查

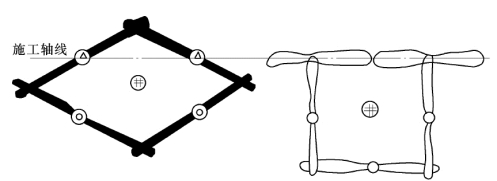

对于用作防渗体的定喷和摆喷板墙,多采用施工板墙一侧加喷2~3 孔,与原板墙构成三边或四边形围井的方法检查。当围井待凝一定时间后,在井内打孔进行压注水试验,其结果将直接反映该施工段质量。由于围井后加的二面或三面板墙质量再好也不会弥补检查施工段的缺陷或质量事故,故围井检查已成为目前较为常用的检查方法之一。围井形式见图13-18。
图13-18 围井检查示意图
△—已施工孔;○—加喷孔;#—检查孔
5.整体效果检查
作为防渗工程,最终效果应是施工前后渗流量的变化,基坑闭气后抽水效果等,而作为地基加固工程,其最终效果应是沉降的大小。上述几种方法均是局部的、随机的,不能决定整体处理效果。因此施工完毕后应注意采集有关渗流资料或沉降资料,以整体防渗效果为最终验收标准。
6.其他检查方法
配合上述方法进行强度及防渗性能检查的还有激光法、电探法和同位素法,后两种方法能间接判断集中渗漏带、渗流流速、流向,全面检查防渗处理技术的防渗效果。
有关施工员的文章
常采用的干砌块石的施工方法有两种,即花缝砌筑法和平缝砌筑法。图7-7干砌石封边4.干砌石的砌筑要点造成干砌石工程缺陷的原因主要是由于砌筑技术不良、工作马虎、施工管理不善以及测量放样错漏等。干砌石施工必须注意以下几个方面:干砌石工程在施工前,应进行基础清理工作。一般,规定干砌石砌体空隙率应不超过30%~35%。干砌石护坡的每块石面一般不应低于设计位置5cm,不高出设计位置15cm。......
2023-06-29
砌石防渗按结构形式分为护面式和挡土墙式两种;按材料及砌筑方法分为干砌卵石、干砌块石、浆砌料石、浆砌块石、浆砌石板等多种。(一) 干砌块石防渗施工干砌块石施工时,应作好以下几点:砌筑时要根据块石不同形状,相互咬紧,套铆,使块石靠实挤紧,不得有通缝。砌筑渠坡时,相邻两个砌石段间应尽可能等高地进行施工,其高差最好不大于1m。对于一般砌石渠道防渗工程,为了减少糙率,多用平缝,有的也采用凹缝。......
2023-06-29
干砌石包括干砌块(片)石和干砌卵石。干砌石一般仅用于护坡、护底以及河道防冲部分的护岸等工程。图6-1花缝砌筑图6-2平缝砌筑图6-3干砌石封边2.平缝砌筑法平缝砌筑法一般多适用于干砌块石的施工。如砌缝底部或块石拐角处有空隙时,则应选用适当的片石塞满填紧,以防止底部砂砾垫层由缝隙淘出,造成坍塌。若砌体发生局部移动或变形,将会导致整体破坏。......
2023-11-07
人工搅拌混凝土的平台应搭设稳固、可靠。人工浇筑混凝土遵守下列规定:1)浇筑混凝土或投放大石时,必须听从坑内捣固人员的指挥。机电设备使用前应进行全面检查,确认机电装置完整、绝缘良好、接地可靠。用手推车运送混凝土时,倒料平台口应设挡车措施:倒料时严禁撒把。基础养护人员不得在模板支撑上或在易塌落的坑边走动。使用过氯乙烯塑料薄膜养护基础时。应有防火、防毒措施。采用暖棚养护,应采取防止废气窒息、中毒措施。......
2023-06-29
有机溶剂脱脂是指应用有机溶剂溶解皂化油脂和非皂化油脂。可用浸洗法、擦洗法、先喷涂后擦净法等多种方法进行施工,既可在常温条件下进行,也可将有机溶剂加热浸洗后再用蒸气除净油污的方法施工。常用的有机溶剂有石油系溶剂、芳香族溶剂、氯系溶剂、氟系溶剂、醇类溶剂和酮类溶剂等。再者,汽油、溶剂油、正己烷、煤油都是易燃品,故在使用时应采取防火措施,远离火源,严禁接触明火,以防造成火灾。......
2023-09-29
对于竖向施工缝,在恢复砌筑时,必须进行凿毛、冲洗处理。小石子砂浆或细石混凝土的铺浆厚度为设计灰缝厚度的1.3倍。一般灌浆与石面齐平,水泥砂浆用捣插棒捣实,细石混凝土用插入式振捣器振捣,振实后缝面下沉,待上层摊铺坐浆时一并填满。细石混凝土一般采用插入式振动器振捣20~30s,以混凝土不冒气泡并开始泛浆为度。......
2023-11-07
下面着重介绍拱圈的施工,其施工程序包括砌筑拱座、安装拱架、砌筑拱圈及拱上建筑、拆卸拱架等。(二) 主拱圈的砌筑砌筑圈时,应注意施工程序和方法,以免在砌筑过程中拱架变形过大而使拱圈产生裂缝。拱架卸落前,上部圬工的重量绝大部分由拱架承受,卸架后,转由主拱圈负担。为避免拱圈因突然力而发生颤动,甚至导致开裂,卸落拱架时,应分次均匀下降,每次降落均至拱架与拱圈完全脱开为止。......
2023-06-29
连续式水平挡土板支撑用于较潮湿的或散粒的土,挖土深度可达5m。多层支撑拆除时,应按自下而上的顺序,在下层支撑拆除并回填土完成后才能拆除上层的支撑。拆除支撑时,应防止附近建筑物和构筑物等产生下沉和破坏,必要时应采取妥善的保护措施。(三)土层锚杆开挖深度大的基坑,采用钢板桩、钢筋混凝土桩作坑壁支撑时,若受周围场地限制,挡土桩顶端既不能作拉锚、又不能作悬臂桩,在这种情况下,采用土层锚杆是一种好的方法。......
