1)混凝土预应力混凝土结构构件所用的混凝土,需满足下列要求:①强度高。因此,《混凝土结构设计规范》规定,预应力混凝土构件的混凝土强度等级不应低于C30。为了避免预应力混凝土构件发生脆性破坏,要求预应力钢筋在拉断前,具有一定的伸长率。我国目前用于预应力混凝土构件中的预应力钢材主要有钢绞线、钢丝、热处理钢筋三大类。钢绞线的极限抗拉强度标准值可达1860 N/mm2,在后张法预应力混凝土中采用较多。......
2023-09-19
无黏结后张预应力起源于20 世纪50 年代的美国,我国于20 世纪70 年代开始研究,80 年代初应用于实际工程中。无黏结后张预应力混凝土是在浇灌混凝土之前,把预先加工好的无黏结筋与普通钢筋一样直接放置在模板内,然后浇筑混凝土,待混凝土达到设计强度时,即可进行张拉。它与有黏结预应力混凝土的不同之处就在于:不需在放置预应力钢筋的部位与先留设孔道和沿孔道穿筋;预应力钢筋长拉完后,不需进行孔道灌浆。
(一) 无黏结预应力钢筋的制作
无黏结筋(见图10-19)的制作是无黏结后张预应力混凝土施工中的主要工序。无黏结筋一般由钢丝、钢绞线等柔性较好的预应力钢材制作,当用电热法张拉时,亦可用冷拉钢筋制作。

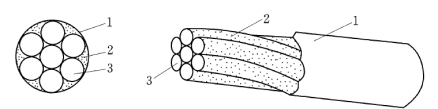

图10-19 无黏结预应力筋
1—塑料外包层;2—防腐润滑脂;3—钢绞线 (或碳素钢丝束)
无黏结筋的涂料层应用防腐材料制作,一般防腐材料可以用沥青、油脂、蜡、环氧树脂或塑料。涂料应具有良好的延性及韧性;在一定的温度范围内 (至少在20℃~70℃)不流淌、不变脆、不开裂;应具有化学稳定性,与钢、水泥以及护套材料均无化学反应,不透水、不吸湿、防腐性能好;油滑性能好,摩擦阻力小,如规范要求,防腐油脂涂料层无黏结筋的张拉摩擦系数不应大于0.12,防腐沥青涂料则不应大于0.25。
无黏结筋的护套材料可以用纸带或塑料带包缠或用注塑套管。护套材料应具有足够的抗拉强度及韧性,以免在工作现场或因运输、储存、安装引起难以修复的损坏和磨损;要求其防水性及抗腐蚀性强;低温不脆化、高温化学稳定性好;对周围材料无侵蚀性。如用塑料作为外包材料时,还应具有抗老化的性能。高密度的聚乙烯和聚丙烯塑料就具有较好的韧性和耐久性;低温下不易发脆;高温下化学稳定性较好,并具有较高的抗磨损能力和抗蠕变能力。但这种塑料目前我国产量还较低,价格昂贵。我国目前用高压低密度的聚乙烯塑料通过专门的注塑设备挤压成型,并将涂有防腐油脂层的预应力钢筋包裹上一层塑料。当用沥青防腐剂作涂料层时,可用塑料带密缠作外包层,塑料各圈之间的搭接宽度应不小于带宽的1/4,缠绕层数不应小于两层。挤压涂层工业流水线见图10-20。

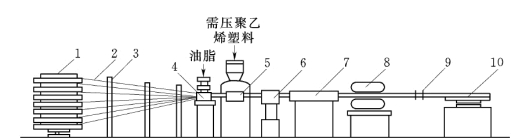

图10-20 挤压涂层工业流水线圈
1—放线盘;2—钢丝;3—梳子板;4—给油装置;5—塑料挤压机机头;6—风冷装置;7—水冷装置;8—牵引机;9—定位支架门;10—收线盘
(二) 无黏结筋的铺设
无黏结筋的铺设工序通常在绑扎完底筋后进行。无黏结筋铺放的曲率可用垫铁马凳或其他构造措施控制。其放置间距不宜大于2m,用铁丝与非预应力钢筋扎紧。铺设双向配筋的无黏结筋时,应先铺低的,再铺高的,应尽量避免两个方向的无黏结筋相互穿插编结。绑扎无黏结筋时,应先在两端拉紧,同时从中间往两端绑扎定位。
浇筑混凝土前应对无黏结筋进行检查验收,如各控制点的矢高、塑料保护套有无脱落和歪斜、固定端镦头与锚板是否贴紧、无黏结筋涂层有无破损等。合格后方可浇筑混凝土。
(三) 无黏结筋的张拉
无黏结预应力束的张拉与有黏结预应力钢丝束的张拉相似。张拉程序一般采用0→103%σcon,然后进行锚固。由于无黏结预应力束为曲线配筋,故应两端同时张拉。
成束无黏结筋正式张拉前,宜先用千斤顶往复抽动几次,以降低张拉摩擦损失。试验表明,进行三次张拉时,第三次的摩阻损失值可比第一次降低16.8%~49.1%。在张拉过程中,当有个别钢丝发生滑脱或断裂时,可相应降低张拉力,但滑脱或断裂的根数不应超过结构同一截面钢丝总根数的2%。
(四) 锚头端部的处理
无黏结预应力束通常采用镦头锚具,外径较大,钢丝束两端留有一定长度的孔道,其直径略大于锚具的外径。钢丝束张拉锚固以后,其端部便留下孔道,且该部分钢丝没有涂层,必须采取保护措施,以防止钢丝锈蚀。
无黏结预应力束锚头端部处理的办法目前常用的有两种:一是在孔道中注入油脂并加以封闭 [见图10-21 (a)];二是在两端留设的孔道内注入环氧树脂水泥砂浆,将端部孔道全部灌注密实,以防预应力钢筋发生局部锈蚀 [见图10-21 (b)]。灌注用环氧树脂水泥砂浆的强度不得低于35hWa。灌浆同时将锚环内也用环氧树脂水泥砂浆封闭,既可防止钢丝锈蚀,又可起一定的锚固作用。最后浇筑混凝土或外包钢筋混凝土,或用环氧砂浆将锚具封闭。用混凝土做堵头封闭时,要防止产生收缩裂缝。当不能采用混凝土或环氧砂浆作封闭保护时,预应力钢筋锚具要全部涂刷抗锈漆或油脂,并采取其他保护措施。
图10-21 锚头端部处理方法(单位:mm)
(a)锚头端部处理方法之一;(b)锚头端部处理方法之二
1—油枪;2—锚具;3—端部孔道;4—有涂层的无黏结预应力束;5—无涂层的端部钢丝;6—构件;7—注入孔道的油脂;8—混凝土封闭;9—无黏结预应力束;10—环氧树脂水泥砂浆;1l—端部加固螺旋钢筋
