浆砌石施工关键步骤与技巧

【摘要】:浆砌石工程砌筑的工艺流程见图7-9。对于水平施工缝,一般要求在新一层砌筑前凿去已凝固的浮浆,并进行清扫、冲洗,使新旧砌体紧密结合。对于竖向施工缝,在恢复砌筑时,必须进行凿毛、冲洗处理。铺浆后需经人工稍加平整,并剔除超径突出的骨料,然后摆放石料。

浆砌石工程砌筑的工艺流程见图7-9。

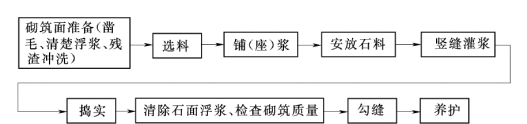

图7-9 砌筑工艺流程

1.铺筑面准备

对开挖成形的岩基面,在砌石开始之前应将表面已松散的岩块剔除,具有光滑表面的岩石需人工凿毛,并清除所有岩屑、碎片、砂、泥等杂物。

对于水平施工缝,一般要求在新一层砌筑前凿去已凝固的浮浆,并进行清扫、冲洗,使新旧砌体紧密结合。对于竖向施工缝,在恢复砌筑时,必须进行凿毛、冲洗处理。

2.选料

建筑工程所用石料应是质地均匀、没有裂缝、没有明显风化迹象、不含杂质的坚硬石料。在天气严寒地区使用的石料,还要求具有一定的抗冻性。

3.铺 (座) 浆

砌筑砂浆的品种和强度等级应符合设计要求。砂浆的稠度宜为3~5cm,雨季或冬季稠度应小一些,在暑期或干燥气候情况下,稠度可大些。

对于毛石砌体,由于砌筑面参差不齐,必须逐块座浆、逐块安砌,在操作时还必须认真调整,务使座浆密实,以免形成空洞。

对砌石坝,水泥砂浆的铺浆厚度宜为设计灰缝厚度的1.5 倍,从而使石料安砌后有一定的下沉余地,有利于灰缝座实。小石子砂浆或细石混凝土的铺浆厚度为设计灰缝厚度的1.3 倍。铺浆后需经人工稍加平整,并剔除超径突出的骨料,然后摆放石料。对于毛石砌体,座浆厚度约8cm,以盖住凹凸不平的层面为度。

座浆一般只宜比砌石超前0.5~1m,座浆应与砌筑相配合。

4.安放石料

把洗净的湿润石料安放在座浆面上,用铁锤敲击石面,使座浆开始溢出为度。

石料之间的砌缝宽度应严格控制,采用水泥砂浆砌筑时,毛石的灰缝厚度一般为2~4cm,料石的灰缝厚度为0.5~2cm;采用细石混凝土砌筑时,一般为所用骨料最大粒径的2~2.5 倍。

安放石料时应注意不能产生细石架空现象。

5.竖缝灌浆

安放石料后,应及时进行竖缝灌浆。一般灌浆与石面齐平,水泥砂浆用捣插棒捣实,细石混凝土用插入式振捣器振捣,振实后缝面下沉,待上层摊铺座浆时一并填满。

6.振捣

水泥砂浆常用钢筋捣插棒或竹片捣棒人工捣插的方法。

细石混凝土一般采用1.1kW 的插入式振动器振捣20~30s,以混凝土不冒气泡并开始泛浆为度。应注意对角缝的振捣,防止重振或漏振。

每一层铺砌完工24~36h后 (视气温及水泥种类、胶结材料强度等级而定),即可冲洗,准备上一层的铺砌。

7.砌筑要领

砌石工程的砌筑要领可概括为“平、稳、满、错”四个字。

“平”:同一层面大致砌平,相邻石块的高差宜小于2~3cm。

“稳”:单块石料的安砌务求自身稳定。

“满”:灰缝饱满密实,严禁石块间直接接触。

“错”:相邻石块应错缝砌筑,尤其不允许顺流向通缝。
