扣件式组合脚手架的搭建及要求

【摘要】:为了节约钢管,可搭设扣件式组合脚手架。支承架每隔3 步高要设连墙杆,与墙拉结。支承架之间净距为6m,尽端的支承架宜搭双跨的,每隔4 步高要在支承架之间设水平拉杆,以保持脚手架的整体稳定。组合脚手架搭设前,现场地面要平整,基土要夯实,接支承架立杆位置放线,依次放稳垫板及底座。两支承架之间净距力求准确,误差不得超过7cm。桁架的升降可采用倒链或手扳葫芦等起重机具,将其挂在支承架顶部,吊钩钩于桁架吊环上。

为了节约钢管,可搭设扣件式组合脚手架。组合脚手架由支承架、桁架、水平拉杆等组成,见图7-4。

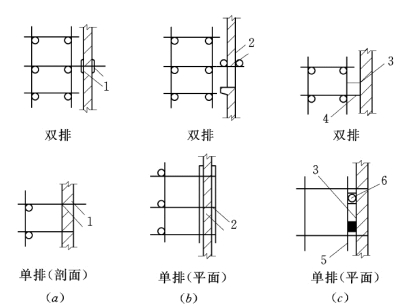

图7-3 连墙杆的做法

1—两只扣件;2—两根短管;3—铅丝与墙内埋设的钢环拉住;4—此横杆顶墙;5—加一根短管;6—木楔

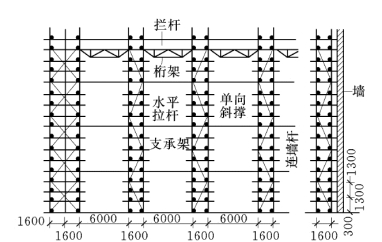

图7-4 扣件式组合脚手架

支承架由立杆、横杆、剪刀撑等组成,各杆件用扣件连接。支承架的平面尺寸为 1.6 × 1.6m。横杆步距为 1.2 ~1.4m,剪刀撑从底到顶布置在支承架的四周。支承架每隔3 步高要设连墙杆,与墙拉结。支承架之间净距为6m,尽端的支承架宜搭双跨的,每隔4 步高要在支承架之间设水平拉杆,以保持脚手架的整体稳定。

桁架可用角钢及钢筋焊成,两头要做成活动端头,提升时端头转垂直,到操作层时,端头转水平,搁在支承架的横梁上。

组合脚手架搭设前,现场地面要平整,基土要夯实,接支承架立杆位置放线,依次放稳垫板及底座。四根立杆要求构成正方形,对角线长度要相等。立杆要立直,对垂直度允许偏差不得大于其高度的1/300。横杆要求水平,各支承架相对位置上的横杆要求在同一水平面上。这样,桁架支上后,不致发生歪斜现象。随着支承架的搭高,按要求及时设置连墙杆和剪刀撑。两支承架之间净距力求准确,误差不得超过7cm。两支承架之间也要及时安装水平拉结杆。

桁架的升降可采用倒链或手扳葫芦等起重机具,将其挂在支承架顶部,吊钩钩于桁架吊环上。提升时,将桁架端头放下,提到操作层时将端头放平,搁于横杆上。
