母线定相试验:预防电力事故的必要手段

【摘要】:在两台新变压器要并联运行、新架输电线路与系统并网、新装电力电缆交接、运行中电力电缆重装接线盒或终端头后等情况下必须进行定相试验。该定相试验的目的是防止进行上述工作时由于相序不同而造成重大的事故。2)使用电阻杆定相时,要有专人监护,注意定相引线与带电部分的距离。3)使用电压互感器定相时,应事先确定互感器极性,必须在同相互感器二次同极性端子间测量电压值。

在两台新变压器要并联运行、新架输电线路与系统并网、新装电力电缆交接、运行中电力电缆重装接线盒或终端头后等情况下必须进行定相试验。

该定相试验的目的是防止进行上述工作时由于相序不同而造成重大的事故。

1.高压定相

对于35kV及以下系统一般采用电阻杆高压定相,如图16-1所示。

将需要并网运行两端电压分别送至一隔离开关或断路器两侧,当两侧电压相位相同时,高压定相电流表PA指示为零或一较小值;当两侧电压相位不同时PA指示为一较大值,其值大约为U/R,其中U为系统线电压R为两电阻杆阻值之和。由于两侧电压来自两个系统或受输电线路容升现象的影响,两侧同相电压的幅值可能有一定差异,造成电流表PA有一定指示,不过与两侧不同相时电流表PA指示数相比较小,一般不超过不同相PA指示的10%。

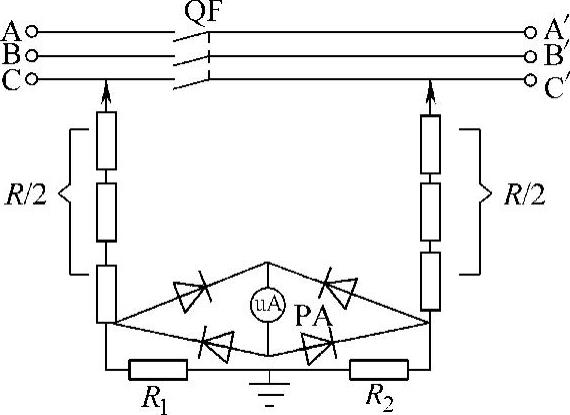

图16-1 高压定相原理图

电阻杆的电阻选择:35kV系统选择150~200ΜΩ;6~10kV系统选择50~100ΜΩ。

电阻杆阻值选定后还应考虑电阻杆表面爬电距离是否满足要求。新制作的高阻杆在使用前应先在试验室内加压试验,试验方法一般给电阻杆加1.3倍的额定电压,加压时间为2~4min,无闪络、无击穿、无异响及电阻无发热现象为合格。

PA一般采用0~1000μΑ的微安表;R1R2一般选用1ΜΩ左右的电阻;定相引线(高阻末端接表计部分)需采用屏蔽线,芯线接信号及仪表,屏蔽接地。

2.低压定相

通过电压互感器二次定相,如图16-2所示。

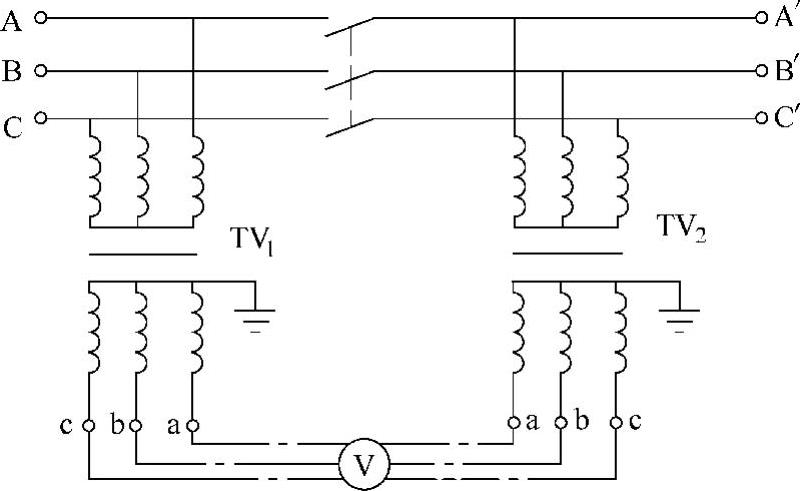

图16-2 互感器二次电压定相接线图

电压表指示为零时,两侧电压同相;当电压表指示为线电压时,两侧电压不同相。

注意:

1)使用电阻定相杆时应先对定相杆的绝缘进行测试,即用2500V的绝缘电阻表测试定相杆的绝缘电阻。其目的是防止电阻受潮或绝缘杆有裂缝。

2)使用电阻杆定相时,要有专人监护,注意定相引线与带电部分的距离。

3)使用电压互感器定相时,应事先确定互感器极性,必须在同相互感器二次同极性端子间测量电压值。

4)使用电压互感器定相时,为了验证电压互感器和测量仪表的性能正常,应测量两个电压互感器不同相别之间的电压(如:UA1UB2UB2UC2UC1UB2等),正常情况下,此电压应当都为AC100V。

5)核对A相时,电压表接在a和a′之间;核对B相时,电压表接在b和b′之间;核对C相时,电压表接在c和c′之间。
