实例分享:SMAW-FeⅠ-2F-6-Fef1焊接技巧

【摘要】:2.试件装配、定位焊按图10-32进行装配,为了保证翼板与底面的垂直,可用直角尺靠着翼板进行定固,定位焊缝在T形接头施焊面两端,定位焊长度不大于15mm,高不大于3mm,定位焊缝两端用角向打磨机磨成缓斜坡状,定位焊焊接材料与打底层相同,焊接电流比打底焊大10%~15%。同时,清理场地。

考核时间为30min。

(一)焊前准备

1.焊机

选用300A以上的直流焊机或交流焊机;焊前焊机试运行正常,焊接电缆、焊钳、地线均接触良好,焊接电流在合适范围。

2.焊材

Φ3.2mmE4303(J422)焊条,焊前经150℃烘干1h后放在焊条保温筒中备用。

3.试件

Q235B钢板(底板)、规格300mm×120mm×6mm、平坡口、共一块;Q235B钢板(翼板或腹板)、规格300mm×75mm×6mm、平坡口、共一块。

4.辅助设备、工具和量具

焊条保温筒、角向打磨机、电焊手套、电焊面罩、防护眼镜、敲渣锤、钢丝刷、凿子、焊缝检验尺。

(二)焊前装配定位及焊接

1.准备试板

用角向打磨机将试件待焊处及两侧各20~30mm范围内的铁锈、油污、积渣和其他有害杂质清除干净,露出金属光泽。

2.试件装配、定位焊

按图10-32进行装配,为了保证翼板与底面的垂直,可用直角尺靠着翼板进行定固,定位焊缝在T形接头施焊面两端,定位焊长度不大于15mm,高不大于3mm,定位焊缝两端用角向打磨机磨成缓斜坡状,定位焊焊接材料与打底层相同,焊接电流比打底焊大10%~15%。

3.焊接操作

(1)焊接参数 焊接位置为水平角焊,板材角焊缝横焊角焊试件焊接结构简图和焊接参数见表10-25,焊条角度示意图如图10-33所示。

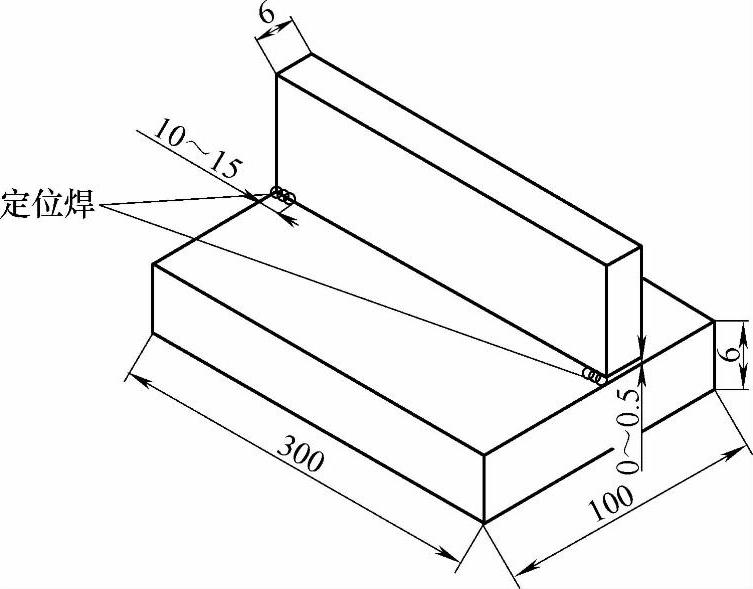

图10-32 板材角焊缝试件组装示意

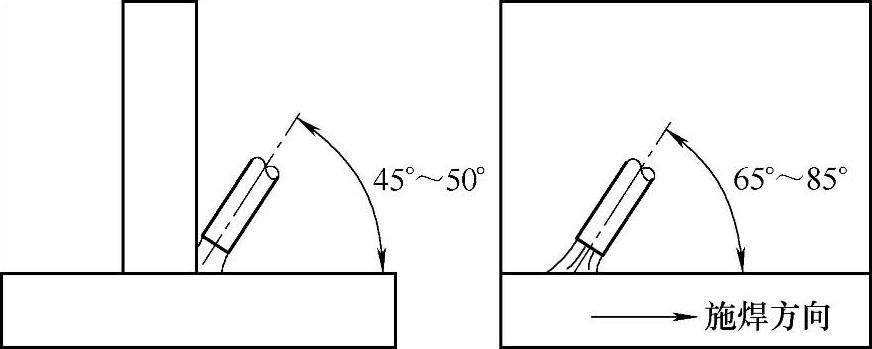

图10-33 板材角焊缝横角焊试件焊条角度示意图

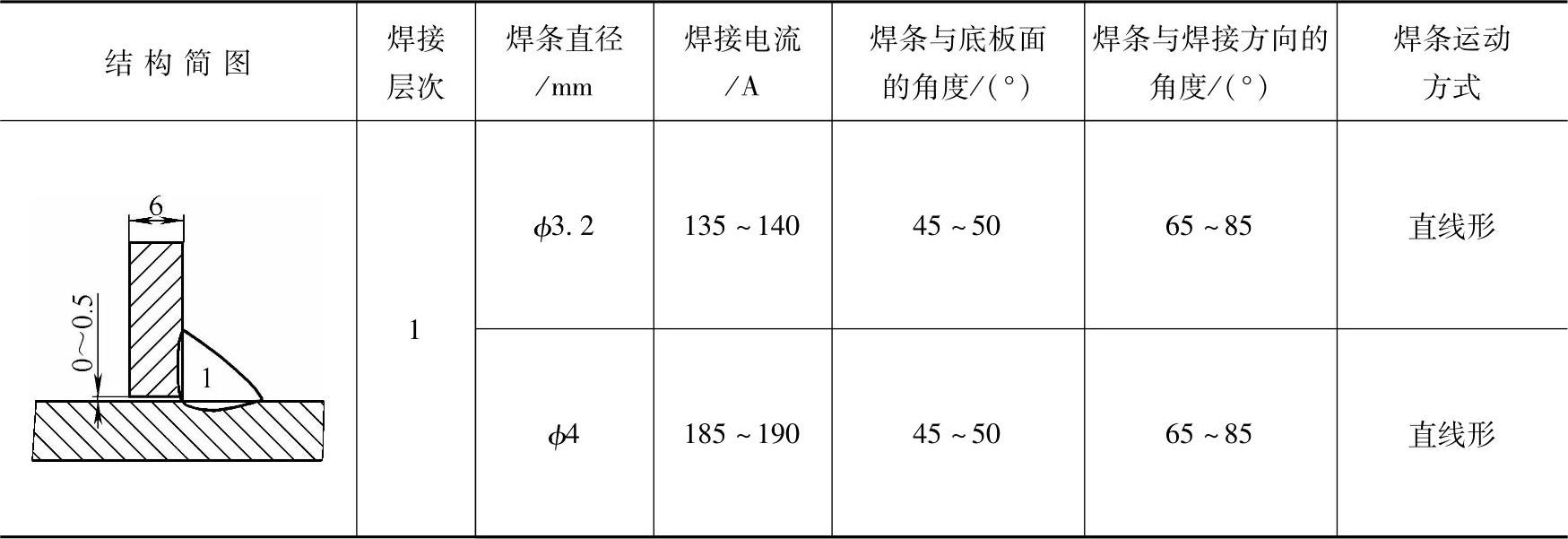

表10-25 板材角焊缝横角焊试件焊接结构简图和焊接参数


(2)具体施焊技术 在定位焊处用划擦法引弧,待电弧引燃后用稍长电弧来回预热定位焊缓斜坡中心处,“出汗”时迅速压低电弧从定位焊始焊端用短弧即仅焊条套筒长的电弧紧靠T形接头根部直线运条,刚开始焊时通过焊条适当后摆或稍加快焊速,使熔池和熔渣分离鲜明,保持熔渣半露半盖着熔池进行焊接,整个过程运条均匀。焊缝接头时迅速更换好焊条在弧坑前方10~15mm(未焊处)引弧后迅速拉至收弧焊缝2/3处,稍停形成新的熔池后重复上述运条动作焊完整条焊缝,收弧时填满弧坑熄弧。

冷接法:焊缝熔池已经凝固冷却。焊接引弧前,在收弧处用角向打磨机等修磨出斜坡,在斜坡前10~15mm处引弧,并运条预热斜坡,在离斜坡长度2/3处压低电弧,稍停一下,形成熔池后,即可以恢复原来的操作手法继续焊接。

(三)焊缝清理

焊完试件后,切断电源,用敲渣锤、钢丝刷、凿子将焊渣、飞溅清理干净,严禁动用机动工具进行清理,保持焊缝原始状态,交考评人员检查。同时,清理场地。
