首页 理论教育实例分享:FCAW-FeⅡ焊接技巧在1G-12-FefS-11/15中的应用

实例分享:FCAW-FeⅡ焊接技巧在1G-12-FefS-11/15中的应用

【摘要】:用锉刀或角向打磨机修磨坡口钝边,使钝边尺寸p在1.2~1.5mm间,然后在坡口边缘100mm处用画线盘画出两根与坡口边缘平行的平行线,如图10-15所示,并打上样冲眼,作为测量焊缝坡口每侧增宽的基准线。

考核时间为40min。

(一)焊前准备

1.焊机及其配件

选用250A以上的CO2焊机,直流反接;焊前检查焊机、送丝系统运行正常,减压器中的预热器预热正常,焊枪、导电嘴、地线均接触良好,CO2气体流量在合适范围,调节焊接电流、电压在合适范围进行试焊。

2.焊材

E501T-1药芯焊丝干燥无锈蚀,直径Φ1.2mm,CO2气体(纯度不小99.5%)。

3.试件

Q345R钢板、规格300mm×125mm×6mm、无钝边60°V形坡口、共两块。

4.辅助工具和量具

角向打磨机、锉刀、样冲、画线盘、金属直尺、电焊手套、电焊面罩、防护眼镜、敲渣锤钢丝刷、凿子、焊缝检验尺。

(二)焊前装配定位及焊接

1.准备试板

用角向打磨机将试件两侧坡口面及坡口边缘10~20mm范围内的水、铁锈、油污、积渣和其他有害杂质清除干净,露出金属光泽。用锉刀或角向打磨机修磨坡口钝边,使钝边尺寸p在1.2~1.5mm间,然后在坡口边缘100mm处用画线盘画出两根与坡口边缘平行的平行线,如图10-15所示,并打上样冲眼,作为测量焊缝坡口每侧增宽的基准线。

2.试件装配、定位焊、预制反变形

按图10-15进行装配,始焊端间隙b1为3mm,终端间隙b2为3.5mm,始焊端定位焊长度不大于10mm,高不大于4mm,终端定位焊长度为10~15mm,始焊端和终端定位焊一端用角向打磨机加工成陡坡状,观察两端错边量均应不大于0.5mm,如超标应磨掉重新定位焊,合格后预制反变形3°,反变形量为3.5mm。

3.焊接操作

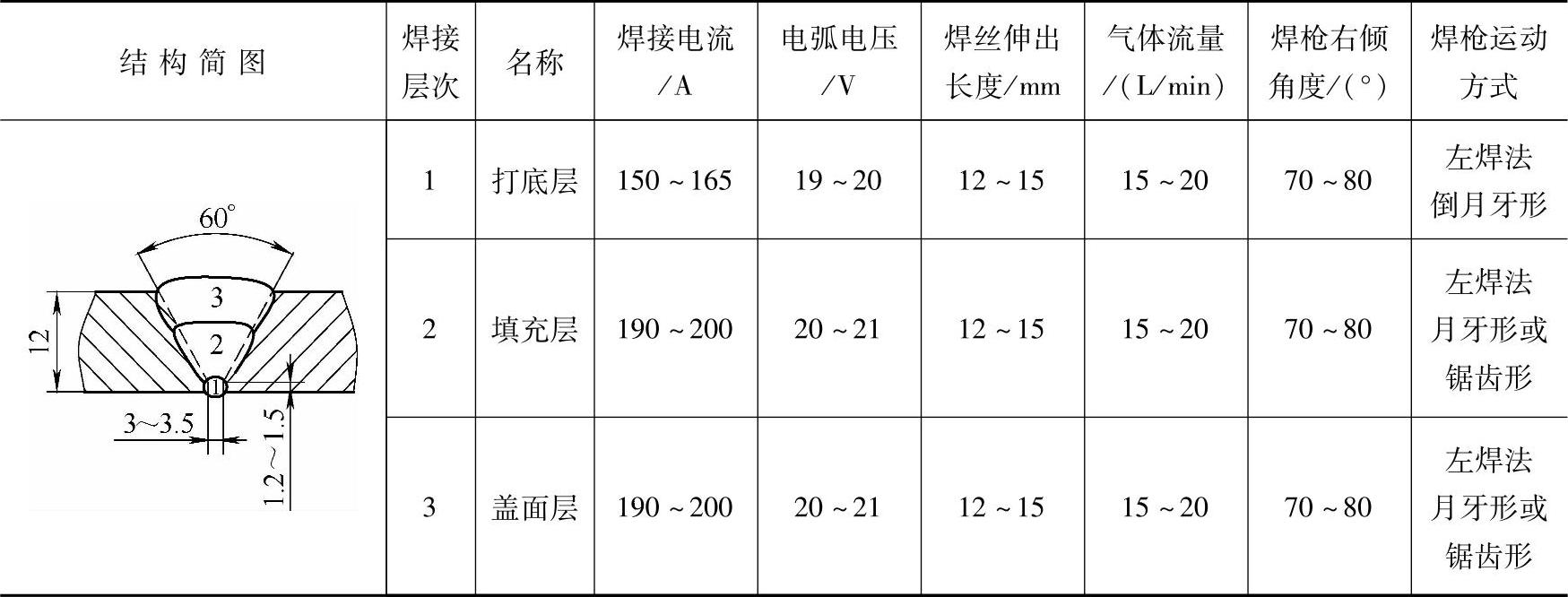

(1)焊接参数 焊接位置为水平位,焊接结构简图和焊接参数见表10-9。

表10-9 板状试件水平位置药芯焊丝CO2焊对接结构简图和焊接参数


(2)具体施焊技术

1)打底层的焊接。间隙小端为始焊端,在离始焊端左侧15mm定位焊处引弧,待电弧引燃后迅速右移至始焊端,以锯齿形向左沿两侧坡口作横向小摆动,当焊丝摆动到定位焊缝边缘时在击穿试件根底形成熔孔后稍停,使接头充分熔合后,以稍快焊速改倒月牙形向左施焊,焊丝在坡口两侧稍停,中间稍快,施焊中每完成一个倒月牙形摆动动作,如图10-17所示。坡口每侧钝边各熔化0.5~1mm,先后熔池重叠1/2。如果熔孔变小,焊丝应指向熔池前部;熔孔变大焊丝应指向熔池中心。整个过程熔孔、熔池大小始终如一地完成整条焊缝的打底焊工作。在打底焊过程中要人为制造一个停弧再焊接头。

接头时应在弧坑后10mm处引弧以锯齿形向前运动,当焊丝移动至弧坑边缘时稍停,使接头充分熔合后再继续施焊。

收弧时及时向弧坑处补充2~3滴铁液,使熔池逐步缩小并将熔池中心引出坡口间隙应力集中处,于坡口任一侧收弧,待熔池凝固后再移开焊枪。

2)填充层的焊接。在距始焊端前10~15mm焊缝中心处用引弧,迅速拉至始焊端用锯齿形摆动焊接,焊枪在中间快、坡口两侧稍停顿,焊后焊缝成内凹形,焊缝表面离试板表面约1.5mm,并使两侧坡口轮廓线为原始状态,以利盖面层的焊接。

3)盖面层的焊接。盖面层焊枪倾角与填充层相同,电流比填充层稍大,采用月牙形或锯齿形摆动,两边慢中间快,施焊时摆动均匀,在坡口两侧边缘1.5mm处稍作停留,有稳弧动作停留时间一致,保证两侧熔合良好,熄弧时填满弧坑。

(三)焊缝清理

焊完试件后,切断电源,关闭气源;用凿子将飞溅清理干净,严禁动用机动工具进行清理保持焊缝原始状态,交考评人员检查。同时应清理场地。
