图7-45A/D转换和数码显示电路框图......
2023-06-24
考核时间为60min。
(一)焊前准备
1.焊机
选用300A以上的直流焊机;焊前试运行,焊机运行正常;焊接电缆、焊钳、地线均接触良好,极性正确(直流反接),焊接电流在合适范围。
2.焊材
E5015(J507)焊条直径Φ3.2mm、Φ4mm,焊前经350~400℃烘干1h后放在焊条保温筒中备用。
3.试件
Q345R钢板、规格300mm×125mm×12mm、无钝边60°V形坡口、共两块。
4.辅助工具和量具
焊条保温筒、角向打磨机、锉刀、样冲、画线盘、金属直尺、电焊手套、电焊面罩、防护眼镜、敲渣锤、钢丝刷、凿子、焊缝检验尺。
(二)焊前装配定位及焊接
1.准备试板

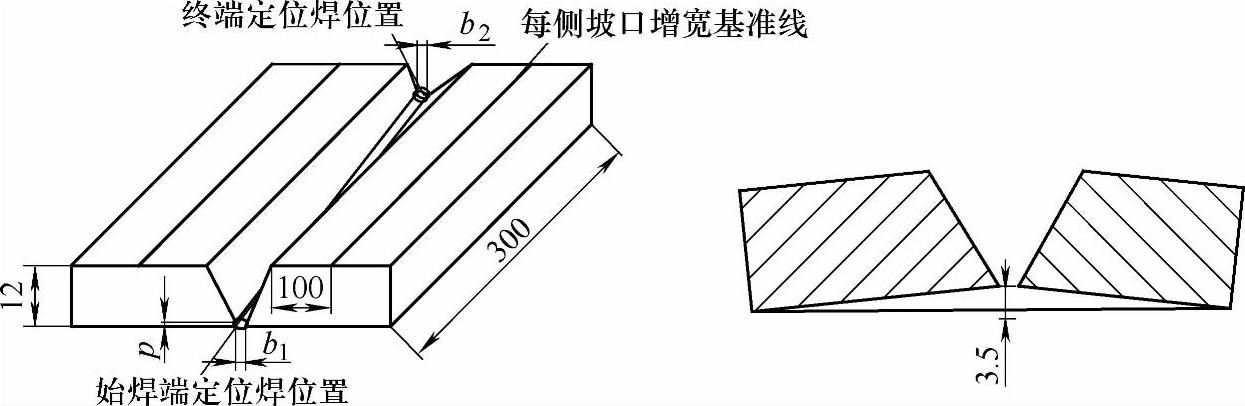

用角向打磨机将试件两侧坡口面及坡口边缘10~20mm范围内的水、铁锈、油污、积渣和其他有害杂质清除干净,露出金属光泽。用锉刀或角向打磨机修磨坡口钝边,使钝边尺寸p在1.2~1.5mm间,然后在坡口边缘100mm处用画线盘画出两根与坡口边缘平行的平行线,如图10-1所示,并打上样冲眼,作为测量焊缝坡口每侧增宽的基准线。
图10-1 板状试件组对和反变形示意
2.试件装配、定位焊、预制反变形
按图10-1进行装配,始焊端间隙b1为3.2mm,终端间隙b2为4.0mm,始焊端定位焊长度不大于10mm,高不大于3mm,终端定位焊长度为10~15mm,始焊端和终端定位焊一端用角向打磨机加工成陡坡状,观察两端错边量均应不大于0.5mm(如超标应磨掉重新定位焊),合格后预制反变形3°(反变形量为3.5mm)。定位焊焊接材料与打底层相同,焊接电流比打底焊大10%~15%。
3.焊接操作
(1)焊接参数 焊接位置为水平位,焊接结构简图和焊接参数见表10-2。

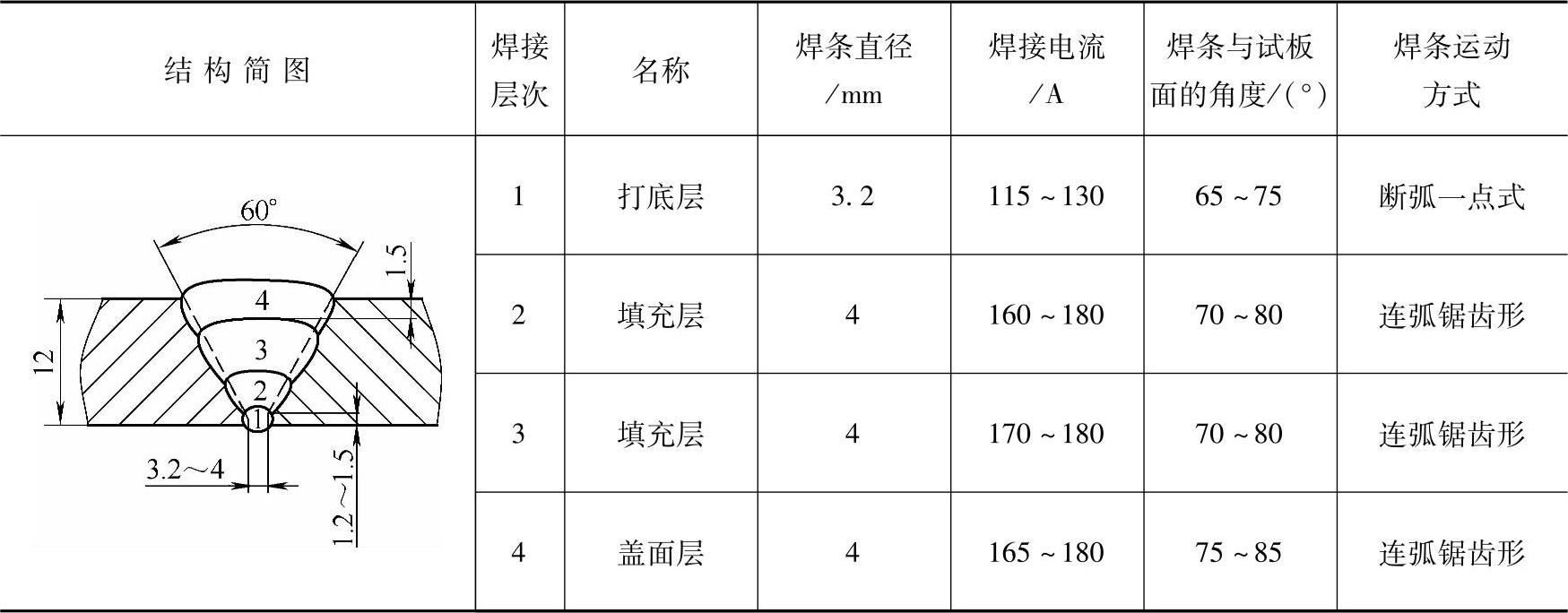

表10-2 水平位置板状试件对接结构简图和焊接参数
(2)具体施焊技术

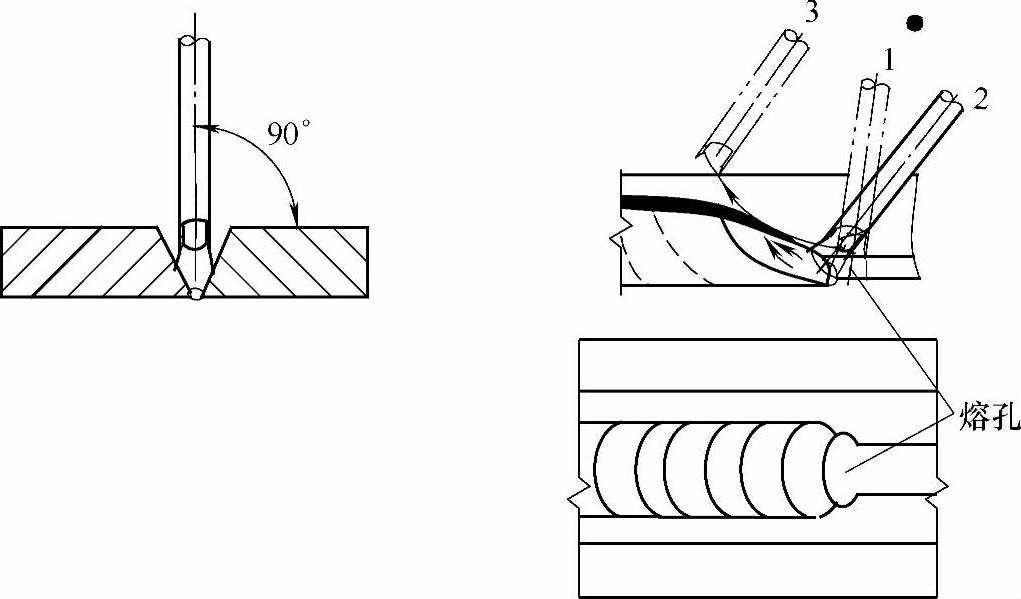

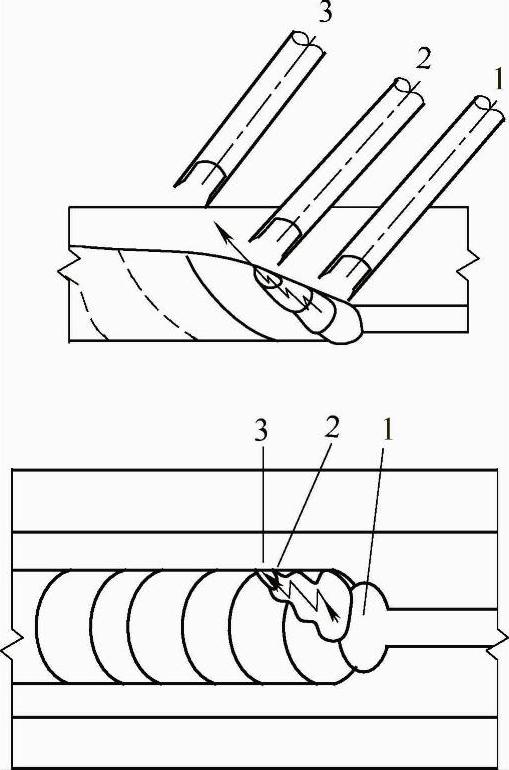

1)打底层的焊接。在始焊端定位焊附近用划擦法引弧,具体操作如图10-2a、图10-3所示待电弧引燃并稳定燃烧后用稍长电弧来回预热始焊端定位焊处,在定位焊缓坡处压低电弧稍停留,听到电弧穿透坡口根部发出“噗噗”声,能看到定位焊缝与坡口根部两侧金属已熔化形成一个比坡口间隙大1~1.5mm的熔孔,此时马上向后挑弧灭弧,断弧位置为形成焊点的坡口一侧,待熔池液态金属稍变暗,在红热金属处迅速引弧,在熔孔处压低电弧,听到“噗噗”声又形成一个新的熔池,这样重复上述运条动作,使每个焊点与前一个焊点重叠2/3,在焊接过程中要始终让焊接电弧对准坡口间隙中间,并随着熔池温度变化而不断地改变焊条角度,焊条角度如图10-4所示,焊接过程中始终保持短弧焊接,即焊条头端至底面的距离约2mm,有1/3长度电弧在焊缝背面,完成整条焊缝的打底焊工作。一般断弧焊打底,灭弧频率为每分钟45~55次如熔孔变大,焊缝背面余高变厚,灭弧次数减少,燃弧时间相应减少或停弧时间变长。
图10-3 不同焊层焊条引弧位置和采用电弧预热方式示意
○—引弧点 ●—压低电弧处 →—焊条头移动方向

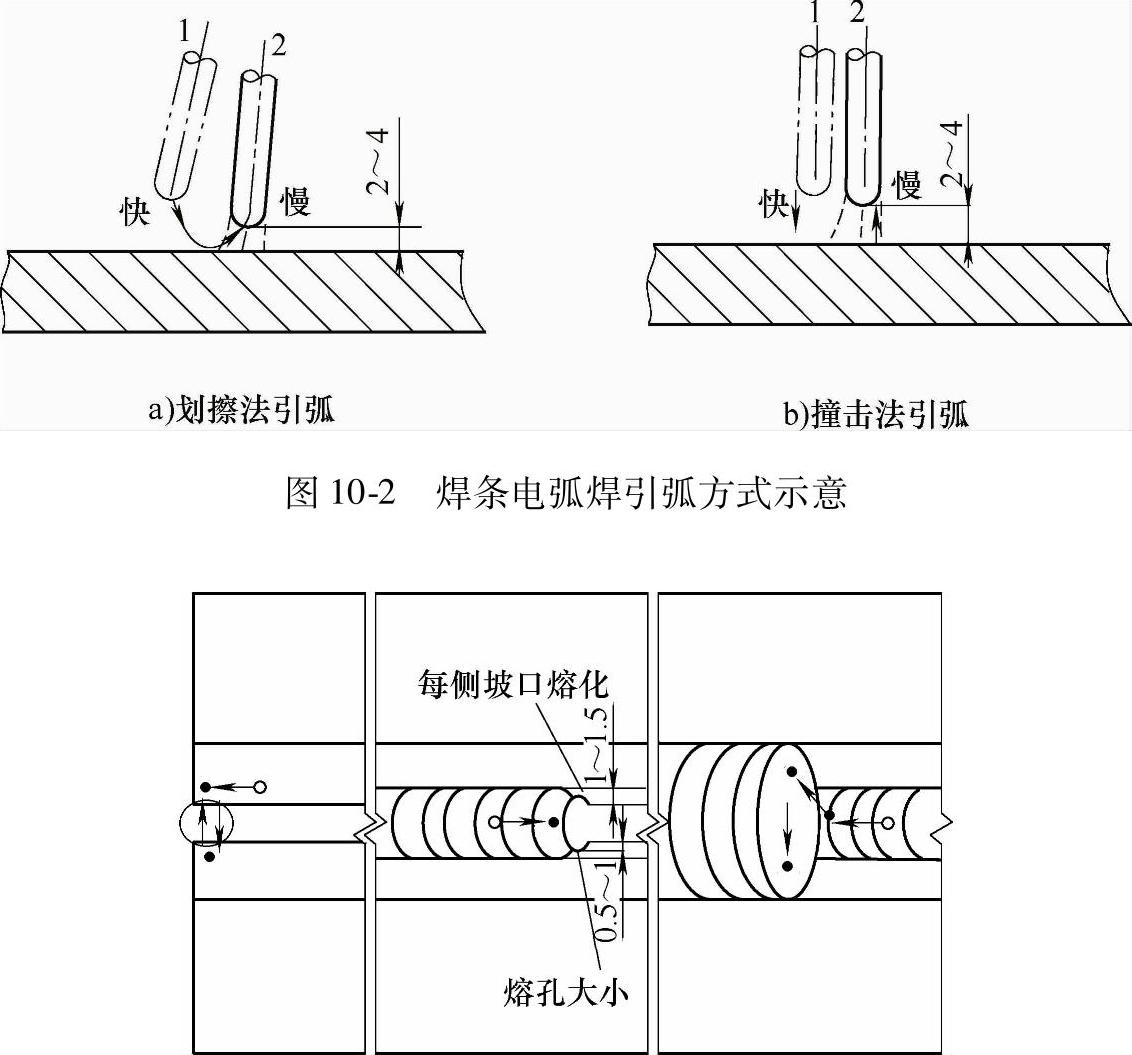

挑弧灭弧后引弧操作如图10-5所示,待熔池稍冷却,熔孔部位还是红热状态时迅速在2处重新引弧,并运行至1处用短弧击穿焊件形成熔孔后快速运条至3处灭弧。

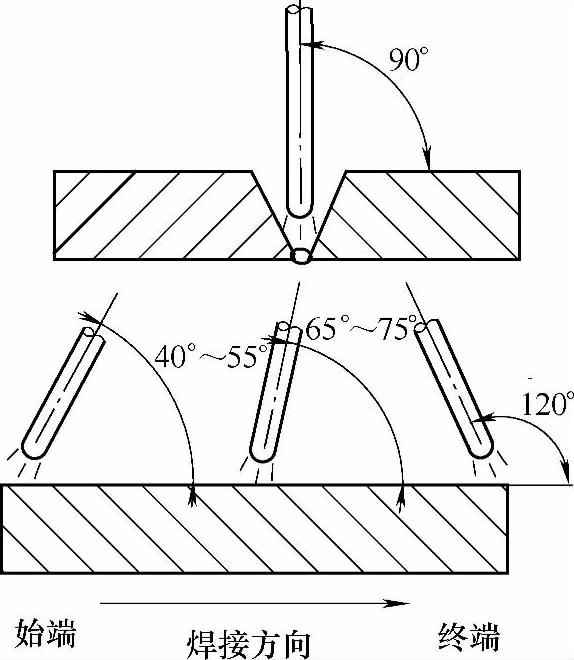

图10-4 水平位置试件施焊过程焊条角度变化示意
图10-5 水平位置打底焊挑弧灭弧后引弧图解示意
更换焊条时的接头方式有热接法和冷接法,打底层更换焊条时多选用热接法,可避免背面焊缝出现冷缩孔和未焊透;如果用冷接法,应在上一根焊条还剩50mm左右时(即熄弧前),使熔池逐步缩小并将熔池中心引出坡口间隙应力集中处,于焊缝表面一侧收弧。

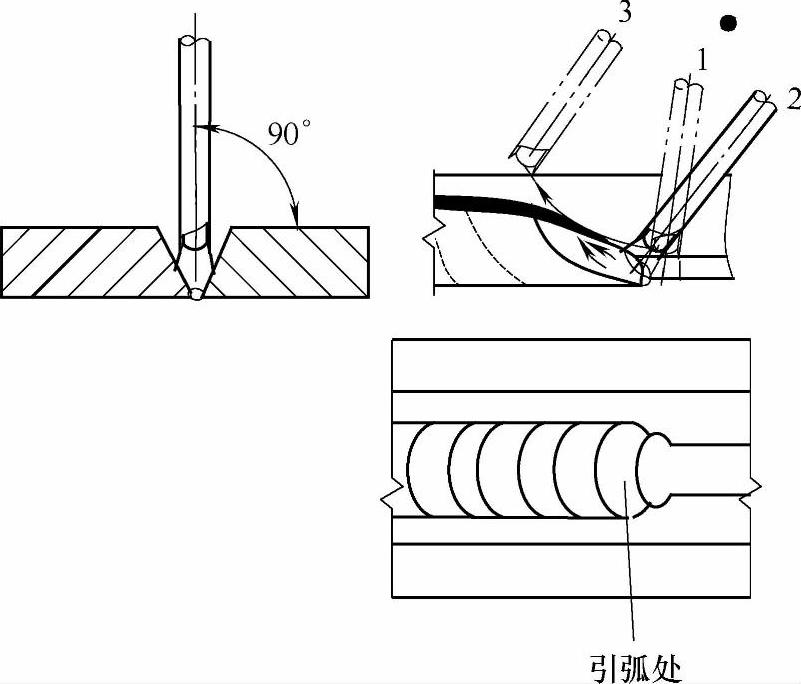

热接法前采用灭弧焊法暂停收弧如图10-6所示,焊条在焊缝一侧3处灭弧后在焊缝弧处熔池尚保持红热状态时,迅速更换焊条并在收弧斜坡前10~15mm处引弧,然后将电弧拉到斜坡上运条预热,在斜坡终端最低点1处压低电弧,击穿坡口根部后,稍停一下,使钝边每侧熔化0.5~1.0mm并形成熔孔,即可以恢复原来的操作手法继续焊接。热接法换焊条动作越快越好。初级焊工换焊条时最好采用冷接法前灭弧焊法暂停收弧。
冷接法前采用灭弧焊法暂停收弧如图10-7所示,在电弧1处短弧击穿坡口根部形成熔孔后,采用灭弧或挑弧使熔池冷却,同时向焊缝一侧2处摆动运条缩小熔池直至焊缝边缘3处灭弧。
图10-6 水平位置打底焊热接法前采用灭弧焊法暂停收弧图解示意
冷接法:焊缝熔池已经凝固冷却。焊接引弧前,在收弧处用角向砂轮或锉刀、锯条、气刨等修磨出斜坡,然后在斜坡前10~15mm焊缝中心处用划擦法引弧,并运条预热斜坡,在斜坡终端最低点处压低电弧,击穿坡口根部后,稍停一下使钝边每侧熔化0.5~1.0mm并形成熔孔,即可以恢复原来的操作手法继续焊接。
收弧:焊条接近终端定位焊处时,焊条在终端收口处稍做停顿预热,看到有“出汗”现象时焊条要在坡口根部间隙处向下压,让电弧击穿坡口根部,听到“噗噗”声后稍做停顿,然后继续向前施焊10~15mm,填满弧坑熄弧。
2)填充层的焊接。在距始焊端10~15mm焊缝处用划擦法引弧,待电弧引燃并稳定燃烧后用稍长电弧迅速拉至始焊端用短弧(电弧长度≤4mm)锯齿形摆动焊接,中间快、坡口两侧稍停顿,焊后焊缝成内凹形,最后一层填充层焊后其焊缝表面离试板表面约1.5mm,并使两侧坡口轮廓线为原始状态,以利盖面层的焊接。
3)盖面层的焊接。盖面层的电流比填充层稍小运条方式采用锯齿形或月牙形,摆动均匀,始终采用短弧焊,焊条摆动到坡口轮廓线边缘稍停,使坡口轮廓线熔合1~1.5mm,以免咬边或熔合不良,施焊过程中随时调整焊条角度以防磁偏吹,熄弧时填满弧坑。
图10-7 水平位置打底焊冷接法前采用灭弧焊法暂停收弧图解示意
(三)焊缝清理
焊完试件后,切断电源,用敲渣锤、钢丝刷、凿子将焊渣、飞溅清理干净,严禁动用机动工具进行清理,保持焊缝原始状态,交考评人员检查。同时,清理场地
