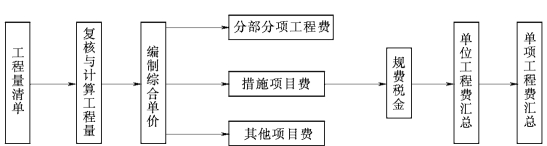

工程量清单计价的编制流程,如图6-1所示。
图6-1 工程量清单计价的编制流程图
2.编制步骤
(1)工程量复核。包括项目的复核和量的复核。
1)项目复核包括分部分项工程量清单,措施项目清单,其他项目清单所列的项目。
2)工程量、项目特征复核。
投标人在工程量清单计价时如发现招标人提供的工程量清单中的项目、工程量与有关施工的设计图纸计算的项目、工程量差异较大时,应向招标人提出,招标人应在招标文件要求提交投标文件截止时间至少15日前进行澄清。但投标人不得擅自调整工程量清单。
(2)工程量计算。施工工程量,是根据设计图纸和施工组织设计(方案)需要增加的一些配合实施工程实体项目而发生的“附加量”和 “损耗量”的计算。如平整场地,《计价规范》规定工程量按建筑物首层面积计算;按定额计价时,定额规定工程量按建筑物外墙外边线每边各加2m,以平方米计算。又如,基础土方开挖,《计价规范》规定工程量按垫层底面积乘以挖土深度计算;而按定额及实际施工组织规定,工土方开挖工程量应考虑放坡、工作面增加的土方量。
(3)综合单价的计算。工程量清单应采用综合单价计价。
综合单价,是为完成一个单位产品,依据企业定额或者建设行政主管部门发布的参考价目,结合市场价格,组合计算人工费、材料费、机械使用费和管理费、利润,以及应考虑的风险因素。
(4)清单计价的构成。依据《建设工程工程量清单计价规范》要求,工程量清单各部分费用的计算公式如下所述。
1)分部分项工程费的计算公式为
分部分项工程费=∑分部分项工程量×综合单价
其中,分部分项工程量是指招标文件给定或通过答疑调整后的工程量。
2)措施项目费的计算公式为
措施项目费=∑措施项目清单×措施项目综合单价
其中,措施项目清单是招标单位根据工程特点结合《计价规范》拟定的措施内容,其各项工程量需投标单位结合施工组织设计(方案)进行计算、确定。
3)其他工程费的计算方法基本同分部分项工程费和措施项目费。
4)单位工程费按下式计算:
单位工程费=分部分项工程费+措施项目费+其他项目费+规费+税金
其中,规费包括工程排污费、工程定额测定费、社会保障费、住房公积金和危险作业意外伤害保险等。税金包括营业税、教育费附加费、城市建设维护费。
5)单项工程费,按下式计算:
单项工程费=∑单位工程费
6)工程项目总报价,按下式计算:
工程项目总报价=∑单项工程费
有关工程建设定额与实务的文章
作为评标基础的标底价格要按照国家工程造价管理部门规定的定额和有关取费标准制定,标底价格的最高数额受到国家批准的工程概算控制。招标单位可以在标底价格的基础上,择优确定中标单位和工程中标价格。暂列金额是指招标人在工程量清单中暂定并包括在合同价款中的一笔款项。暂估价是指招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料的单价以及专业工程的金额。......
2023-08-27
我国长时期采用的施工图预算法 和工程量清单计价法,表面上是“方法”的区别,然而远远不仅如此。因此,我国传统预算方法是社会主义公有制的产物,而工程量清单计价方式是产生于资本主义商品经济社会,市场定价是基本的特征。国外分包商工程量清单分项产品的报价和结算价格,就是以产品全面综合单价反映的商品结算价。表6-1传统预算方法与工程量清单计价方法的区别......
2023-06-23
而工程量清单报价就为投标者提供了一个平等竞争的条件,相同的工程量,由企业根据自身的实力来填不同的单价。投标人的这种自主报价,使得企业的优势体现到投标报价中,可在一定程度上规范建筑市场秩序,确保工程质量。而采用工程量清单报价的方式则可对投资变化一目了然,在要进行设计变更时,能马上知道它对工程造价的影响,业主就能根据投资情况来决定是否变更或进行方案比较,以决定最恰当的处理方法。......
2023-08-27
双方现场管理人员向对方所发任何书面文件,也应将其复印件发送给发承包双方,复印件应加盖合同工程管理机构印章,证明与原件相同。发承包双方和工程造价咨询人应建立完善的工程计价档案管理制度,并应符合国家和有关部门发布的档案管理相关规定。......
2023-10-04
某电力工程架设300/500V三相四线线路,需要10m高水泥杆8根,杆距为50m,试计算其工程量。图3-32 外线工程平面图70mm2导线长度工程量=×2=510=0.51km35mm2导线长度工程量=×3=765=0.77km立混凝土电杆工程量=5根普通拉线制作安装工程量=5组杆上变压器组装315kVA工程量=1台进户线横担安装工程量=1组清单工程量计算结果见表3-83。......
2023-10-04
配管、配线工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表3-84的规定执行。表3-84 配管、配线注:1.配管、线槽安装不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。在配管清单项目计量时,设计无要求时上述规定可以作为计量接线盒、拉线盒的依据。......
2023-10-04
工程量清单中的任何内容不得随意删除或涂改。工程量清单中的所有需要招标人明确的单位或数量,招标人应填写;工程量清单列明的所有需要填报的单价和合价,投标人均应填报,未填入单价或总额价,其费用视为已包括在工程量清单的其他单价或总额价中,施工单位必须按监理工程师指令完成工程量清单中未填入单价或总额价的工程细目,但不能得到结算与支付。......
