丹江口混凝土坝的加高工程介绍

【摘要】:初期工程混凝土坝由右岸联接段、深孔坝段、溢流坝段、厂房坝段及左岸联接段等部分组成,全长1141m,分为58个坝段。丹江口混凝土坝加高规模大,难度高,如此大规模的加高工程在国内尚属首次。丹江口混凝土坝在初期工程建设中已考虑分期施工。根据初期工程预留的工程措施,丹江口混凝土坝加高采用后帮加高的方式。

丹江口水利枢纽工程位于湖北省丹江口市汉江干流上,具有防洪、发电、灌溉及航运等综合效益,是开发治理汉江的关键工程,也是南水北调中线水源工程。丹江口水利枢纽由挡水大坝(混凝土坝和土石坝)、水电站厂房和通航建筑物组成。最大坝高117m,坝轴线长3234m。

丹江口水利枢纽续建工程在已建成初期规模的基础上,坝顶高程由162m加高至176.6m,设计蓄水位由157m提高到170m,总库容达290.5亿m3,比初期增加库容116亿m3。初期工程混凝土坝由右岸联接段、深孔坝段、溢流坝段、厂房坝段及左岸联接段等部分组成,全长1141m,分为58个坝段。混凝土坝加高主要工程量:混凝土浇筑128万m3,混凝土拆除4.5万m3,钢筋8271t,锚筋1.58万根,帷幕灌浆4.53万m,固结灌浆1.13万m,接缝灌浆3.89万m2。丹江口混凝土坝加高规模大,难度高,如此大规模的加高工程在国内尚属首次。

丹江口混凝土坝在初期工程建设中已考虑分期施工。河床混凝土坝8~23坝段高程100~117m以下,坝体已按正常蓄水位170m要求设计、施工。深孔进口、压力管段及明流段已完全符合后期运用要求,溢流坝14~17坝段已形成初期工程溢流面,19~24坝段除堰顶部分形成溢流面外,2、3坝块仍保留原柱状施工台阶,两岸混凝土坝从基础部位起全部按初期要求的坝体尺寸设计、施工。考虑到大坝后期加高,混凝土坝下游坡大部分已预留了键槽。根据初期工程预留的工程措施,丹江口混凝土坝加高采用后帮加高的方式。

深孔坝段、溢流坝段和厂房坝段加高典型剖面图见图12-1。

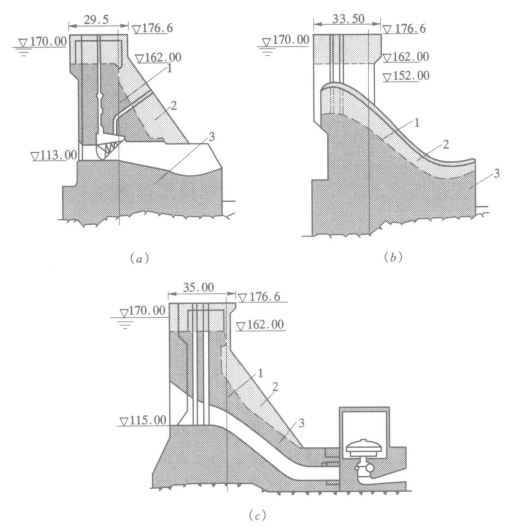

图12-1 丹江口混凝土坝加高典型剖面图(单位:m)

(a)深孔坝段;(b)堰顶溢流坝段;(c)厂房坝段
1—坝轴线;2—加高坝体;3—老坝体
