首页 理论教育松滋口闸的基本情况

松滋口闸的基本情况

【摘要】:由于松澧地区防洪压力大,已有多家单位进行了三峡水库建成前后松滋口建闸的相应研究工作。

7.5.1.1 松滋口建闸的必要性

松澧地区是洞庭湖区洪涝灾害多发地区。澧水洪峰历时较短,峰型尖瘦,长江洪峰历时较长,峰型肥胖,两水洪峰遭遇概率较小,主要为过程遭遇。长江干流大洪峰发生时,遭遇澧水来水一般不大,不是松澧地区防洪形势最为紧张的时刻,松澧洪水遭遇的这种特性为松澧洪水错峰提供了可能性。三峡工程建成后,其调节洪水的巨大能力为三口河系采取措施进行治理以减轻该区域防洪压力、提高水资源可利用量提供了条件。

由于松澧地区防洪压力大,已有多家单位进行了三峡水库建成前后松滋口建闸的相应研究工作。20世纪90年代,南京水利科学研究院水文水资源研究所利用长江中游洪水演进模型计算分析了三峡水库运用前后松滋口建闸和三峡水库联合调度与长江中游洪水调蓄的相互作用;21世纪以来,长江科学院应用一维悬移质数学模型,计算分析了松滋口建闸控制对江湖冲淤的影响[31];湖北省水利水电勘测设计院采用M1-NENUS-3数学模型,结合三口河道及洞庭湖冲淤概算模型分析了松滋口建闸对长江干流和洞庭湖冲淤影响以及建闸的利弊[32];中国水利水电科学研究院计算分析了在封堵莲支河及疏浚松滋河上游松滋西河、下游自治局河基础上的松滋口建闸方案,及其对荆江地区、松澧地区防洪的作用和对湖区水资源开发利用的作用[33]

上述各家均采用水动力学水沙数学模型开展了水沙变化的分析计算,但对建闸方案的设置、与三峡水库的联合调度方式等问题的研究与目前需求有较大差别。因此,进行三峡水库蓄水运用后三口河系水情、河道演变趋势研究,进行松滋河东支、西支疏浚基础上的松滋口建闸及其调度方案的研究,分析松滋口建闸对防洪和水资源利用的作用和影响,为该地区防洪、水资源利用等综合治理措施提供科学支持,是十分必要的。

7.5.1.2 松滋口闸建设思路及设置

松滋口建闸的工程目的主要包括两个方面:一是结合松滋河河道疏浚自流引水,增加枯水期进流量,在枯水期三峡水库下泄最小流量时满足松滋河水系生态流量要求,在灌溉供水需水时段满足松滋河水系生态流量和灌溉供水需求,改善江湖连通性;二是控制分流量,避免枯水期分流过大、影响干流水资源利用。洪水期按不影响长江干流防洪的限制条件,对松滋口分流进行调控,实现松滋口分流洪水与澧水洪水错峰,提高松澧地区防洪能力。

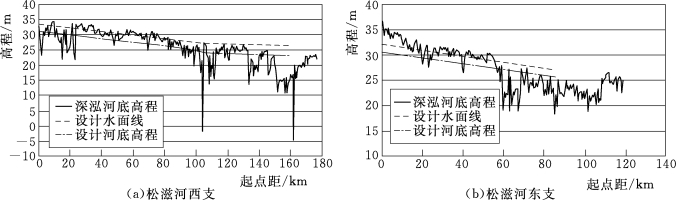

松滋口建闸方案是在疏浚松滋河系的基础上建闸,即在疏浚松滋西支(松滋口—新开口)和松滋东支(松滋口—瓦窑河)的基础上在松滋口的大口建闸。松滋西支疏浚长度约117km,具体疏浚河段为松滋口门、新江口河段、瓦窑河、自治局河段;松滋东支疏浚长度约60km,具体疏浚河段为沙道观河段。疏浚工程纵剖面图如图7.5-1所示。

7.5.1.3 松滋口闸调度运用方式

图7.5-1 松滋河西支和松滋河东支疏浚工程设计纵剖面

松滋口建闸的主要目的是松澧地区澧水和长江洪水错峰调度,在不影响长江干流防洪前提下,减轻松澧地区防洪压力,并控制松滋河系疏浚后增大的进水量。松滋口闸调度方式如下:

(1)当预测松澧地区防洪形势紧张(安乡、石龟山、南咀任一站点水位预报将超过保证水位)时,启动松滋口闸错峰调度。

(2)澧水发生大洪水时,联合调度松滋口闸和三峡水库控制沙市水位不超过43m(警戒水位,冻结吴淞):①若澧水石门站与松滋口分流量之和超过14000m3/s,松滋口闸控泄,过闸流量为14000m3/s减去石门流量,松滋口闸减少下泄的洪量由三峡水库等量拦蓄;②若澧水石门站来流量大于14000m3/s,松滋口闸按满足生态和供水灌溉要求的最小流量下泄,松滋口闸减少下泄的洪量由三峡水库等量拦蓄,在保证荆江河段防洪安全的前提下兼顾保障松澧地区防洪安全。
