【摘要】:图2.48左岸泄洪洞施工二期风机布置图表2.3左岸泄洪洞施工二期通风设备配置特性表三期:主要工作面是泄洪洞龙落尾第Ⅱ、第Ⅲ层开挖、支护。左岸泄洪洞施工三期风机布置见图2.49,左岸泄洪洞施工三期通风设备配置特性见表2.4。

溪洛渡水电站单条泄洪洞的长度为1.5~2km,仅靠上下游工作面和中间的2条施工支洞通风排烟是远远不够的。为了使各施工工作面在计划通风时间内达到可工作的标准,尽可能降低各工作面通风散烟的相互影响,根据施工时段的先后,泄洪洞施工通风方式分期布置特性见表2.1。

表2.1 泄洪洞施工通风方式分期布置特性表

(1)一期:对中闸室、中闸室通气洞、施工支洞、有压段和无压段第1层、龙落尾补气洞开挖支护通风散烟,左岸泄洪洞施工一期风机布置见图2.47,左岸泄洪洞施工一期通风设备配置特性见表2.2。

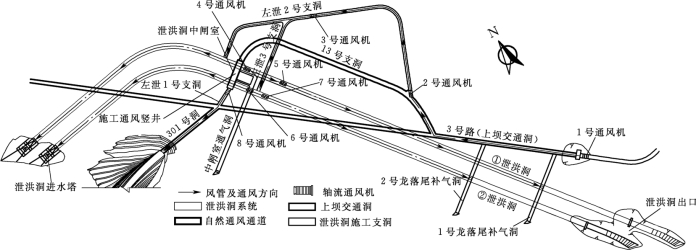

图2.47 左岸泄洪洞施工一期风机布置图

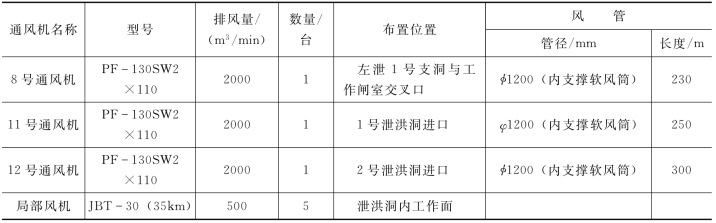

表2.2 左岸泄洪洞施工一期通风设备配置特性表

(2)二期:对泄洪洞有压段和无压段第2、第3层及龙落尾段第Ⅰ层中导洞开挖支护通风散烟。由于泄洪洞第1层已经开挖完成,新鲜空气主要由泄洪洞上游进口进入,由正压接力通风系统,向洞内通入新鲜空气,施工废气可以通过中闸室、中闸室通气洞、施工支洞及龙落尾补气洞排出洞外。左岸泄洪洞施工二期风机布置见图2.48,左岸泄洪洞施工二期通风设备配置特性见表2.3。

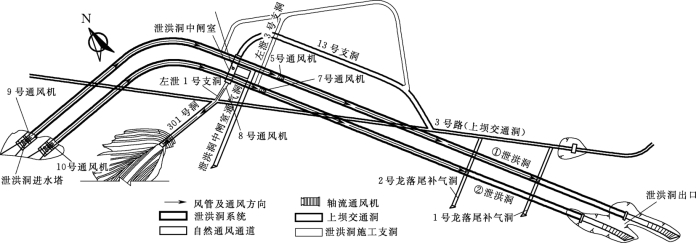

图2.48 左岸泄洪洞施工二期风机布置图

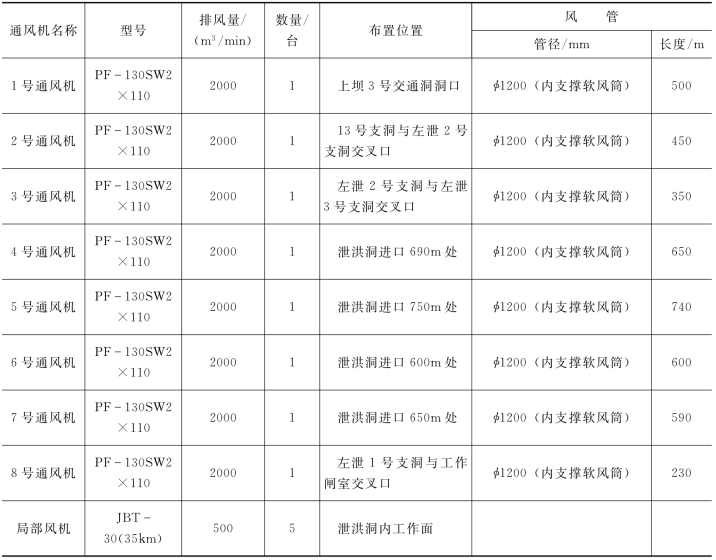

表2.3 左岸泄洪洞施工二期通风设备配置特性表

(3)三期:主要工作面是泄洪洞龙落尾第Ⅱ、第Ⅲ层开挖、支护。泄洪洞上、下游基本贯通,泄洪洞内大部分风机拆除,新鲜空气从泄洪洞下游出口采用两台风机强制压入,施工废气通过下游出口、中闸室、中闸室通气洞、施工支洞及龙落尾补气洞排出。左岸泄洪洞施工三期风机布置见图2.49,左岸泄洪洞施工三期通风设备配置特性见表2.4。

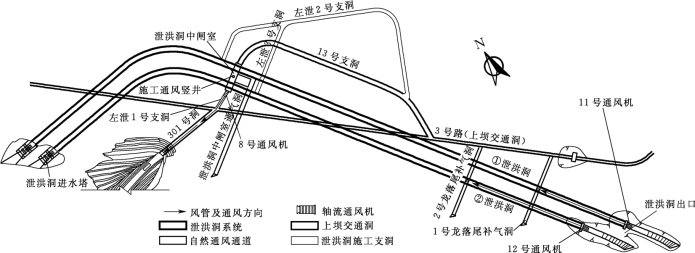

图2.49 左岸泄洪洞施工三期风机布置图

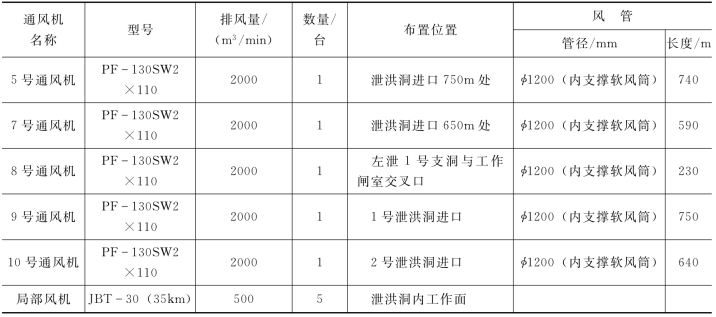

表2.4 左岸泄洪洞施工三期通风设备配置特性表
