本章运用基于对策论的多Agent 协商机制讨论SFGDD 模型中的多智能体间的协商交互问题。目前多Agent 之间的协商方法主要有基于合同网协议的方法、 基于市场机制的方法、 基于对策论的方法。对策论是基于数学模型研究冲突条件下最优决策问题的理论, 针对半导体封装测试过程中的多层次、 多目标等复杂特性, 本研究利用对策论的合作对策和纳什均衡理论研究该模型内部的协商机制。......
2023-06-20
多个Agent 协商的目的是为了共同完成一定的任务, 并且在完成任务的过程中, 协调各自的利益。 基于对策论的多Agent 协商就是研究行为上相互影响、 利益有所冲突的单Agent 之间如何优化决策使各个Agent 利益最大化的协商过程。 根据半导体封装测试生产性质, 本节建立了基于对策论的调度与订单协商机制, 如图5-4 所示, 具体协商过程描述如下:
(1)进行系统初始化, 对六元组内的所有要素进行信息初始化更新, 结合生产调度和订单的实际情况, 录入“阈值信息”, 确保协商过程是在阈值要求范围内进行。
(2)任务发起者(一般是半成品仓库或者订单智能体)提出一个“建议”到Ag 集合内。
(3)形成二人非零和局势。
(4)接收任务的AgA, AgB 将任务与自己当前状态给出策略集S(A), S(B)。
(5)参与协商的AgA, AgB 根据策略集S(A), S(B), 并计算相应的赢得函数U(A), U(B)。

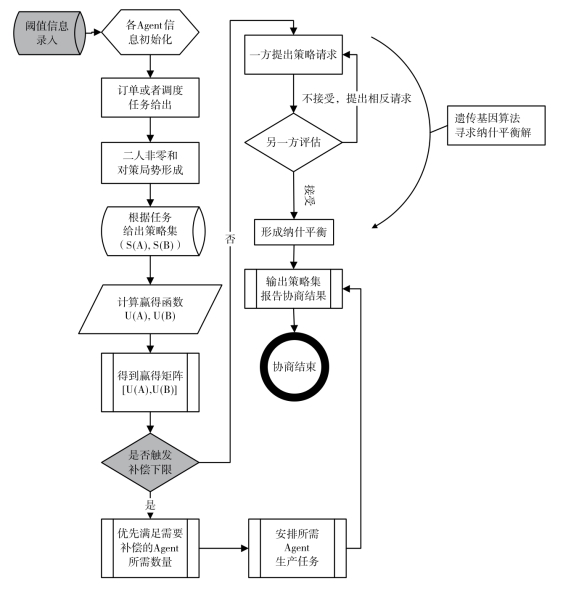

图5-4 基于对策论的多智能体协商机制
(6)形成策略矩阵[U(A), U(B)]。
(7) AgA 或AgB 向另外一方根据策略集提出请求。
(8)接收方进行赢得值评估, 接收或者拒绝并提出反方请求。
(7)、 (8)循环进行, 直到得到该局的纳什平衡策略集。
(9)输出策略集和协商结果, 协商结束。
在该协商机制中, 引入了“阈值保证”和“触发补偿”机制。“阈值保证”有效地减少了协商循环次数, 并且对Agent 提供了阈值保护, 确保某些可能导致较差结果的策略不被采用, 而且协商结果是在阈值定义范围之内的。 而“触发补偿”机制结合了生产调度的特点, 当Agent 低于阈值范围时, 及时进行原材料, 在制品或半成品的补偿, 保证协商顺利进行。
